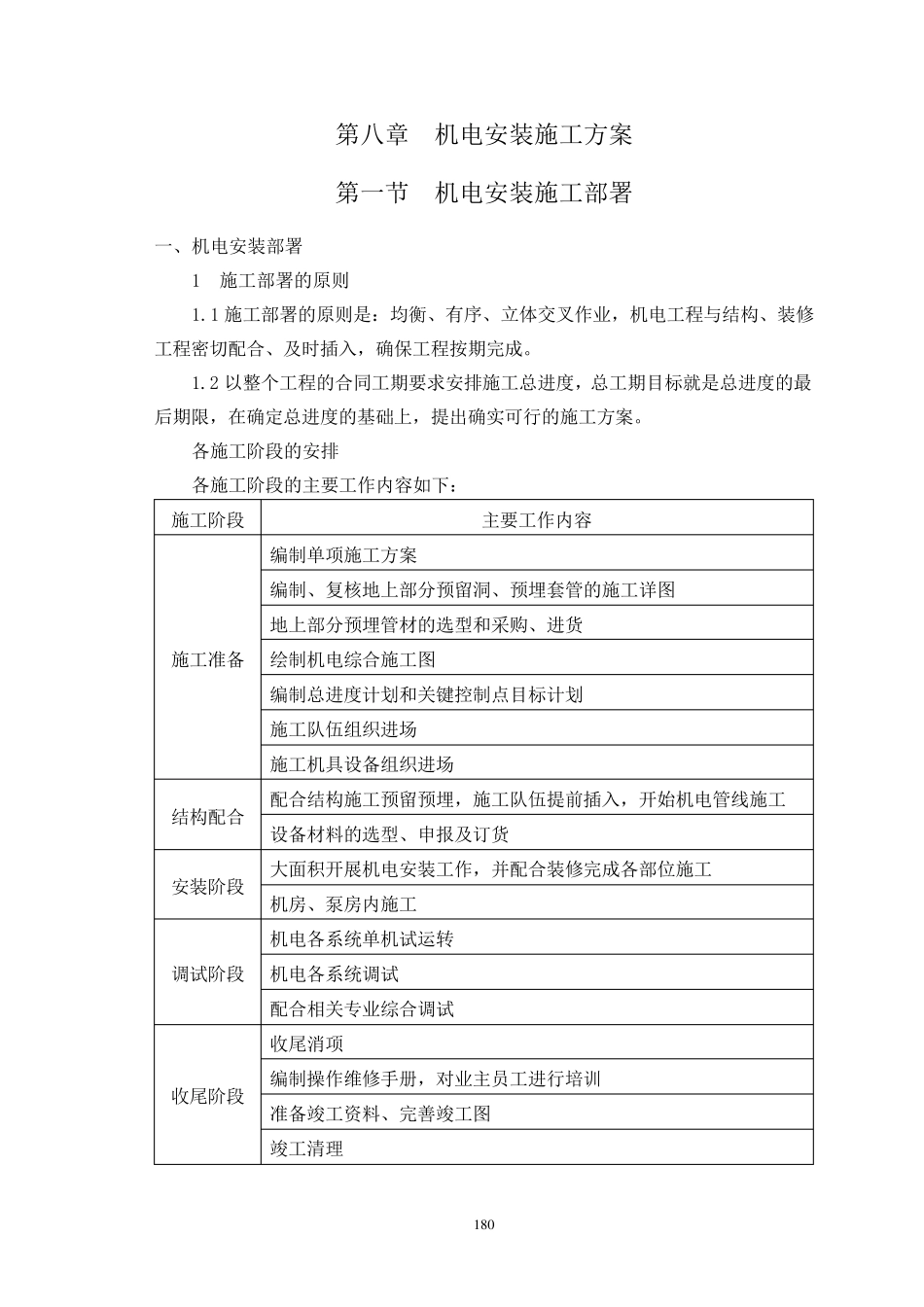

1 8 0 第八章 机电安装施工方案 第一节 机电安装施工部署 一、机电安装部署 1 施工部署的原则 1
1 施工部署的原则是:均衡、有序、立体交叉作业,机电工程与结构、装修工程密切配合、及时插入,确保工程按期完成
2 以整个工程的合同工期要求安排施工总进度,总工期目标就是总进度的最后期限,在确定总进度的基础上,提出确实可行的施工方案

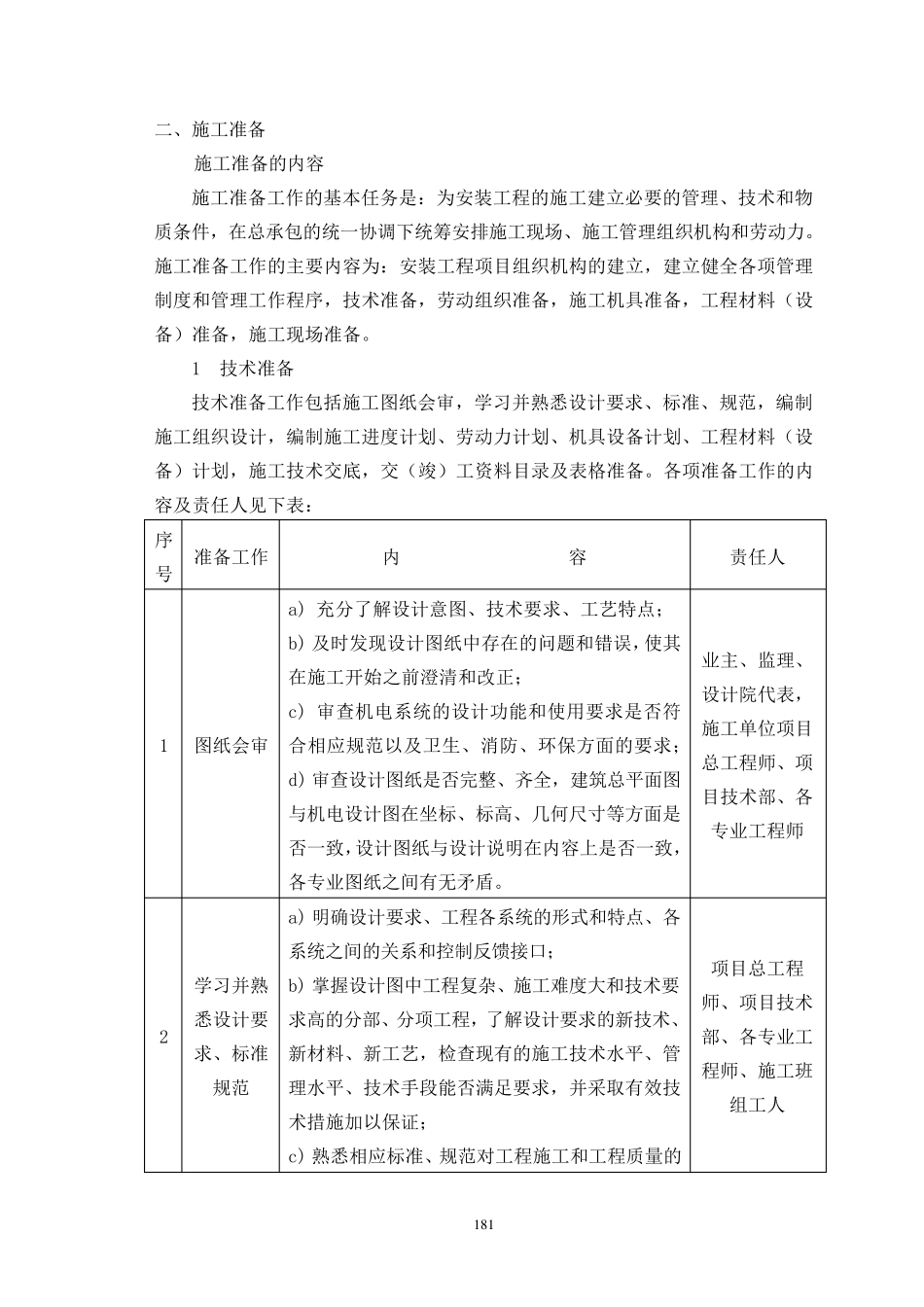

各施工阶段的安排 各施工阶段的主要工作内容如下: 施工阶段 主要工作内容 施工准备 编制单项施工方案 编制、复核地上部分预留洞、预埋套管的施工详图 地上部分预埋管材的选型和采购、进货 绘制机电综合施工图 编制总进度计划和关键控制点目标计划 施工队伍组织进场 施工机具设备组织进场 结构配合 配合结构施工预留预埋,施工队伍提前插入,开始机电管线施工 设备材料的选型、申报及订货 安装阶段 大面积开展机电安装工作,并配合装修完成各部位施工 机房、泵房内施工 调试阶段 机电各系统单机试运转 机电各系统调试 配合相关专业综合调试 收尾阶段 收尾消项 编制操作维修手册,对业主员工进行培训 准备竣 工资 料、完善 竣 工图 竣 工清 理 1 8 1 二、施工准备 施工准备的内容 施工准备工作的基本任务是:为安装工程的施工建立必要的管理、技术和物质条件,在总承包的统一协调下统筹安排施工现场、施工管理组织机构和劳动力
施工准备工作的主要内容为:安装工程项目组织机构的建立,建立健全各项管理制度和管理工作程序,技术准备,劳动组织准备,施工机具准备,工程材料(设备)准备,施工现场准备
1 技术准备 技术准备工作包括施工图纸会审,学习并熟悉设计要求、标准、规范,编制施工组织设计,编制施工进度计划、劳动力计划、机具设备计划、工程材料(设备)计划,施工技术交底,交(竣)工资料目录及表格准备

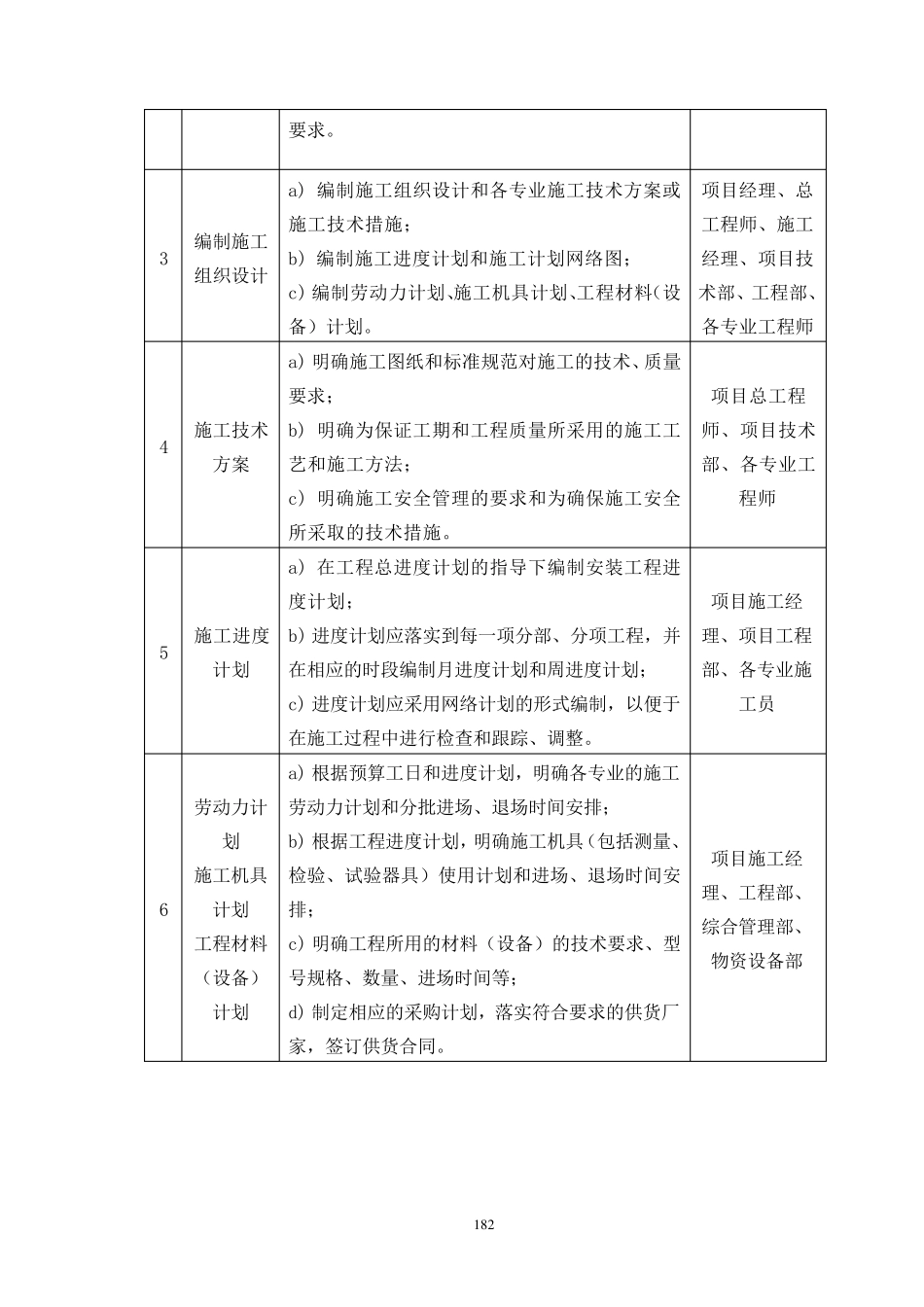

各项准备工作的内容及责任人见下表: 序号 准备工作 内 容 责任人 1 图
