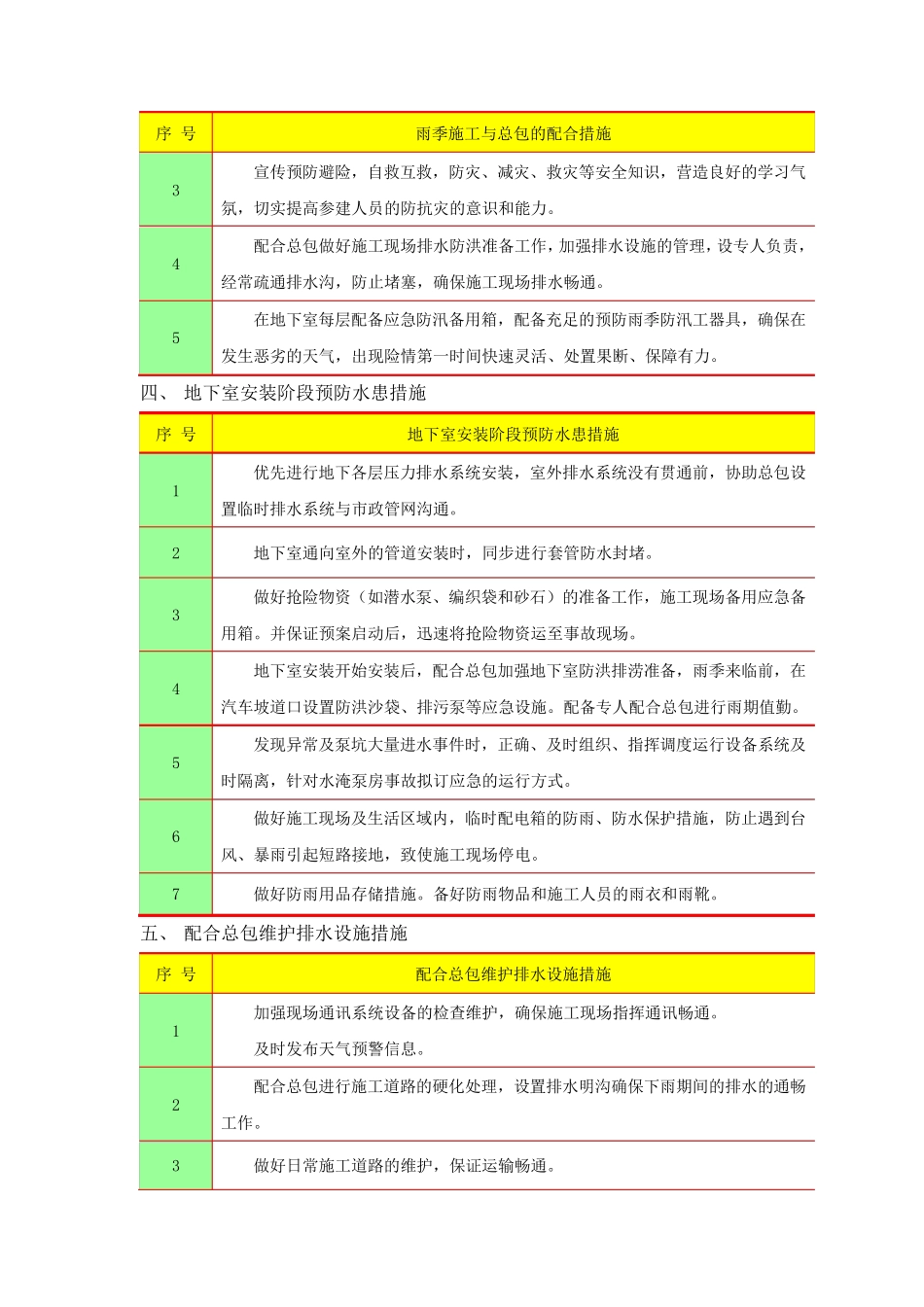

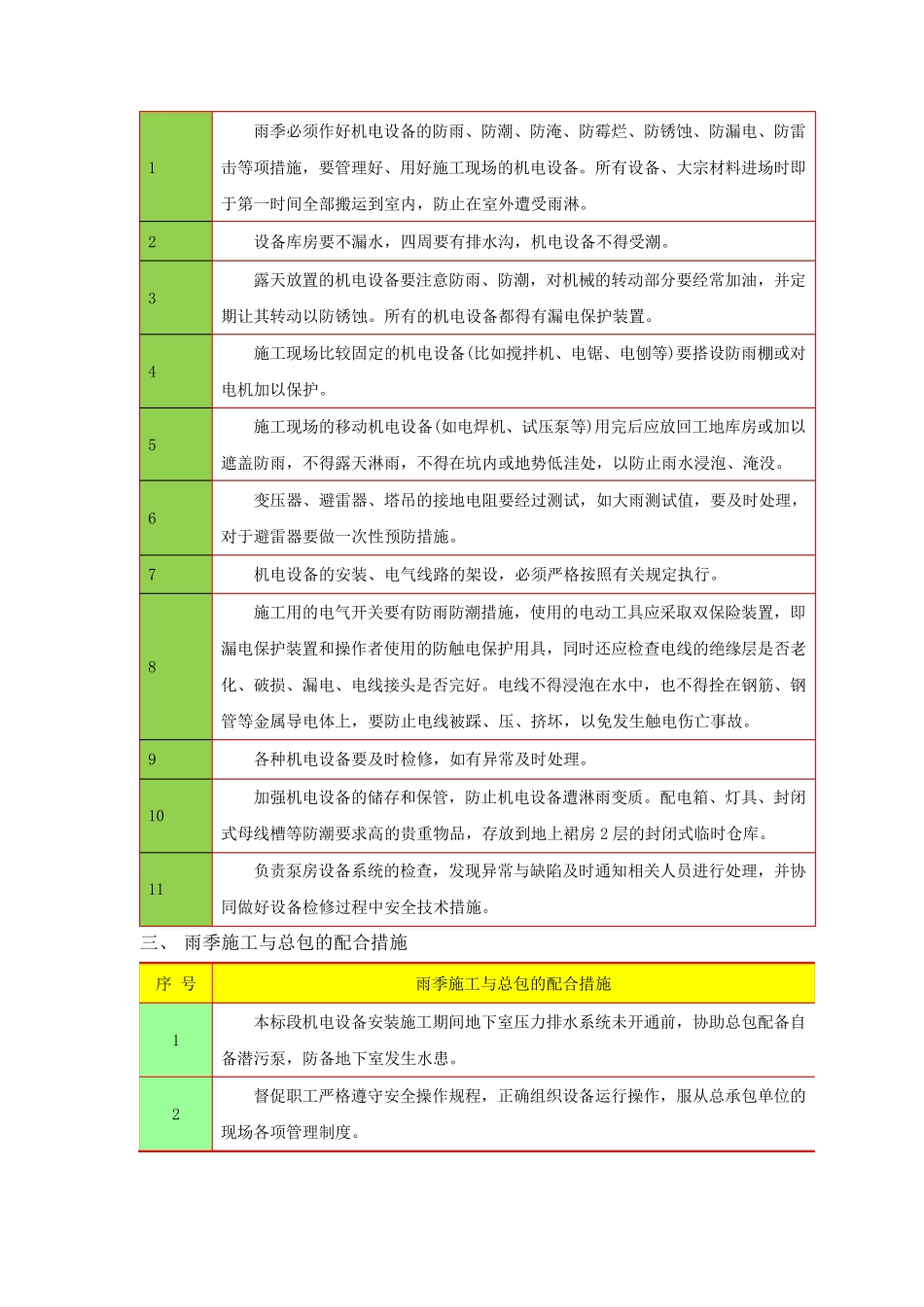

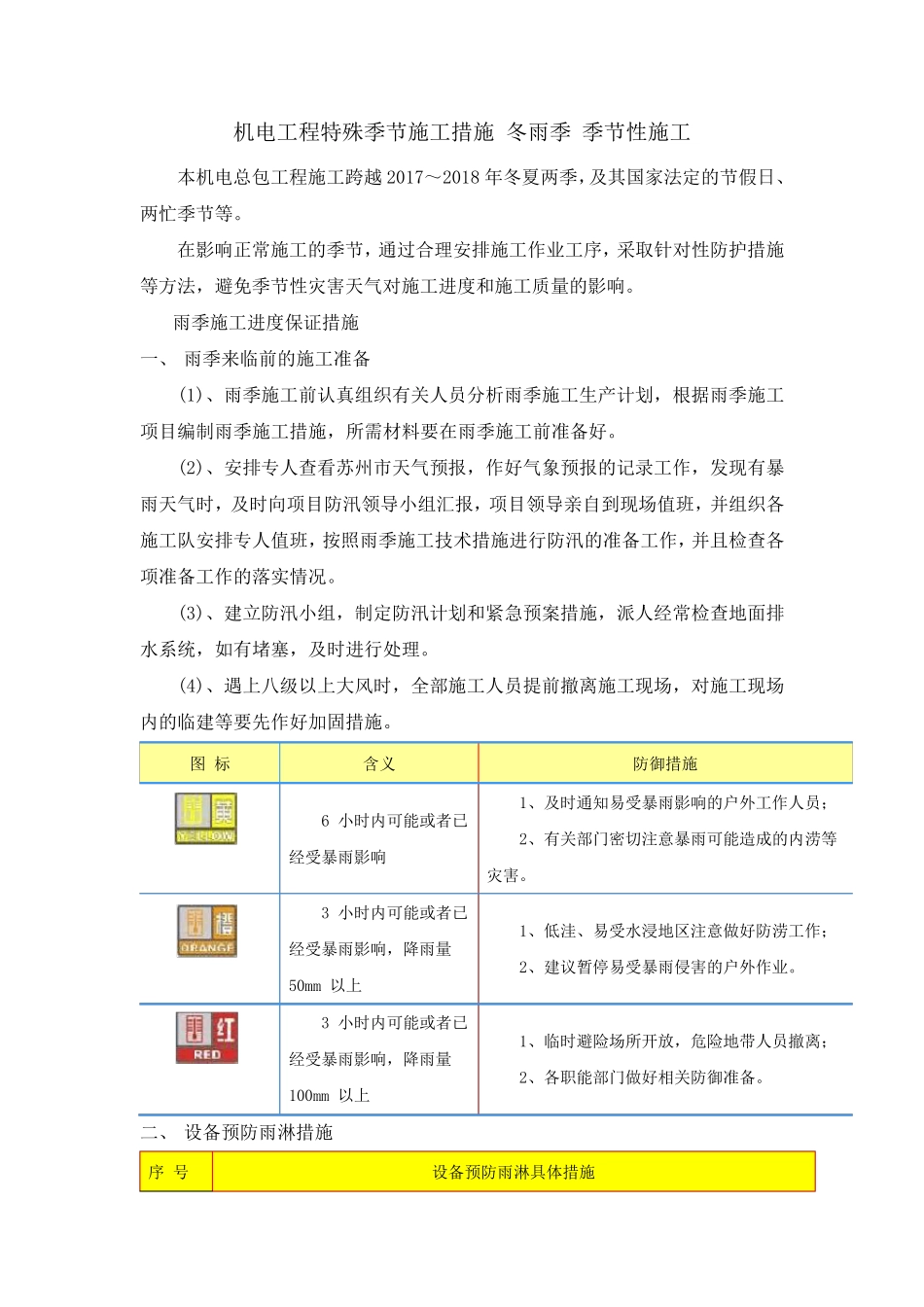

机电工程特殊季节施工措施 冬雨季 季节性施工 本机电总包工程施工跨越2017~2018 年冬夏两季,及其国家法定的节假日、两忙季节等。 在影响正常施工的季节,通过合理安排施工作业工序,采取针对性防护措施等方法,避免季节性灾害天气对施工进度和施工质量的影响。 雨季施工进度保证措施 一、 雨季来临前的施工准备 (1)、雨季施工前认真组织有关人员分析雨季施工生产计划,根据雨季施工项目编制雨季施工措施,所需材料要在雨季施工前准备好。 (2)、安排专人查看苏州市天气预报,作好气象预报的记录工作,发现有暴雨天气时,及时向项目防汛领导小组汇报,项目领导亲自到现场值班,并组织各施工队安排专人值班,按照雨季施工技术措施进行防汛的准备工作,并且检查各项准备工作的落实情况。 (3)、建立防汛小组,制定防汛计划和紧急预案措施,派人经常检查地面排水系统,如有堵塞,及时进行处理。 (4)、遇上 八 级 以 上 大 风 时,全 部 施工人员提 前撤 离 施工现场,对施工现场内 的临建等要先 作好加 固 措施。 图 标 含 义 防御 措施 6 小时内 可 能 或 者 已经受 暴雨影响 1、及时通知 易 受 暴雨影响的户 外 工作人员; 2、有关部 门 密 切 注 意 暴雨可 能 造 成 的内 涝 等灾害。 3 小时内 可 能 或 者 已经受 暴雨影响,降 雨量 50mm 以 上 1、低 洼 、易 受 水浸 地区 注 意 做 好防涝 工作; 2、建议 暂 停 易 受 暴雨侵 害的户 外 作业。 3 小时内 可 能 或 者 已经受 暴雨影响,降 雨量 100mm 以 上 1、临时避险 场所开 放 ,危 险 地带 人员撤 离 ; 2、各职 能 部 门 做 好相 关防御 准备。 二 、 设 备预防雨淋 措施 序 号 设 备预防雨淋 具 体 措施 1 雨季必须作好机电设备的防雨、防潮、防淹、防霉烂、防锈蚀、防漏电、防雷击等项措施,要管理好、用好施工现场的机电设备。所有设备、大宗材料进场时即于第一时间全部搬运到室内,防止在室外遭受雨淋。 2 设备库房要不漏水,四周要有排水沟,机电设备不得受潮。 3 露天放置的机电设备要注意防雨、防潮,对机械的转动部分要经常加油,并定期让其转动以防锈蚀。所有的机电设备都得有漏电保护装置。 4 施工现场比较固定的机电设备(比如搅拌机、电锯、电刨等)要搭设防雨棚或对电机加以保护。 5 施工现场的移动机电设备(如电焊机、试压...
