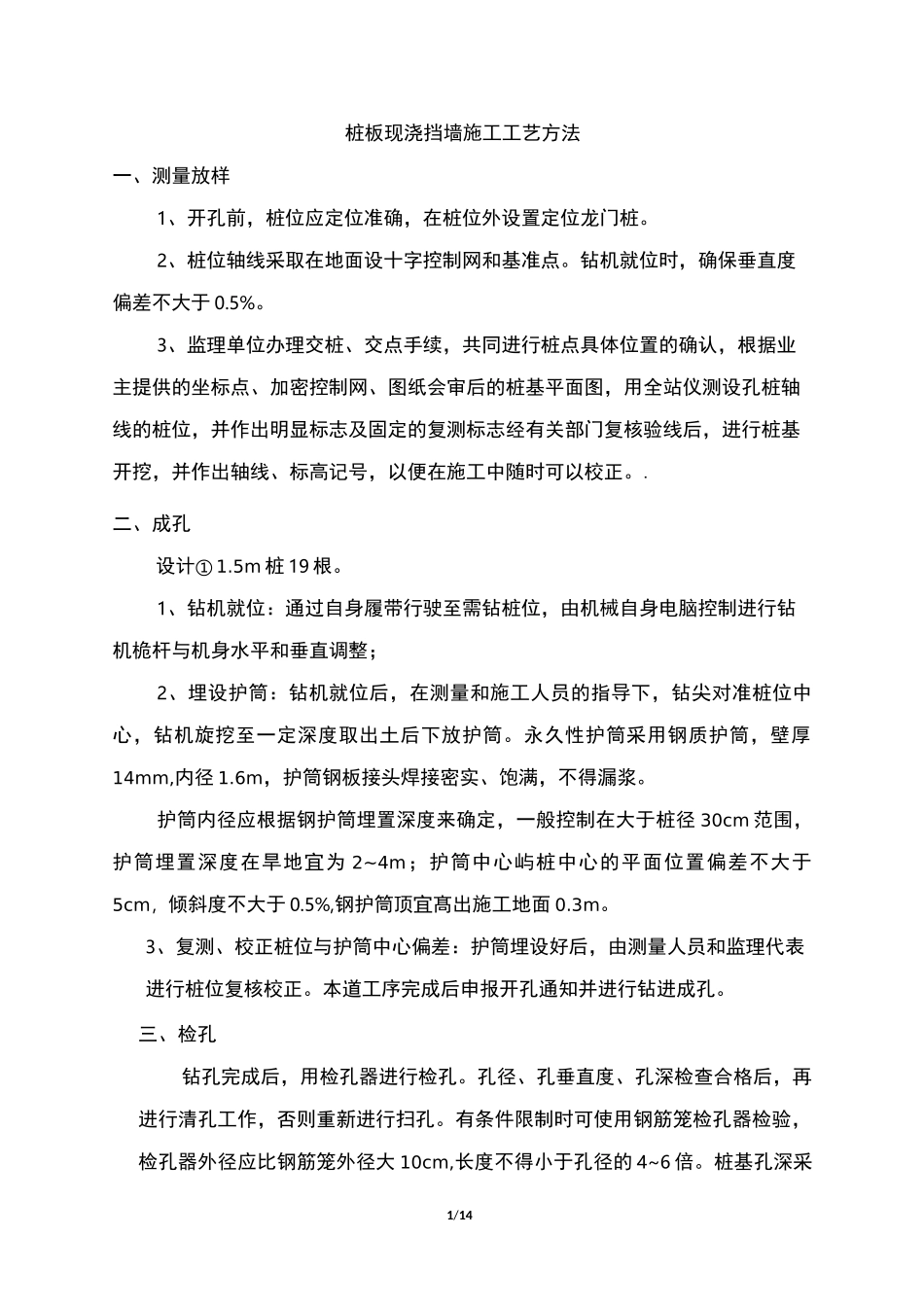

1/14桩板现浇挡墙施工工艺方法一、测量放样1、开孔前,桩位应定位准确,在桩位外设置定位龙门桩
2、桩位轴线采取在地面设十字控制网和基准点
钻机就位时,确保垂直度偏差不大于 0
3、监理单位办理交桩、交点手续,共同进行桩点具体位置的确认,根据业主提供的坐标点、加密控制网、图纸会审后的桩基平面图,用全站仪测设孔桩轴线的桩位,并作出明显标志及固定的复测标志经有关部门复核验线后,进行桩基开挖,并作出轴线、标高记号,以便在施工中随时可以校正
二、成孔设计① 1
5m 桩 19 根
1、钻机就位:通过自身履带行驶至需钻桩位,由机械自身电脑控制进行钻机桅杆与机身水平和垂直调整;2、埋设护筒:钻机就位后,在测量和施工人员的指导下,钻尖对准桩位中心,钻机旋挖至一定深度取出土后下放护筒
永久性护筒采用钢质护筒,壁厚14mm,内径 1
6m,护筒钢板接头焊接密实、饱满,不得漏浆
护筒内径应根据钢护筒埋置深度来确定,一般控制在大于桩径 30cm 范围,护筒埋置深度在旱地宜为 2~4m;护筒中心屿桩中心的平面位置偏差不大于5cm,倾斜度不大于 0
5%,钢护筒顶宜髙出施工地面 0
3、复测、校正桩位与护筒中心偏差:护筒埋设好后,由测量人员和监理代表进行桩位复核校正
本道工序完成后申报开孔通知并进行钻进成孔
三、检孔钻孔完成后,用检孔器进行检孔
孔径、孔垂直度、孔深检查合格后,再进行清孔工作,否则重新进行扫孔
有条件限制时可使用钢筋笼检孔器检验,检孔器外径应比钢筋笼外径大 10cm,长度不得小于孔径的 4~6 倍

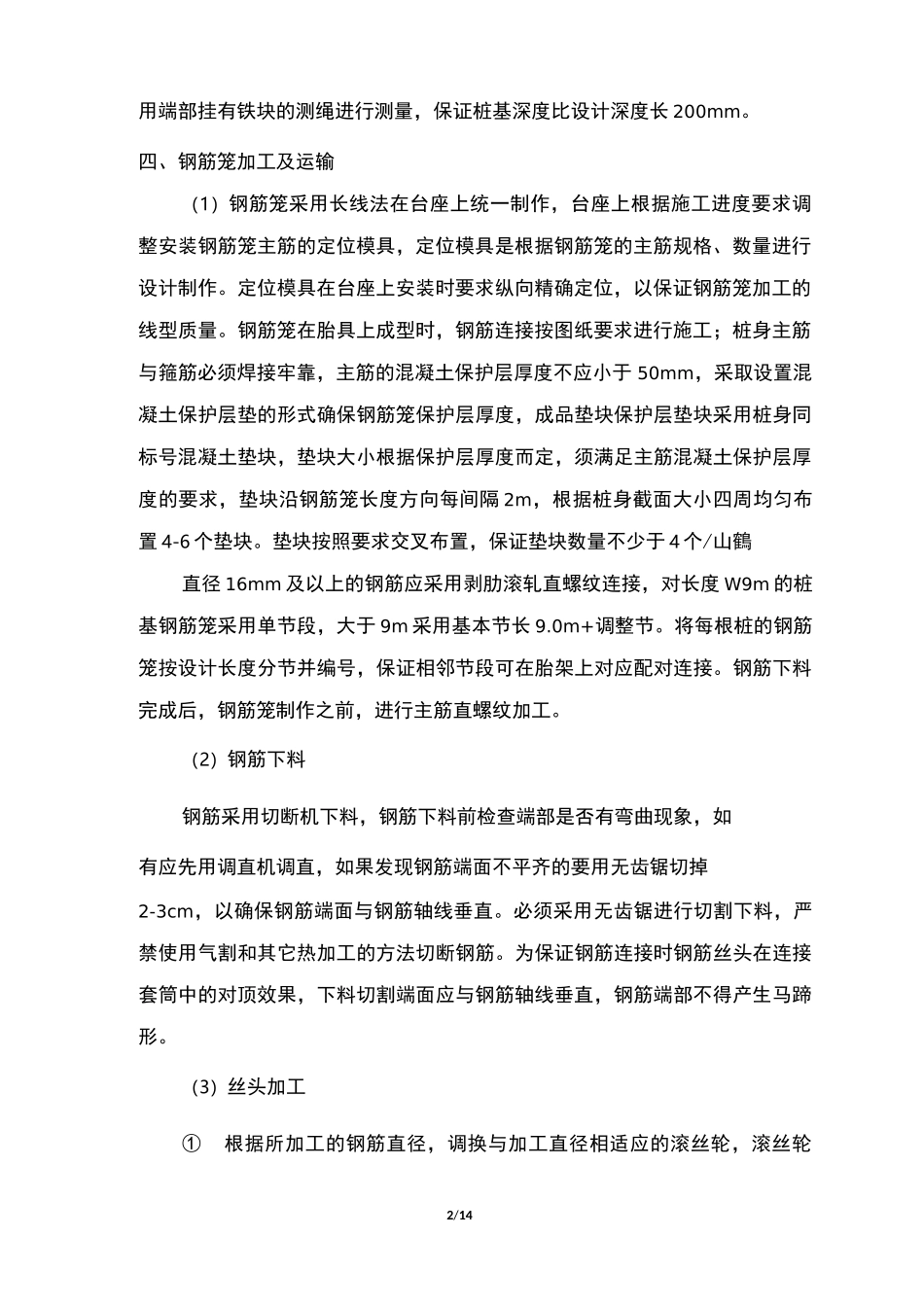

桩基孔深采2/14用端部挂有铁块的测绳进行测量,保证桩基深度比设计深度长 200mm

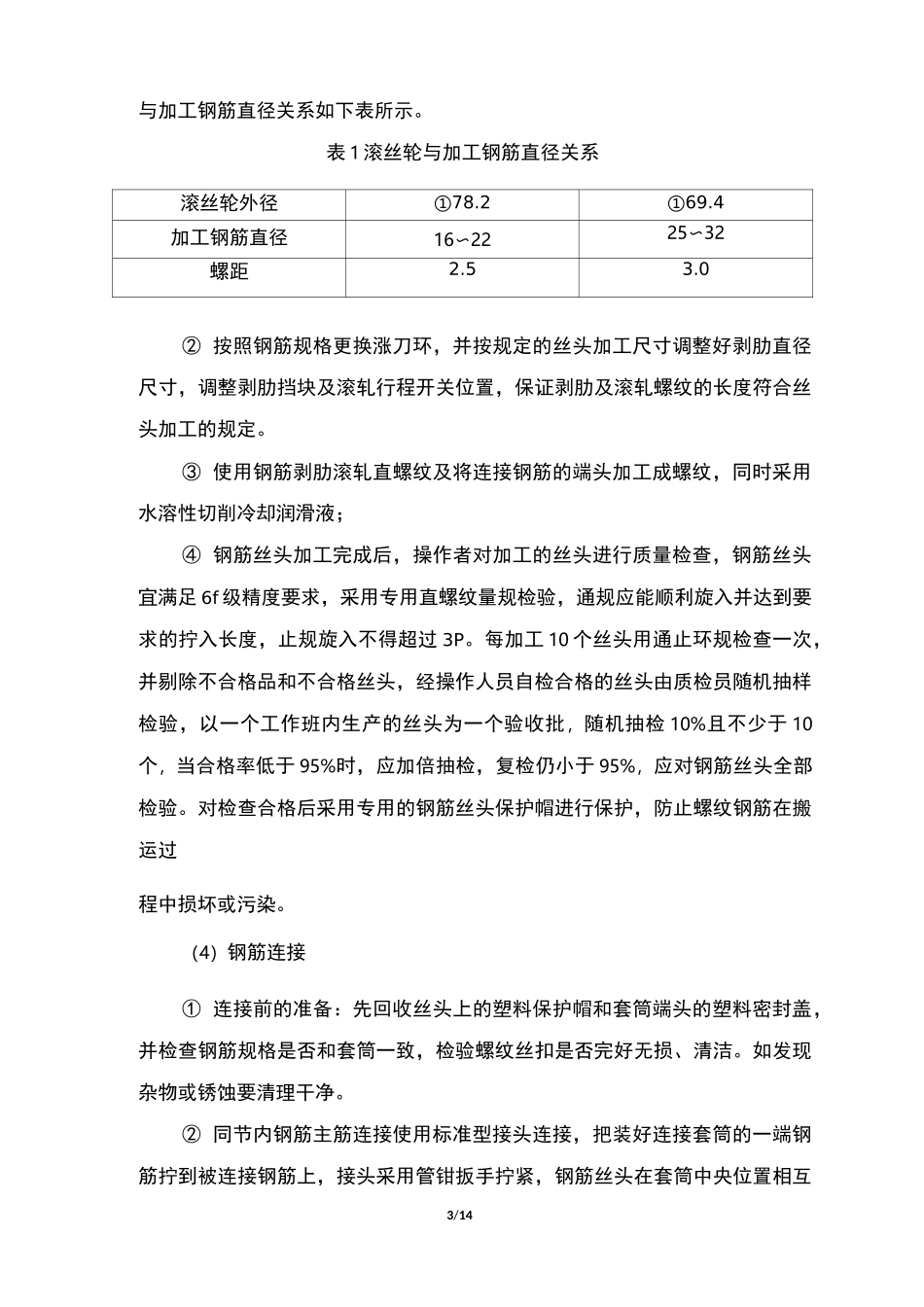

四、钢筋笼加工及运输(1)钢筋笼采用长线法在台座上统一制作,台座上根据施工进度要求调整安装钢筋笼主筋的定位模具,定位模具是根据钢筋笼的主筋规格、数量进行设计制作
定位模具在台座上安装时要求纵
