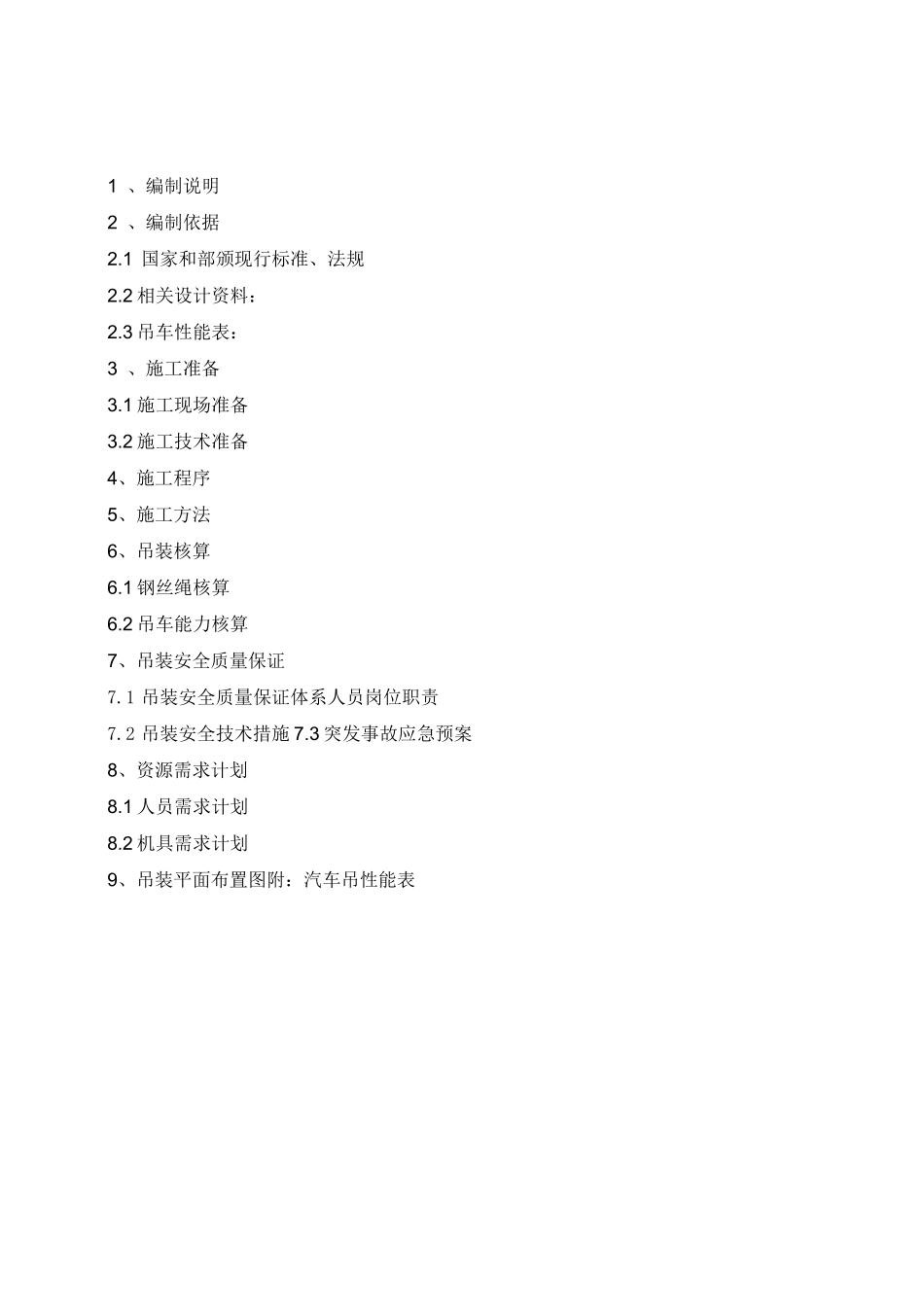

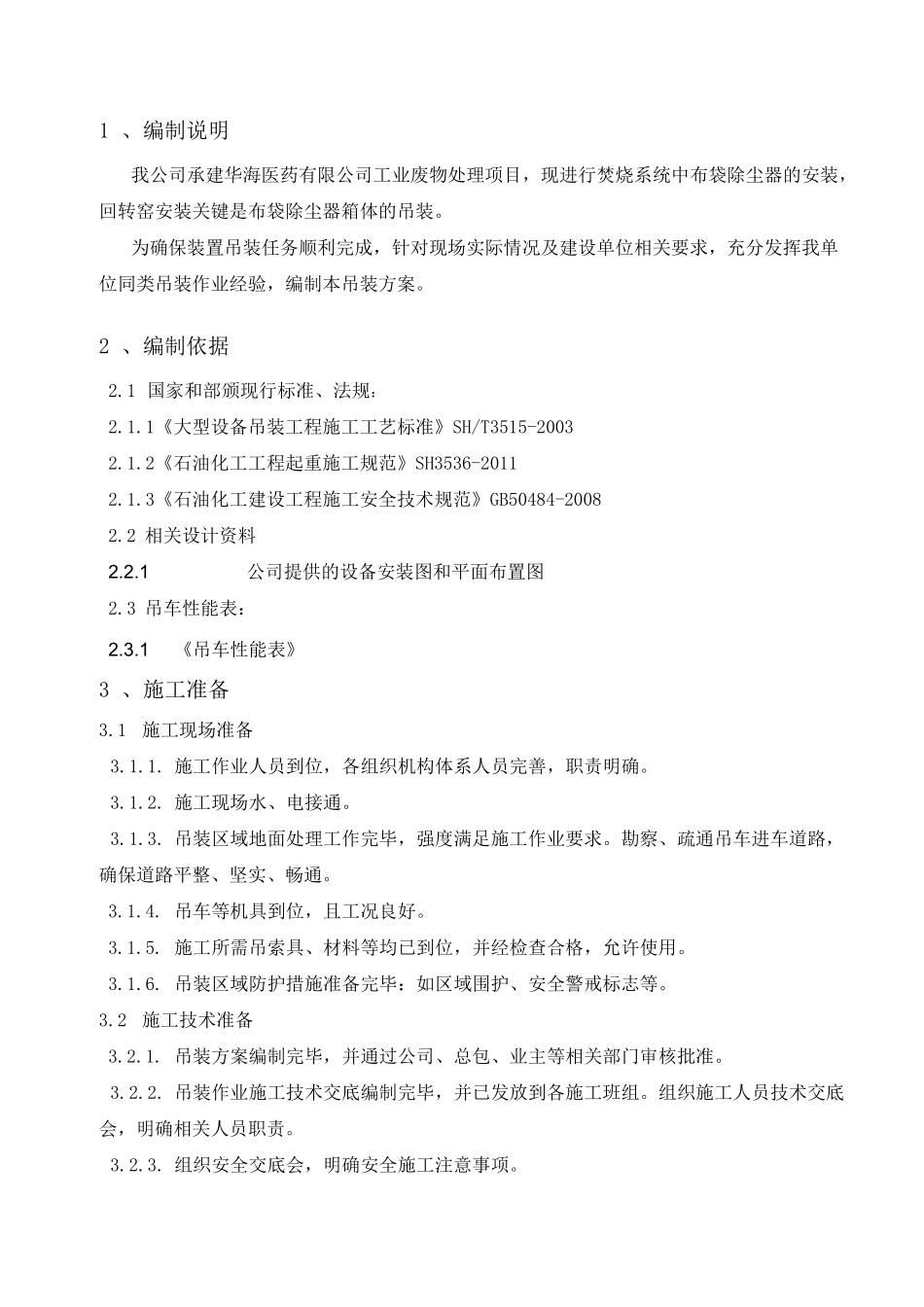

布袋除尘器吊装方案二 O—五年六月1 、编制说明2 、编制依据2.1 国家和部颁现行标准、法规2.2 相关设计资料:2.3 吊车性能表:3 、施工准备3.1 施工现场准备3.2 施工技术准备4、施工程序5、施工方法6、吊装核算6.1 钢丝绳核算6.2 吊车能力核算7、吊装安全质量保证7.1 吊装安全质量保证体系人员岗位职责7.2 吊装安全技术措施 7.3 突发事故应急预案8、资源需求计划8.1 人员需求计划8.2 机具需求计划9、吊装平面布置图附:汽车吊性能表1 、编制说明我公司承建华海医药有限公司工业废物处理项目,现进行焚烧系统中布袋除尘器的安装,回转窑安装关键是布袋除尘器箱体的吊装。为确保装置吊装任务顺利完成,针对现场实际情况及建设单位相关要求,充分发挥我单位同类吊装作业经验,编制本吊装方案。2 、编制依据2.1 国家和部颁现行标准、法规:2.1.1《大型设备吊装工程施工工艺标准》SH/T3515-20032.1.2《石油化工工程起重施工规范》SH3536-20112.1.3《石油化工建设工程施工安全技术规范》GB50484-20082.2 相关设计资料2.2.1公司提供的设备安装图和平面布置图2.3 吊车性能表:2.3.1《吊车性能表》3 、施工准备3.1施工现场准备3.1.1. 施工作业人员到位,各组织机构体系人员完善,职责明确。3.1.2. 施工现场水、电接通。3.1.3. 吊装区域地面处理工作完毕,强度满足施工作业要求。勘察、疏通吊车进车道路,确保道路平整、坚实、畅通。3.1.4. 吊车等机具到位,且工况良好。3.1.5. 施工所需吊索具、材料等均已到位,并经检查合格,允许使用。3.1.6. 吊装区域防护措施准备完毕:如区域围护、安全警戒标志等。3.2施工技术准备3.2.1. 吊装方案编制完毕,并通过公司、总包、业主等相关部门审核批准。3.2.2. 吊装作业施工技术交底编制完毕,并已发放到各施工班组。组织施工人员技术交底会,明确相关人员职责。3.2.3. 组织安全交底会,明确安全施工注意事项。4、施工程序5、施工方法5.1 设备吊装参数如下设备位号/名称规格尺寸本体重量钩索重量吊装重量就位底标咼就位顶标咼mmtttmmmm布袋除尘器箱体8400X7000X4500234277000140005.2 吊车吊装参数如下:车型工况主臂长度吊装幅度吊装重量计算载荷额定载荷负荷率mmttt%130t 汽车吊主臂2192729.74861.825T 汽车吊主臂114.514.515.951888.65.3 在试吊前,依照《SH/T3515 大型设备吊装工程施工工艺标准》进行班组自检、队级复检、联合检查,确认无误并填写检查记录后方可进入试吊阶...
