基坑应急预案及抢险方案

基坑应急预案及抢险方案_第1页
1/6
基坑应急预案及抢险方案_第2页
2/6
基坑应急预案及抢险方案_第3页
3/6

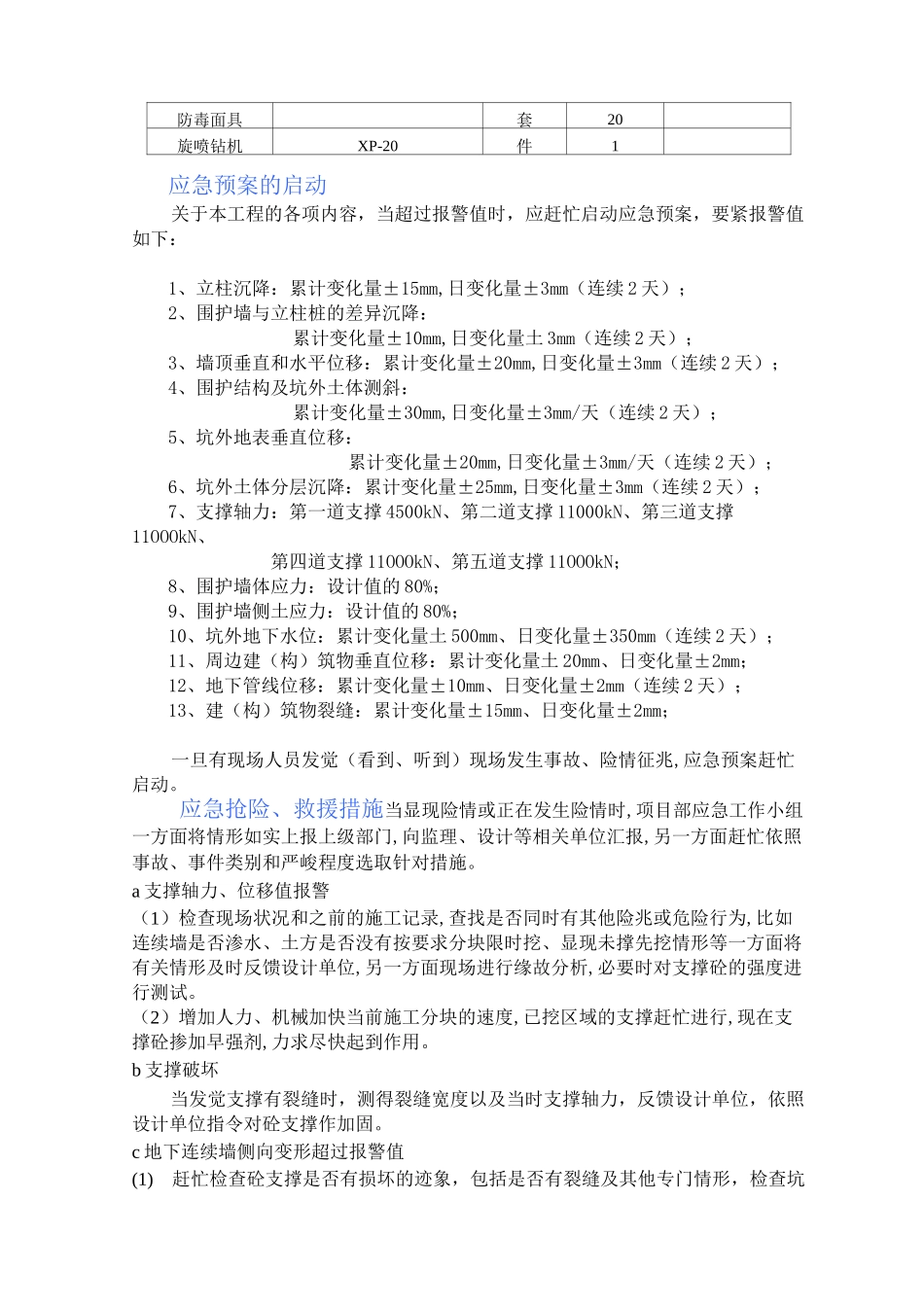

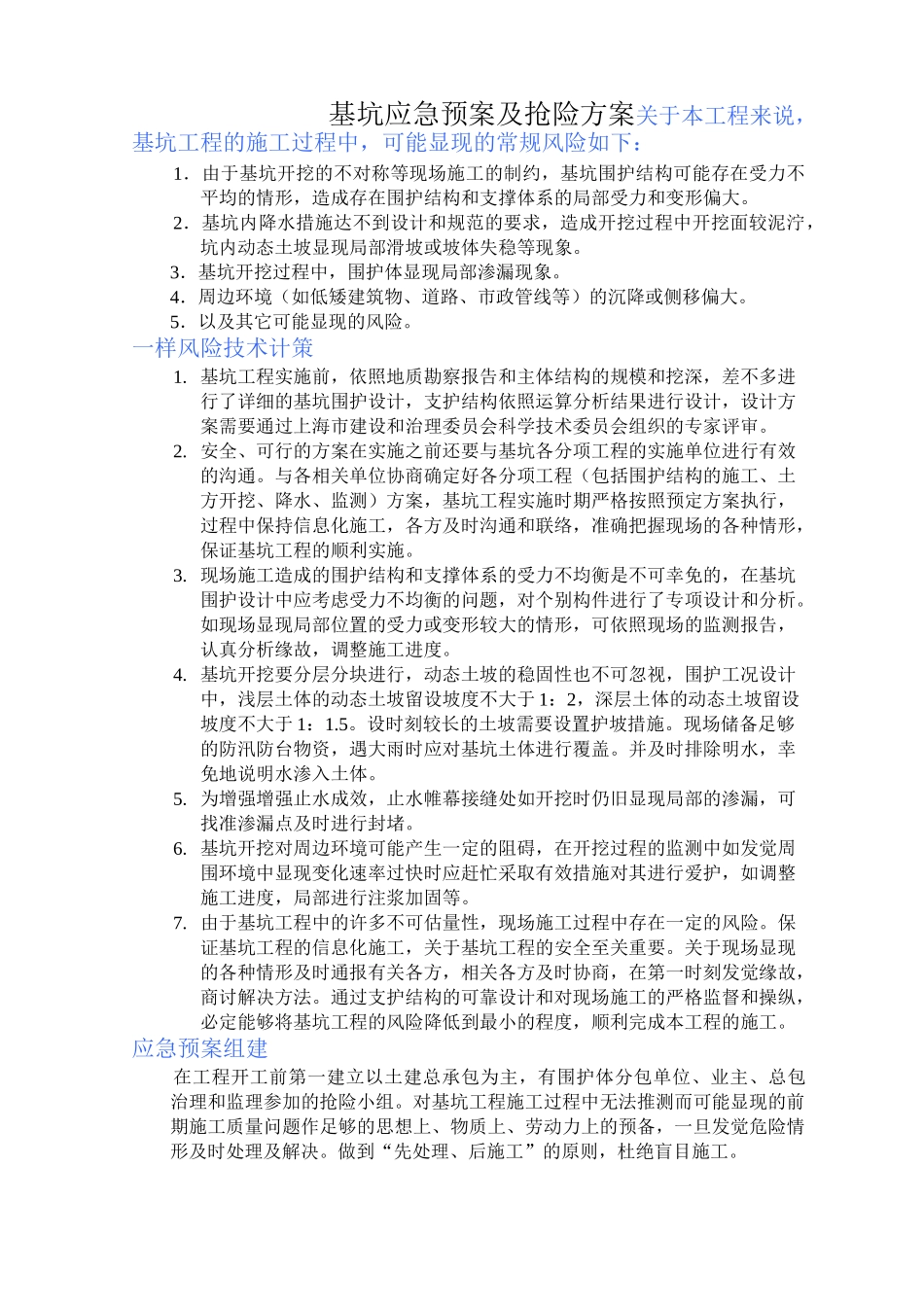

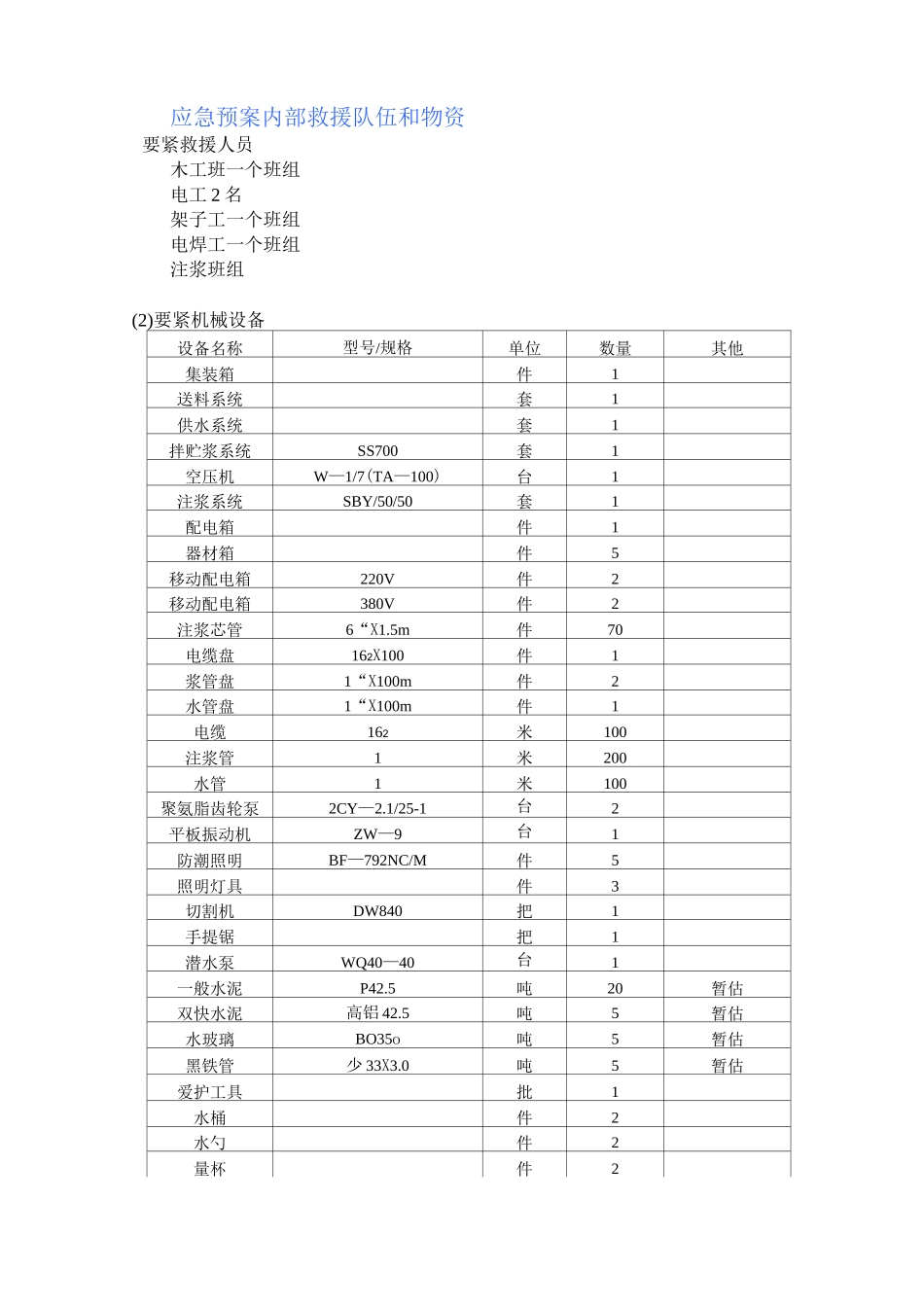

基坑应急预案及抢险方案关于本工程来说,基坑工程的施工过程中,可能显现的常规风险如下:1.由于基坑开挖的不对称等现场施工的制约,基坑围护结构可能存在受力不平均的情形,造成存在围护结构和支撑体系的局部受力和变形偏大。2.基坑内降水措施达不到设计和规范的要求,造成开挖过程中开挖面较泥泞,坑内动态土坡显现局部滑坡或坡体失稳等现象。3.基坑开挖过程中,围护体显现局部渗漏现象。4.周边环境(如低矮建筑物、道路、市政管线等)的沉降或侧移偏大。5.以及其它可能显现的风险。一样风险技术计策1. 基坑工程实施前,依照地质勘察报告和主体结构的规模和挖深,差不多进行了详细的基坑围护设计,支护结构依照运算分析结果进行设计,设计方案需要通过上海市建设和治理委员会科学技术委员会组织的专家评审。2. 安全、可行的方案在实施之前还要与基坑各分项工程的实施单位进行有效的沟通。与各相关单位协商确定好各分项工程(包括围护结构的施工、土方开挖、降水、监测)方案,基坑工程实施时期严格按照预定方案执行,过程中保持信息化施工,各方及时沟通和联络,准确把握现场的各种情形,保证基坑工程的顺利实施。3. 现场施工造成的围护结构和支撑体系的受力不均衡是不可幸免的,在基坑围护设计中应考虑受力不均衡的问题,对个别构件进行了专项设计和分析。如现场显现局部位置的受力或变形较大的情形,可依照现场的监测报告,认真分析缘故,调整施工进度。4. 基坑开挖要分层分块进行,动态土坡的稳固性也不可忽视,围护工况设计中,浅层土体的动态土坡留设坡度不大于 1:2,深层土体的动态土坡留设坡度不大于 1:1.5。设时刻较长的土坡需要设置护坡措施。现场储备足够的防汛防台物资,遇大雨时应对基坑土体进行覆盖。并及时排除明水,幸免地说明水渗入土体。5. 为增强增强止水成效,止水帷幕接缝处如开挖时仍旧显现局部的渗漏,可找准渗漏点及时进行封堵。6. 基坑开挖对周边环境可能产生一定的阻碍,在开挖过程的监测中如发觉周围环境中显现变化速率过快时应赶忙采取有效措施对其进行爱护,如调整施工进度,局部进行注浆加固等。7. 由于基坑工程中的许多不可估量性,现场施工过程中存在一定的风险。保证基坑工程的信息化施工,关于基坑工程的安全至关重要。关于现场显现的各种情形及时通报有关各方,相关各方及时协商,在第一时刻发觉缘故,商讨解决方法。通过支护结构的可靠设计和对现场施工的严格监督和操纵,必定能够将基坑工程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑应急预案及抢险方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
