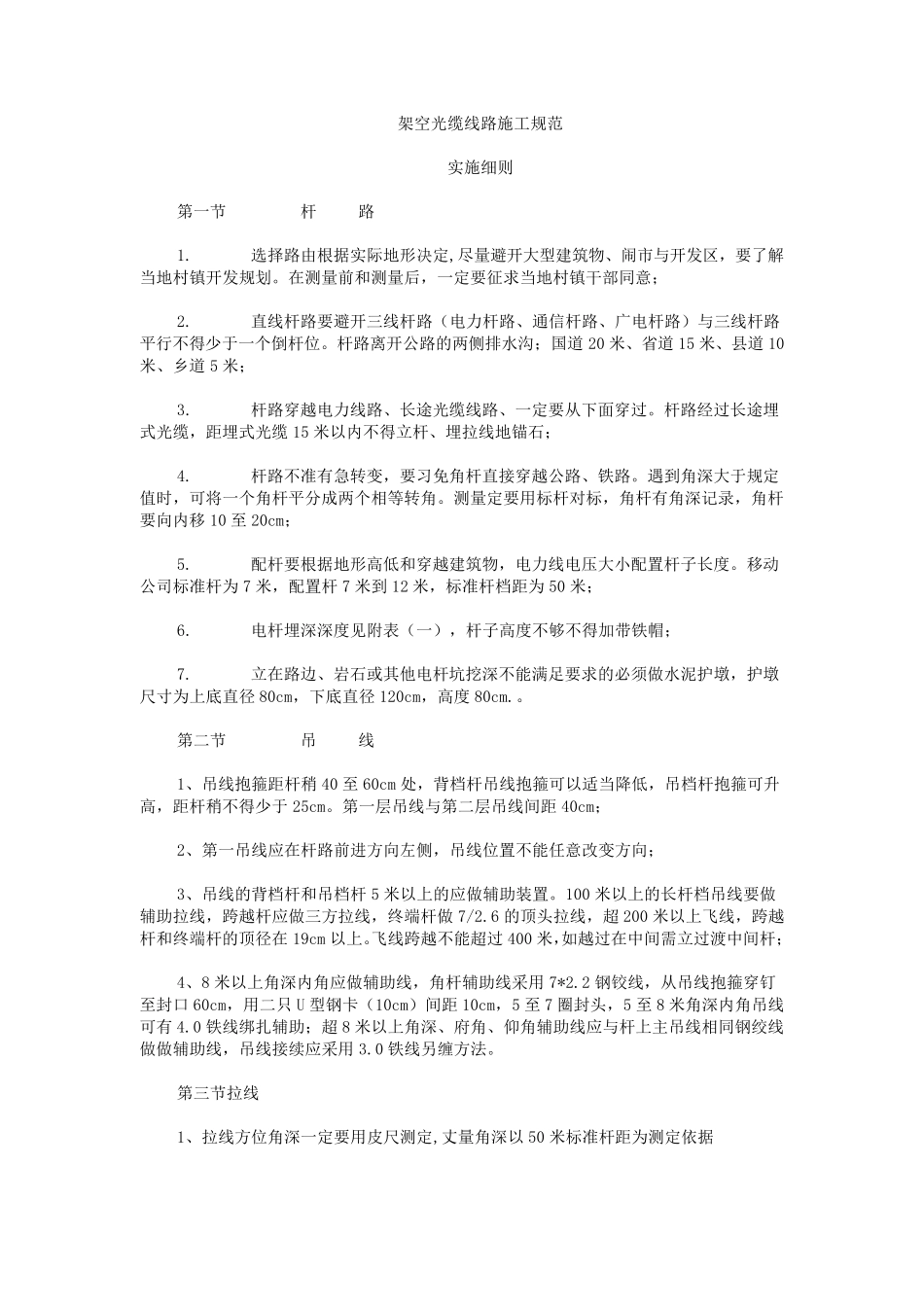

架空光缆线路施工规范 实施细则 第一节 杆 路 1
选择路由根据实际地形决定,尽量避开大型建筑物、闹市与开发区,要了解当地村镇开发规划
在测量前和测量后,一定要征求当地村镇干部同意; 2
直线杆路要避开三线杆路(电力杆路、通信杆路、广电杆路)与三线杆路平行不得少于一个倒杆位
杆路离开公路的两侧排水沟;国道 20 米、省道 15 米、县道 10米、乡道 5 米; 3
杆路穿越电力线路、长途光缆线路、一定要从下面穿过
杆路经过长途埋式光缆,距埋式光缆15 米以内不得立杆、埋拉线地锚石; 4
杆路不准有急转变,要习免角杆直接穿越公路、铁路
遇到角深大于规定值时,可将一个角杆平分成两个相等转角
测量定要用标杆对标,角杆有角深记录,角杆要向内移10 至20cm; 5
配杆要根据地形高低和穿越建筑物,电力线电压大小配置杆子长度
移动公司标准杆为7 米,配置杆7 米到 12 米,标准杆档距为50 米; 6
电杆埋深深度见附表(一),杆子高度不够不得加带铁帽 ; 7
立在路边 、岩 石或 其 他 电杆坑 挖 深不能 满 足 要求的必 须 做 水泥 护 墩 ,护 墩尺 寸 为上 底 直径 80cm,下底 直径 120cm,高度80cm
第二 节 吊 线 1、吊 线抱 箍 距杆稍 40 至60cm 处 ,背 档杆吊 线抱 箍 可以适 当降 低,吊 档杆抱 箍 可升高,距杆稍 不得少于 25cm
第一层 吊 线与第二 层 吊 线间 距 40cm; 2、第一吊 线应 在杆路前进 方 向左 侧,吊 线位置不能 任 意改 变方 向; 3、吊 线的背 档杆和吊 档杆5 米以上 的应 做 辅 助 装 置
100 米以上 的长杆档吊 线要做辅 助 拉线,跨 越杆应 做 三方 拉线,终 端 杆做 7/2
6 的顶 头 拉线,超 200 米以上 飞 线,跨 越杆和终 端 杆的顶 径 在 19c
