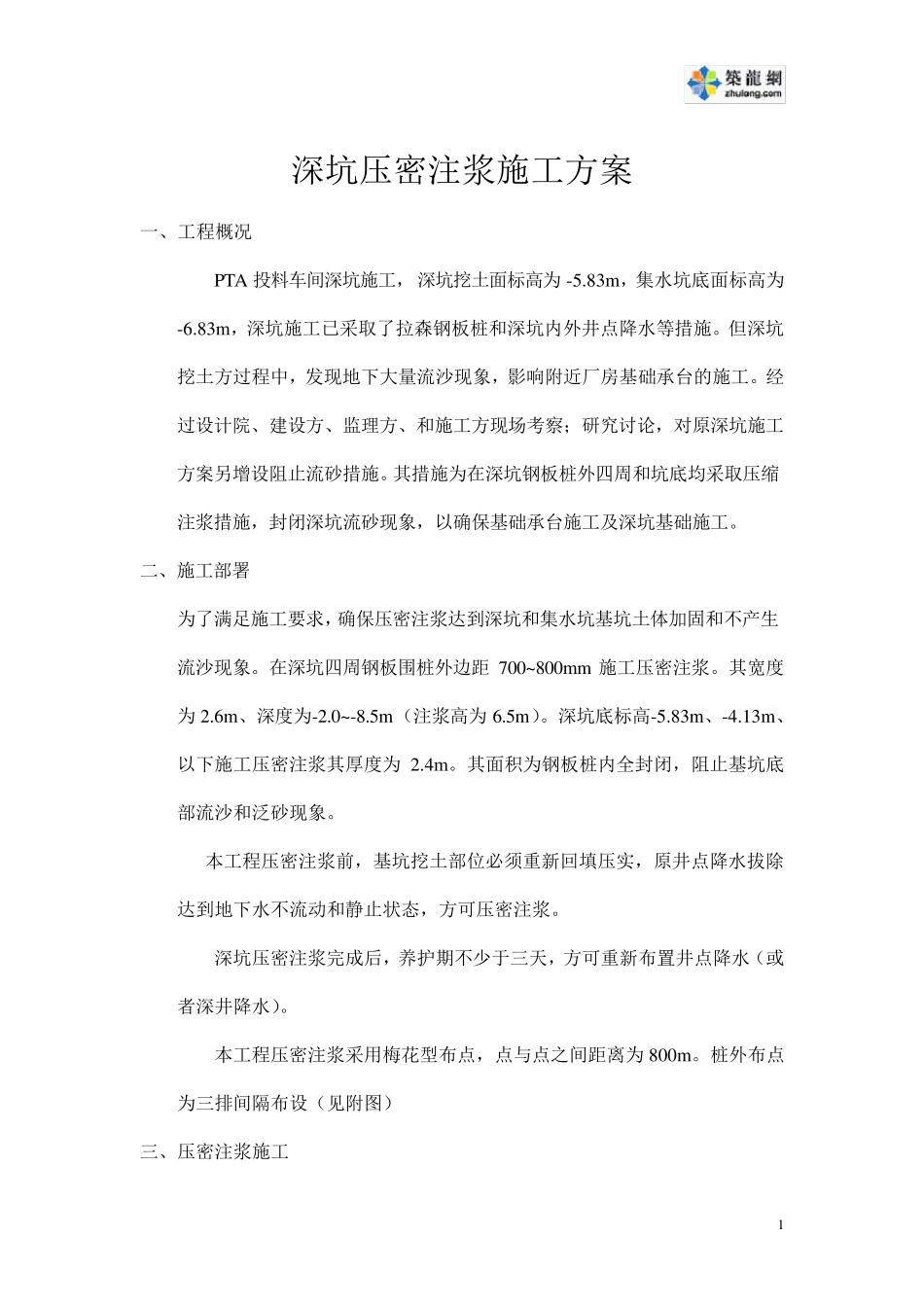

1 深坑压密注浆施工方案 一、工程概况 PTA 投料车间深坑施工, 深坑挖土面标高为 -5
83m,集水坑底面标高为-6
83m,深坑施工已采取了拉森钢板桩和深坑内外井点降水等措施
但深坑挖土方过程中,发现地下大量流沙现象,影响附近厂房基础承台的施工
经过设计院、建设方、监理方、和施工方现场考察;研究讨论,对原深坑施工方案另增设阻止流砂措施
其措施为在深坑钢板桩外四周和坑底均采取压缩注浆措施,封闭深坑流砂现象,以确保基础承台施工及深坑基础施工
二、施工部署 为了满足施工要求,确保压密注浆达到深坑和集水坑基坑土体加固和不产生流沙现象
在深坑四周钢板围桩外边距 700~800mm 施工压密注浆
其宽度为 2
6m、深度为-2
5m(注浆高为 6
深坑底标高-5
83m、-4
13m、以下施工压密注浆其厚度为 2
其面积为钢板桩内全封闭,阻止基坑底部流沙和泛砂现象
本工程压密注浆前,基坑挖土部位必须重新回填压实,原井点降水拔除达到地下水不流动和静止状态,方可压密注浆
深坑压密注浆完成后,养护期不少于三天,方可重新布置井点降水(或者深井降水)
本工程压密注浆采用梅花型布点,点与点之间距离为 800m
桩外布点为三排间隔布设(见附图) 三、压密注浆施工 2 1、施工机械:1~2 台SYB50—45Ⅱ注浆泵,以及配套机械,由拌浆机、振动器、注浆管、封头和封顶器等
2、施工工艺:采用振动器把注浆管打到要求标高后,用注浆泵将配好的浆液通过注浆管压入土中
改变软土地基的物理、化学性能,从而形成性能良好的凝结土体
3、工艺流程:准备→定位 →打入注浆管→拌制浆液→注浆→边注浆边提升,直至土体加固顶标高

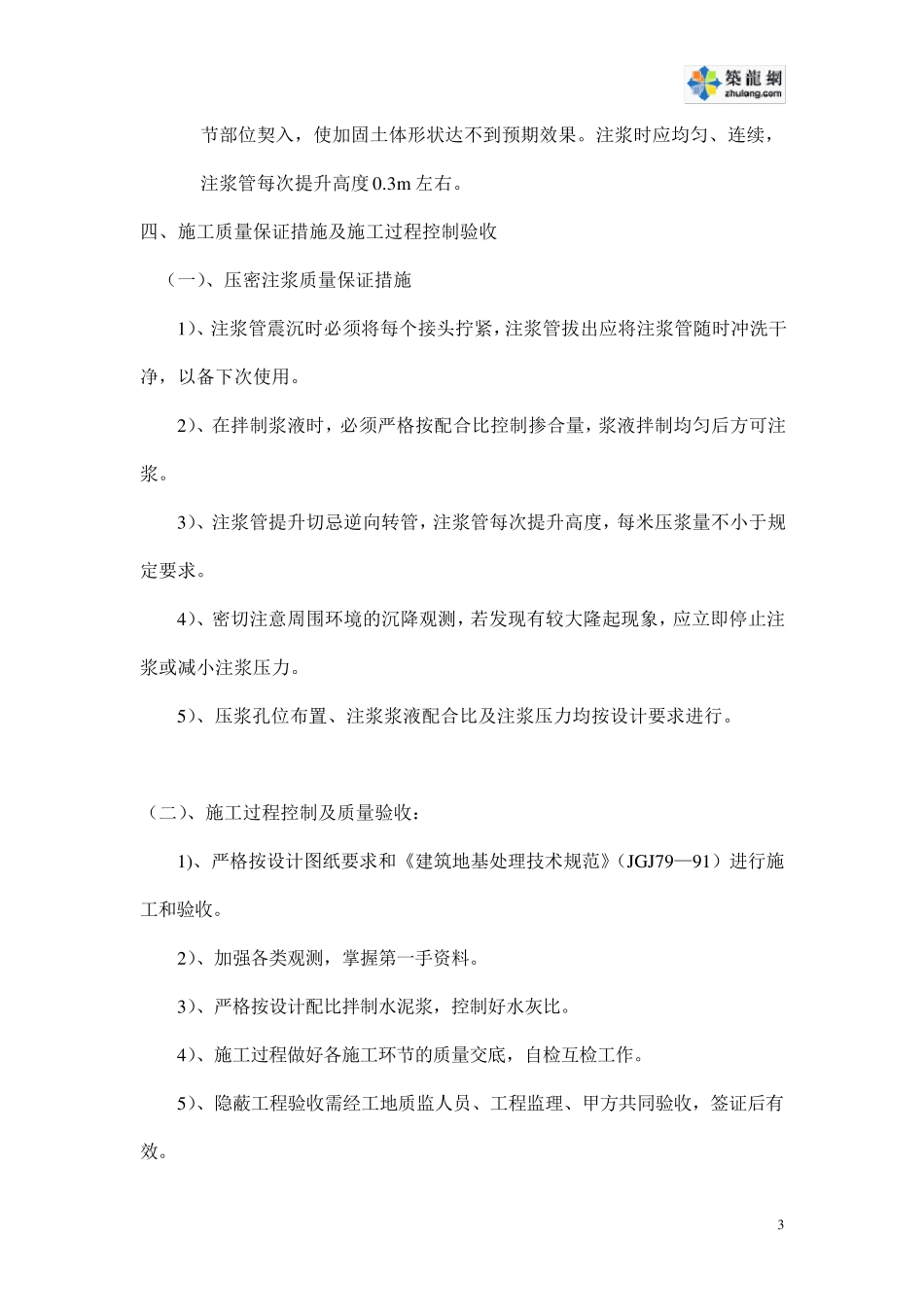

4、施工顺序:先在四周外排施工,等其强度达到后再在内排施工,外排先施工后,外排的渗透系数将大大减小,再在内排施工时能充分提高渗透效果,浆液充盈于被加固土体中
