通香路二期路灯工程 施工组织设计 日期:2011 年 12 月 28 日 2 目 录 第一章 工程概况 第二章 施工组织部署 第三章 施工技术措施 第四章 劳动力计划安排和详细描述 第五章 工程需投入的主要施工机械 第六章 质量保证措施 第七章 安全施工措施 第八章 文明施工措施 第九章 工期保证措施 第十章 沿线建筑物、第下管线保护措施 第十一章 防止噪声、防止粉尘污染环境保护措施 第十二章 附表 附表一、拟投入本工程的主要施工设备表 附表二、劳动力计划表 附表三、计划开、竣工日期和施工进度网络图 附表四、施工总平面图 附表五、临时用地表 3 第一章 工程概况 1
1 概述 通香路二期路灯工程,道路全长约5

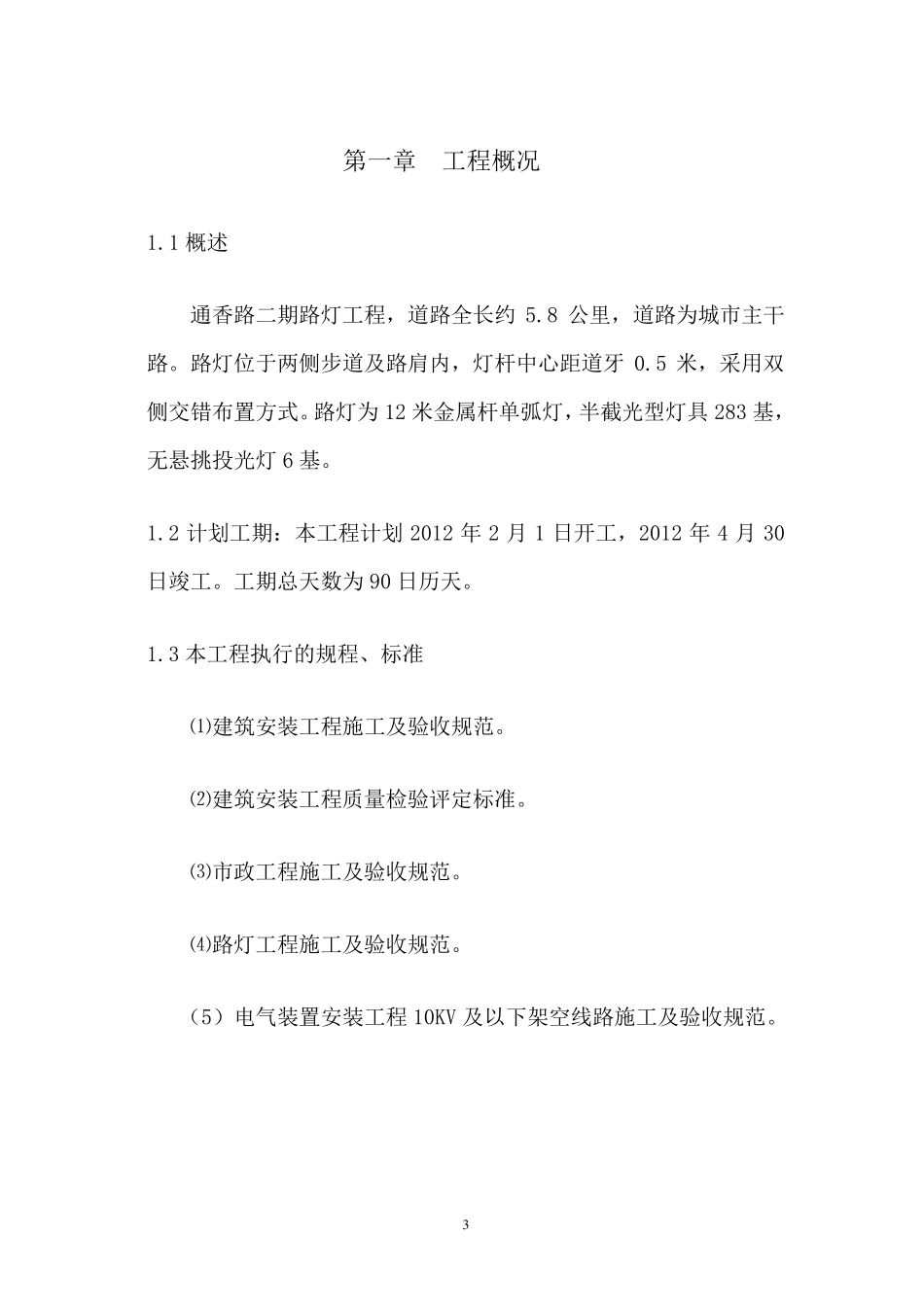

8 公里,道路为城市主干路
路灯位于两侧步道及路肩内,灯杆中心距道牙0
5 米,采用双侧交错布置方式
路灯为12 米金属杆单弧灯,半截光型灯具283 基,无悬挑投光灯6 基
2 计划工期:本工程计划2012 年2 月1 日开工,2012 年4 月30日竣工
工期总天数为90 日历天
3 本工程执行的规程、标准 ⑴建筑安装工程施工及验收规范
⑵建筑安装工程质量检验评定标准
⑶市政工程施工及验收规范
⑷路灯工程施工及验收规范
(5)电气装置安装工程10KV 及以下架空线路施工及验收规范
4 第二章 施工组织部署 2
1 施工总体部署 集中力量保质量、保工期,在人力、物资、机具给该工程以充分保障,各工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合
组织各工种配合施工,穿插作业,重点部位重点赶工
以达到土建、安装及其它各工种之间互创施工条件,以确保工程总体进度
2 施工组织机构和人员配置 2
3 施工组织机构 项目经理部 项目经理 生产副经理 技术负责人 工 程 科 质 安 科 技 术 科 材 料 科 预 算 科 综 合 室 电
