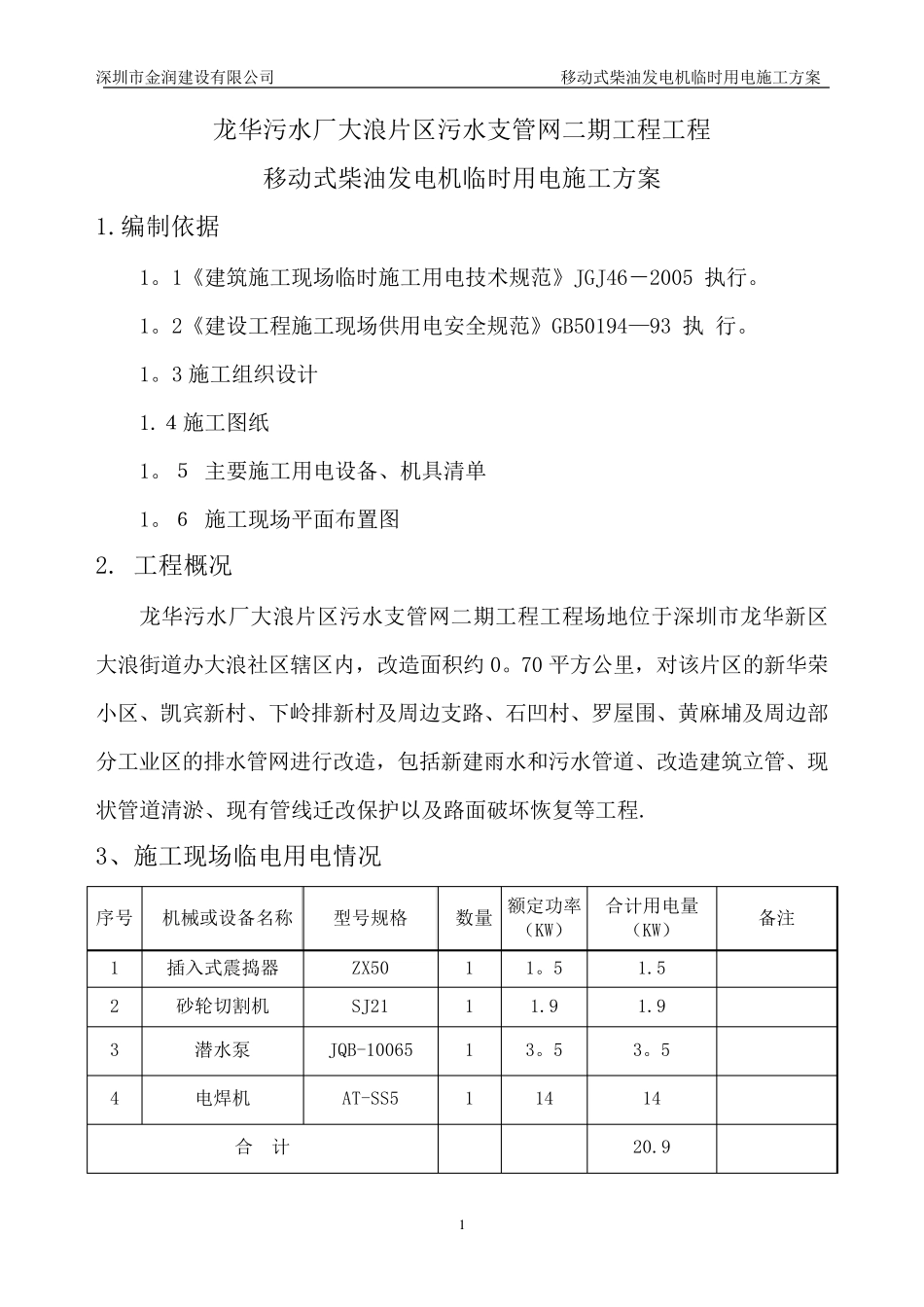

深圳市金润建设有限公司 移动式柴油发电机临时用电施工方案 目 录 1.编制依据 .............................................................................................................. 1 2. 工程概况 ............................................................................................................ 1 3、施工现场临电用电情况 .................................................................................... 1 4、施工用电计算 ................................................................................................... 2 5。配电电路设计 配电电路设计 .......................................................................... 2 6、配电箱和开关箱设计 ........................................................................................ 3 7、接地、接零及防雷 、接地 .............................................................................. 3 8。安全用电技术措施及安全用电技术措施 ........................................................ 4 9、电气防火措施 ................................................................................................... 4 深圳市金润建设有限公司 移动式柴油发电机临时用电施工方案 1 龙华污水厂大浪片区污水支管网二期工程工程 移动式柴油发电机临时用电施工方案 1.编制依据 1。1《建筑施工现场临时施工用电技术规范》JGJ46-2005 执行。 1。2《建设工程施工现场供用电安全规范》GB50194—93 执 行。 1。3 施工组织设计 1.4施工图纸 1。5 主要施工用电设备、机具清单 1。6 施工现场平面布置图 2. 工程概况 龙华污水厂大浪片区污水支管网二期工程工程场地位于深圳市龙华新区大浪街道办大浪社区辖区内,改造面积约 0。70 平方公里,对该片区的新华荣小区、凯宾新村、下岭排新村及周边支路、石凹村、罗屋围、黄麻埔及周边部分工业区的排水管网进行改造,包括新建雨水和污水管道、改造建筑立管、现状管道清淤、现有管线迁改保护以及路面破坏恢复等工程. 3、施工现场临电用电情况 序号 机械或设备名称 型号规格 数量 额定功率 (KW) 合 计用电量(KW) 备注 1 插 入 式震 捣 器 ZX50 1 1。5 1.5 2 砂 轮 切 割 机 SJ21...
