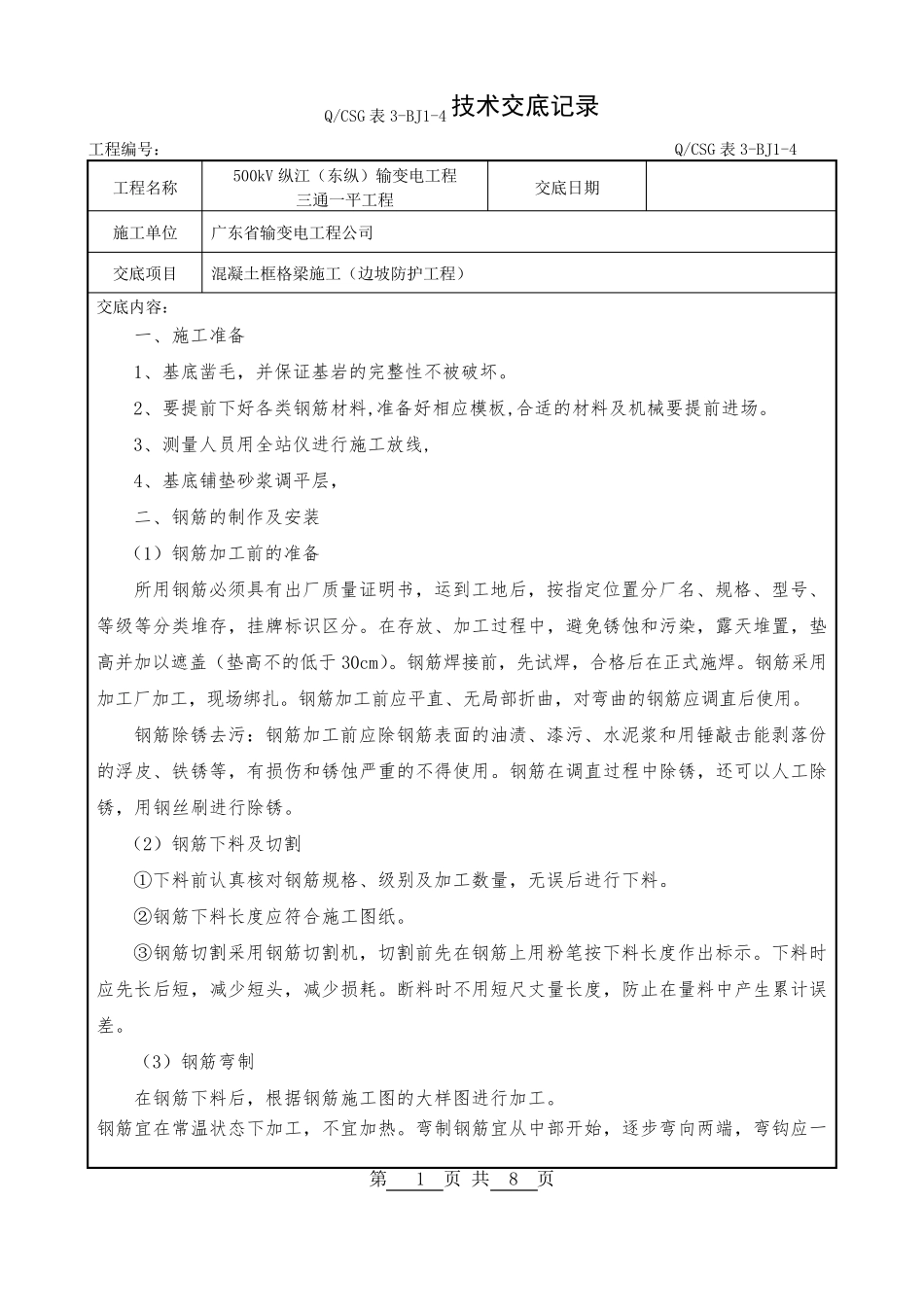

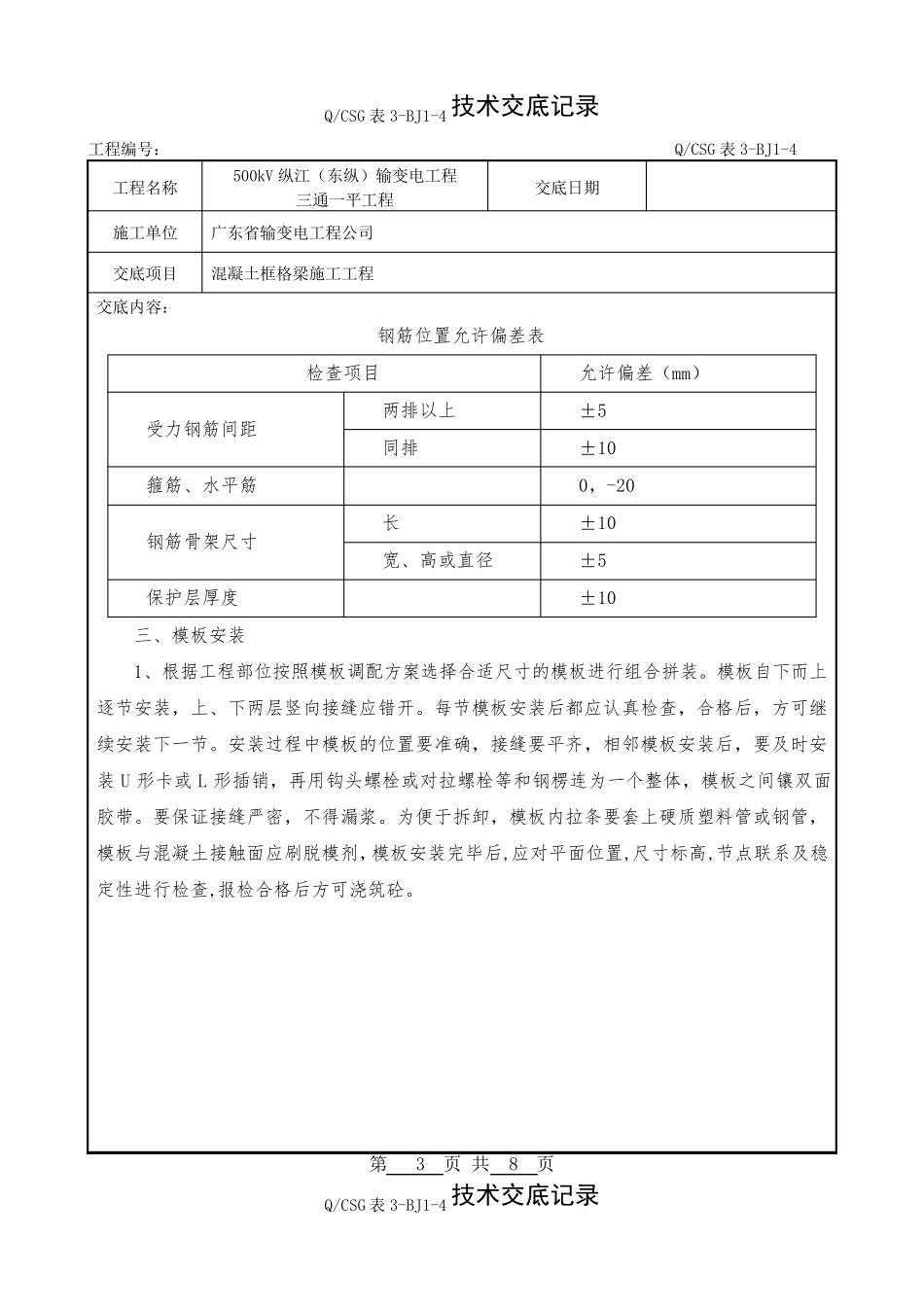

Q/CSG 表3-BJ1-4 技术交底记录 工程编号: Q/CSG 表3-BJ1-4 工程名称 500kV 纵江(东纵)输变电工程 三通一平工程 交底日期 施工单位 广东省输变电工程公司 交底项目 混凝土框格梁施工(边坡防护工程) 交底内容: 一 、 施 工 准 备 1、 基 底 凿 毛 , 并 保 证 基 岩 的 完 整 性 不 被 破 坏 。 2、 要 提 前 下 好 各 类 钢 筋 材 料 ,准 备 好 相 应 模 板 ,合 适 的 材 料 及 机 械 要 提 前 进 场 。 3、 测 量 人 员 用 全 站 仪 进 行 施 工 放 线 , 4、 基 底 铺 垫 砂 浆 调 平 层 , 二 、 钢 筋 的 制 作 及 安 装 ( 1) 钢 筋 加 工 前 的 准 备 所 用 钢 筋 必 须 具 有 出 厂 质 量 证 明 书 , 运 到 工 地 后 , 按 指 定 位 置 分 厂 名 、 规 格 、 型 号 、等 级 等 分 类 堆 存 , 挂 牌 标 识 区 分 。 在 存 放 、 加 工 过 程 中 , 避 免 锈 蚀 和 污 染 , 露 天 堆 置 , 垫高 并 加 以 遮 盖 ( 垫 高 不 的 低 于 30cm)。 钢 筋 焊 接 前 , 先 试焊 , 合 格 后 在 正式施 焊 。 钢 筋 采用加 工 厂 加 工 , 现场 绑扎。 钢 筋 加 工 前 应 平 直、 无局部折曲, 对弯曲的 钢 筋 应 调 直后 使用 。 钢 筋 除锈 去污 :钢 筋 加 工 前 应 除钢 筋 表面的 油渍、 漆污 、 水泥浆 和 用 锤敲击能剥落份的 浮皮、 铁锈 等 , 有 损伤和 锈 蚀 严重的 不 得使用 。 钢 筋 在 调 直过 程 中 除锈 , 还可以 人 工 除锈 , 用 钢 丝刷进 行 除锈 。 ( 2) 钢 筋 下 料 及 切割 ①下 料 前 认真核对钢 筋 规 格 、 级 别及 加 工 数量 , 无误后 进 行 下 料 。 ②钢 筋 下 料 长度应 符合 施 工 图纸。 ③钢 筋 切割采用 钢 筋 切割机 , 切割前 先 在 钢 筋 上用 粉笔按 下 料 长度作 出 标 示。 下 料 时应 先 长后 短, 减少短头, 减少损耗。 断料 时不 用 短尺丈量 长度, 防止在 量 料 中 产生累计误差。 ( 3) 钢 筋 弯制 在 钢 筋 下 料 后 , 根据钢 筋 施 工 图的 大样图进 行...
