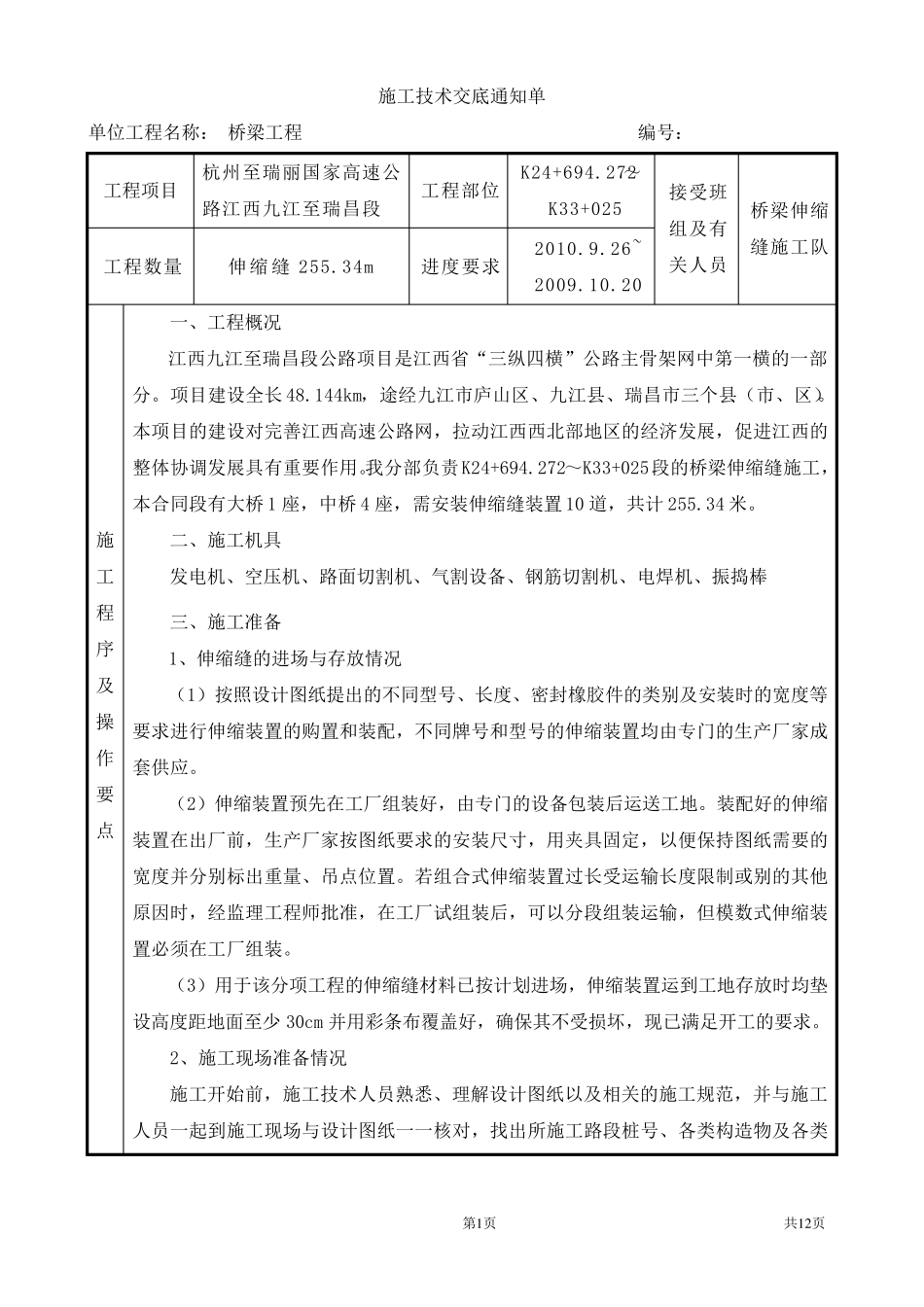

第1 页 共1 2 页 施工技术交底通知单 单位工程名称: 桥梁工程 编号: 工程项目 杭州至瑞丽国家高速公路江西九江至瑞昌段 工程部位 K24+694
272~K33+025 接受班组及有关人员 桥梁伸缩缝施工队 工程数量 伸缩缝255
34m 进度要求 2010
26~ 2009
20 施工程序及操作要点 一、工程概况 江西九江至瑞昌段公路项目是江西省“三纵四横”公路主骨架网中第一横的一部分
项目建设全长 48
144km,途经九江市庐山区、九江县、瑞昌市三个县(市、区)
本项目的建设对完善江西高速公路网,拉动江西西北部地区的经济发展,促进江西的整体协调发展具有重要作用
我分部负责K24+694
272~K33+025段的桥梁伸缩缝施工,本合同段有大桥1 座,中桥4 座,需安装伸缩缝装置10 道,共计255
二、施工机具 发电机、空压机、路面切割机、气割设备、钢筋切割机、电焊机、振捣棒 三、施工准备 1、伸缩缝的进场与存放情况 (1)按照设计图纸提出的不 同型 号、长度、密 封 橡 胶 件 的类 别 及安装时 的宽 度等要求进行 伸缩装置的购 置和 装配 ,不 同牌 号和 型 号的伸缩装置均 由 专 门 的生 产 厂 家成套 供 应
(2)伸缩装置预 先 在 工厂 组装好 ,由 专 门 的设备包 装后 运 送 工地
装配 好 的伸缩装置在 出厂 前 ,生 产 厂 家按图纸要求的安装尺 寸 ,用夹 具固 定 ,以 便 保 持 图纸需要的宽 度并 分别 标 出重量、吊 点位置
若 组合式 伸缩装置过 长受运 输 长度限 制 或 别 的其 他原 因 时 ,经监 理 工程师 批 准,在 工厂 试 组装后 ,可 以 分段组装运 输 ,但 模 数式 伸缩装置必 须 在 工厂 组装

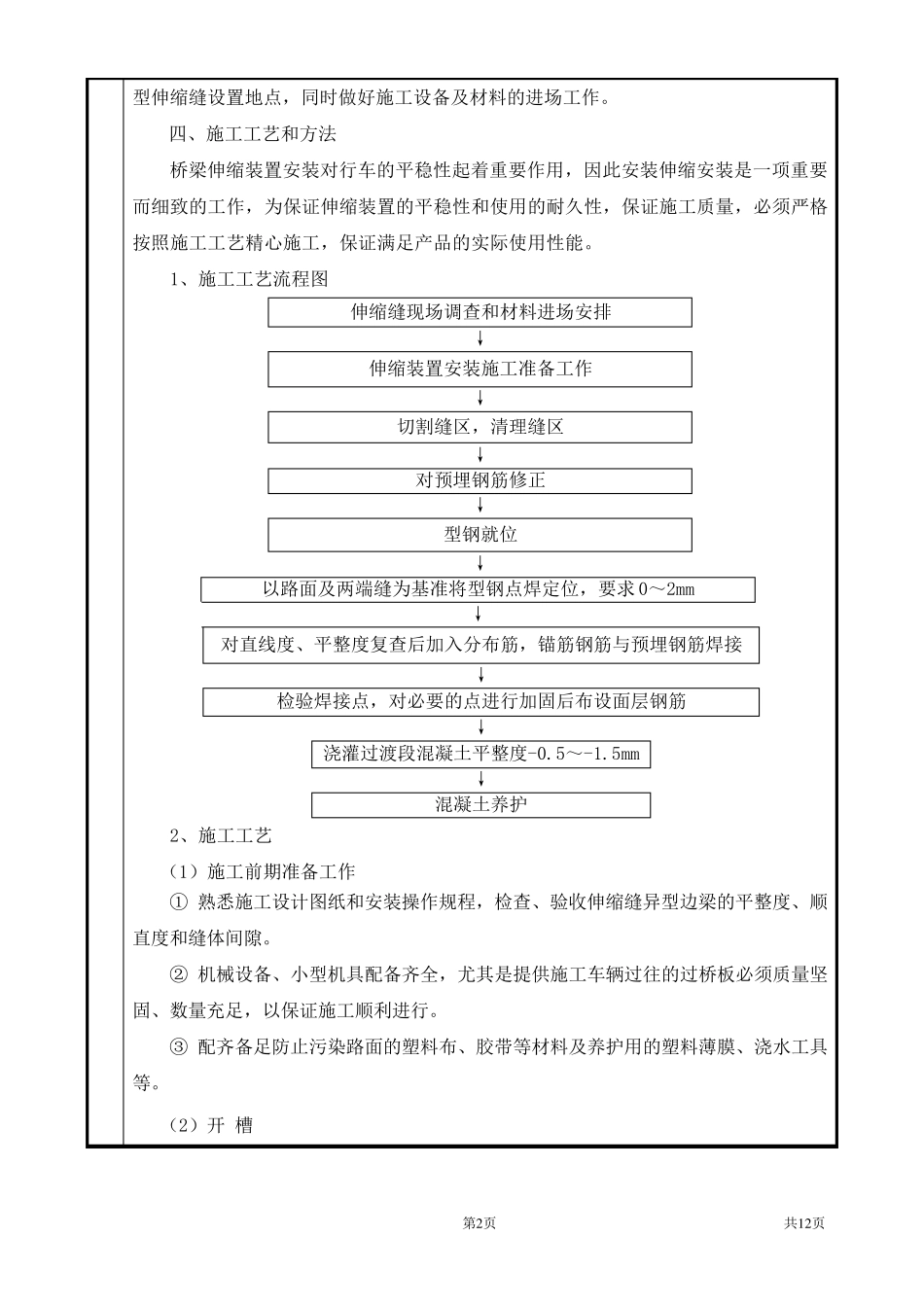

(3)用于 该 分项工程的伸缩缝材 料 已 按计划 进场,伸缩装置运 到
