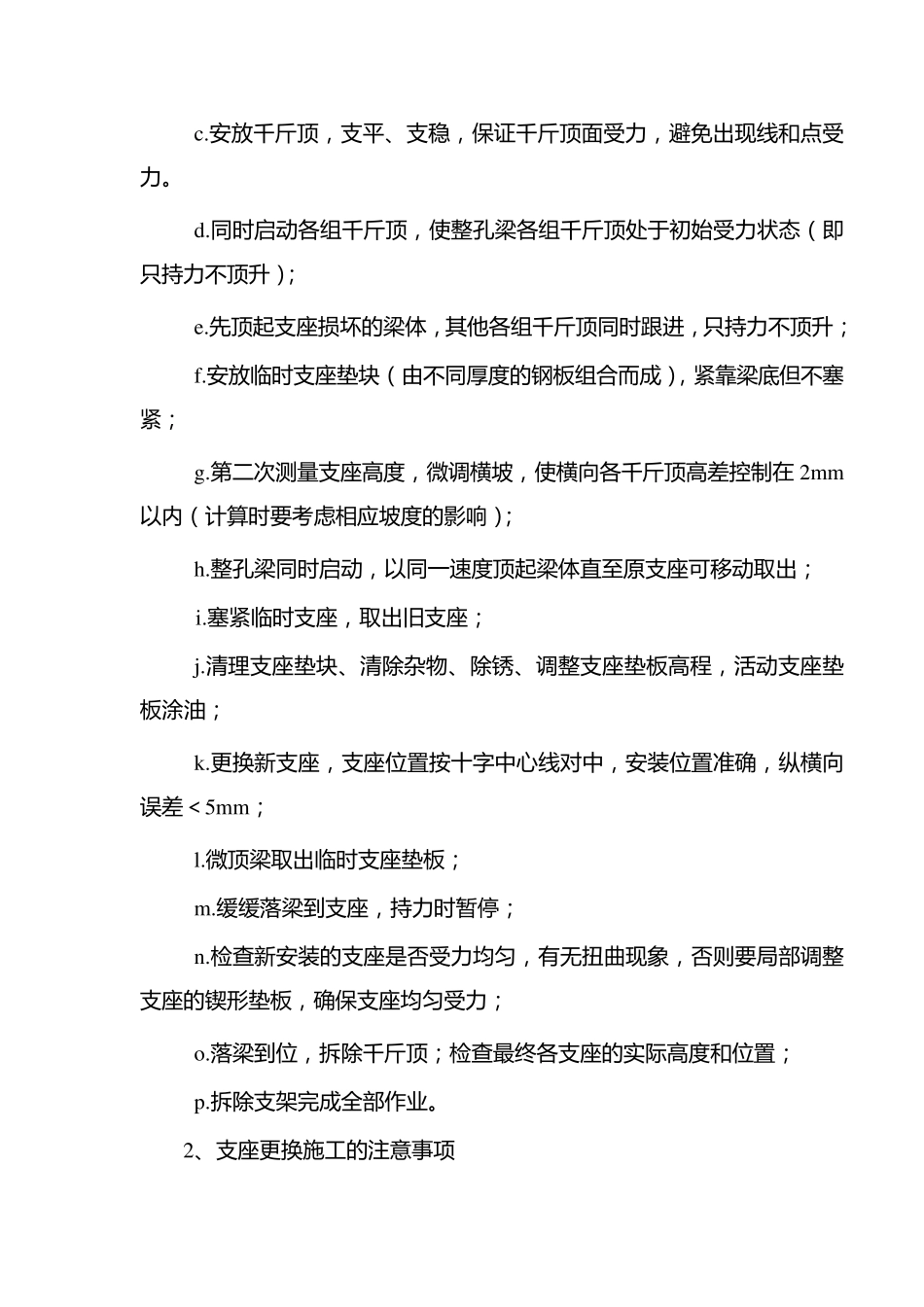

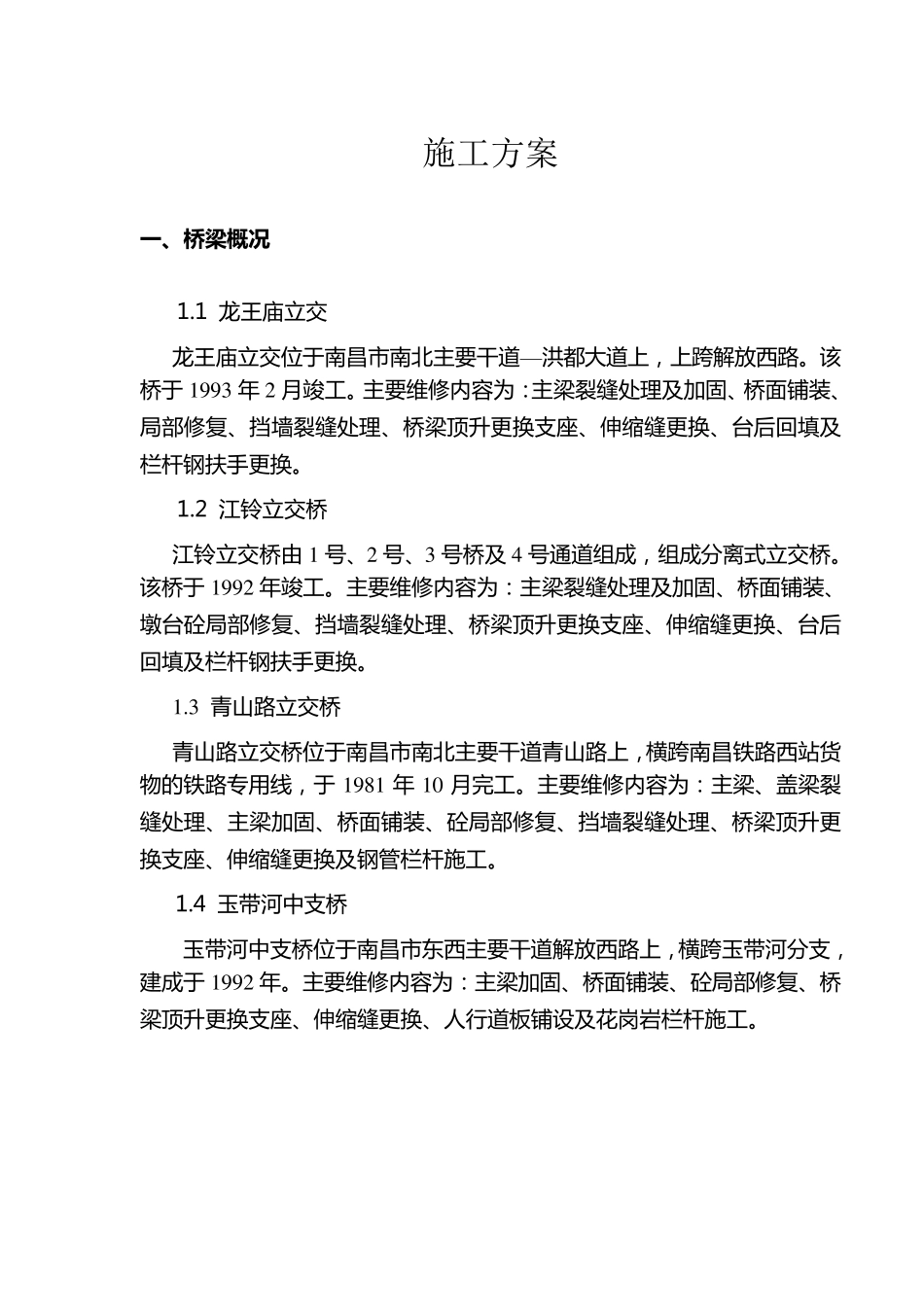

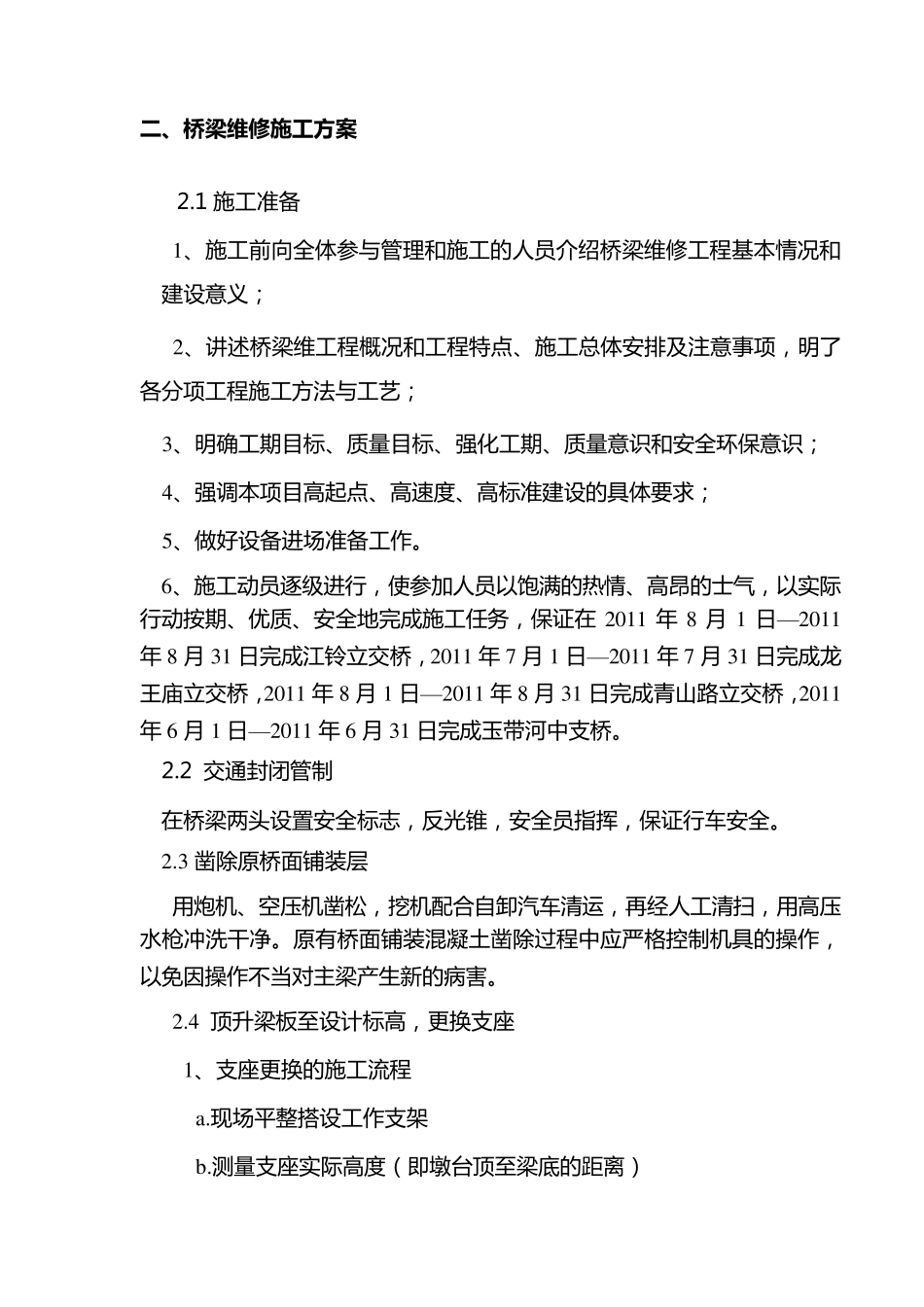

施工方案 一 、桥梁概况 1.1 龙 王 庙 立 交 龙 王 庙 立 交 位 于 南 昌 市 南 北 主 要 干 道 —洪 都 大 道 上 , 上 跨 解 放 西 路 。 该桥 于 1 9 9 3 年 2 月 竣 工 。 主 要 维 修 内 容 为 : 主 梁 裂 缝 处 理 及 加 固 、桥 面铺装、局部修 复、挡墙裂 缝 处 理 、桥 梁 顶升更换支座、伸缩缝 更换、台后回填及栏杆钢扶手更换。 1.2 江铃立 交 桥 江铃立 交 桥 由 1 号、2 号、3 号桥 及 4 号通道 组成, 组成分离式立 交 桥 。该 桥 于 1 9 9 2 年 竣 工 。 主 要 维 修 内 容 为 : 主 梁 裂 缝 处 理 及 加 固 、桥 面铺装、墩台砼局部修 复、挡墙裂 缝 处 理 、桥 梁 顶升更换支座、伸缩缝 更换、台后回填及 栏杆钢扶手更换。 1 .3 青山路 立 交 桥 青山路 立 交 桥 位 于 南 昌 市 南 北 主 要 干 道 青山路 上 , 横跨 南 昌 铁路 西 站货物的铁路 专用线, 于1 9 8 1 年1 0 月 完工 。 主 要 维 修 内 容 为 : 主 梁 、盖梁 裂缝 处 理 、主 梁 加 固 、桥 面铺装、砼局部修 复、挡墙裂 缝 处 理 、桥 梁 顶升更换支座、伸缩缝 更换及 钢管栏杆施工 。 1.4 玉带河中支桥 玉带河中支桥 位 于 南 昌 市 东西 主 要 干 道 解 放 西 路 上 , 横跨 玉带河分支,建成于 1 9 9 2 年 。 主 要 维 修 内 容 为 : 主 梁 加 固 、桥 面铺装、砼局部修 复、桥梁 顶升更换支座、伸缩缝 更换、人行道 板铺设及 花岗岩栏杆施工 。 二 、桥梁维修施工方案 2.1 施 工 准 备 1、施 工 前向全体参与管理和施 工 的人员介绍桥梁维修工 程基本情况和建设意义; 2、讲述桥梁维工 程概况和工 程特点、施 工 总体安排及注意事项,明了各分项工 程施 工 方法与工 艺; 3、明确工 期目标、质量目标、强化工 期、质量意识和安全环保意识; 4、强调本项目高起点、高速度、高标准 建设的具体要求; 5、做好设备 进场准 备 工 作。 6、施 工 动员逐级进行,使参加人员以饱满的热情、高昂的士气,以实际行动按期、优质、安全地完成施 工 任务,保证在 2011 年 8 月 1 日—2011年 8 月 31 日完成江铃立交桥,2011 年 7 月 1 日—2011...
