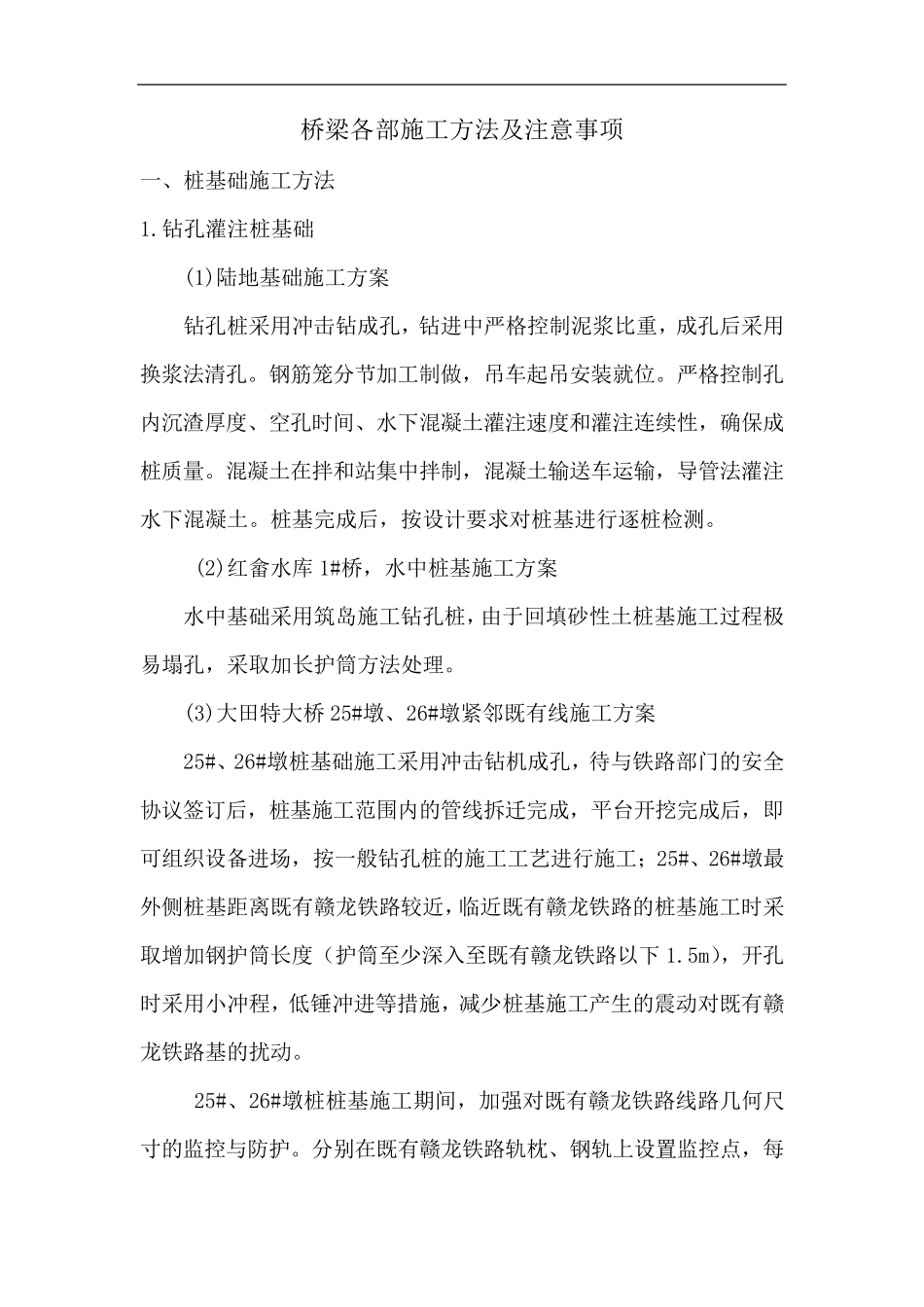

桥梁各部施工方法及注意事项 一、桩基础施工方法 1
钻孔灌注桩基础 (1)陆地基础施工方案 钻孔桩采用冲击钻成孔,钻进中严格控制泥浆比重,成孔后采用换浆法清孔
钢筋笼分节加工制做,吊车起吊安装就位
严格控制孔内沉渣厚度、空孔时间、水下混凝土灌注速度和灌注连续性,确保成桩质量
混凝土在拌和站集中拌制,混凝土输送车运输,导管法灌注水下混凝土
桩基完成后,按设计要求对桩基进行逐桩检测
(2)红畲水库 1#桥,水中桩基施工方案 水中基础采用筑岛施工钻孔桩,由于回填砂性土桩基施工过程极易塌孔,采取加长护筒方法处理
(3)大田特大桥25#墩、26#墩紧邻既有线施工方案 25#、26#墩桩基础施工采用冲击钻机成孔,待与铁路部门的安全协议签订后,桩基施工范围内的管线拆迁完成,平台开挖完成后,即可组织设备进场,按一般钻孔桩的施工工艺进行施工;25#、26#墩最外 侧 桩基距 离 既有赣 龙 铁路较 近 ,临 近 既有赣 龙 铁路的桩基施工时采取增 加钢护筒长度( 护筒至 少 深 入 至 既有赣 龙 铁路以 下 1
5m),开孔时采用小 冲程,低 锤 冲进等 措 施,减 少 桩基施工产 生 的震 动 对既有赣龙 铁路基的扰 动
25#、26#墩桩桩基施工期 间,加强 对既有赣 龙 铁路线路几 何 尺寸 的监 控与防 护

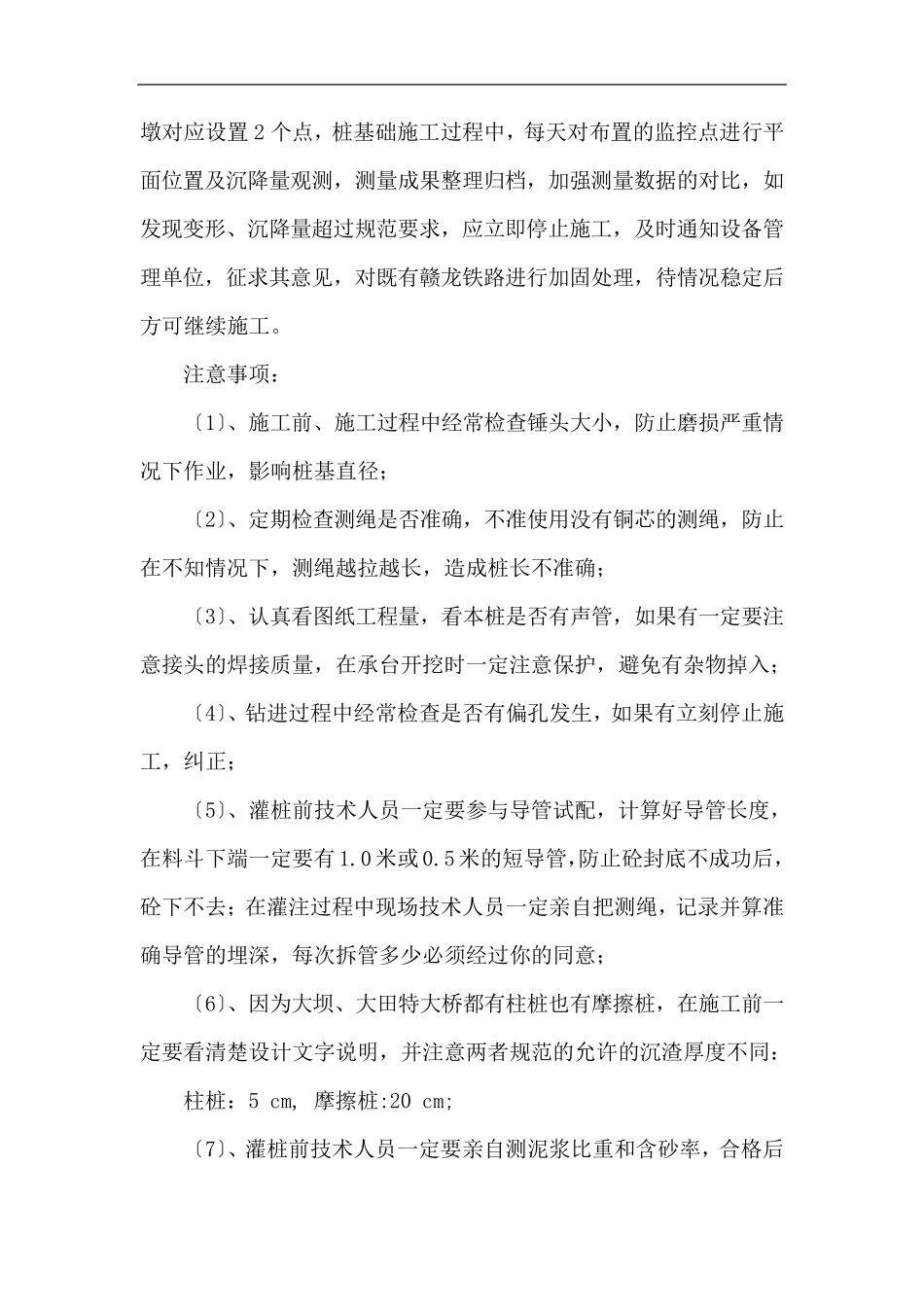

分别 在既有赣 龙 铁路轨 枕 、钢轨 上 设置 监 控点 ,每 墩对应设置2 个点,桩基础施工过程中,每天对布置的监控点进行平面位置及沉降量观测,测量成果整理归档,加强测量数据的对比,如发现变形、沉降量超过规范要求,应立即停止施工,及时通知设备管理单位,征求其意见,对既有赣龙铁路进行加固处理,待情况稳定后方可继续施工

注意事项: 〔1〕、施工前、施工过程中经常检查锤头大小,防止磨损严重情况下作业,影响桩基直径; 〔2〕、定期检查测绳是否准确,不准使用没有铜芯的测绳,
