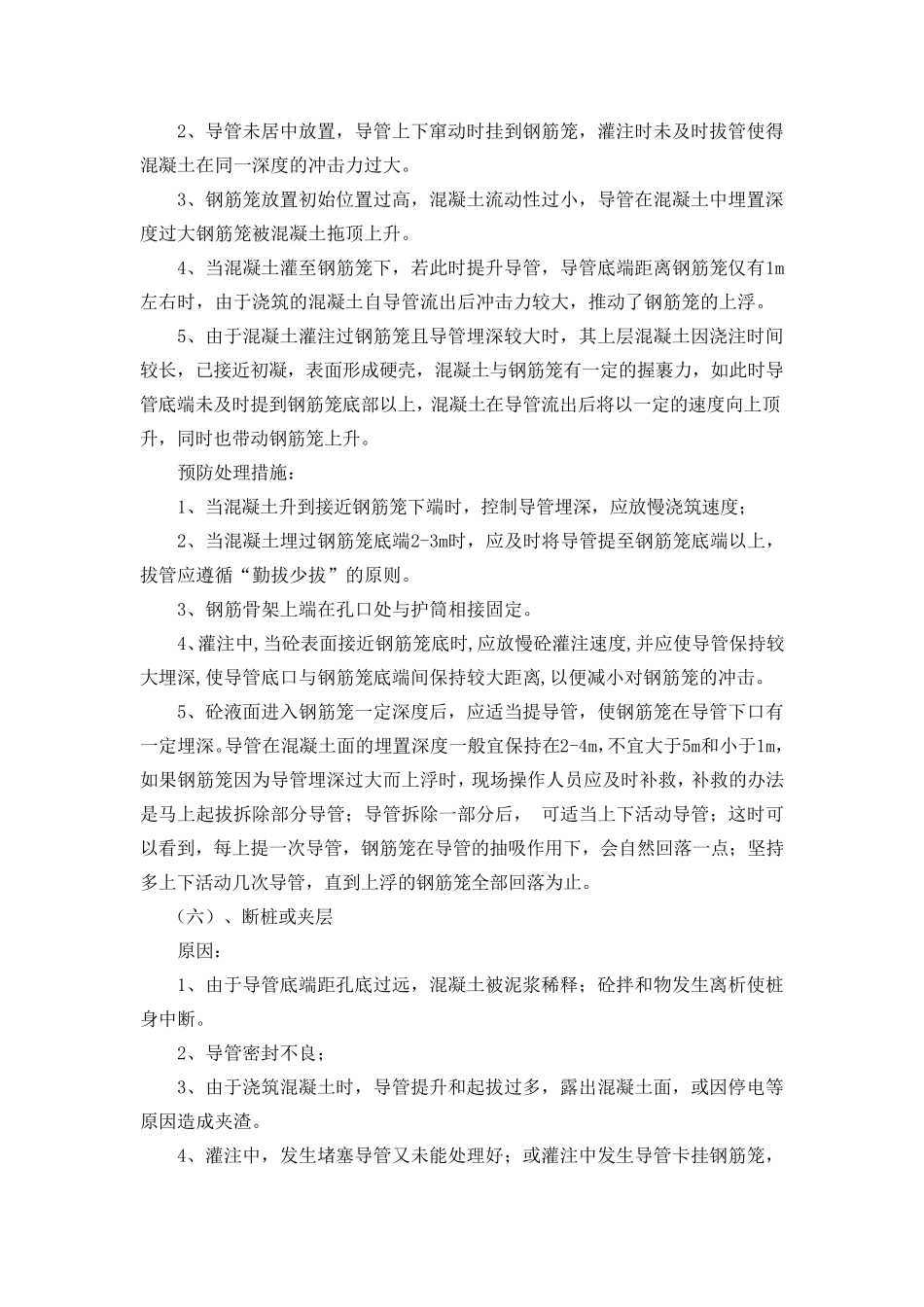

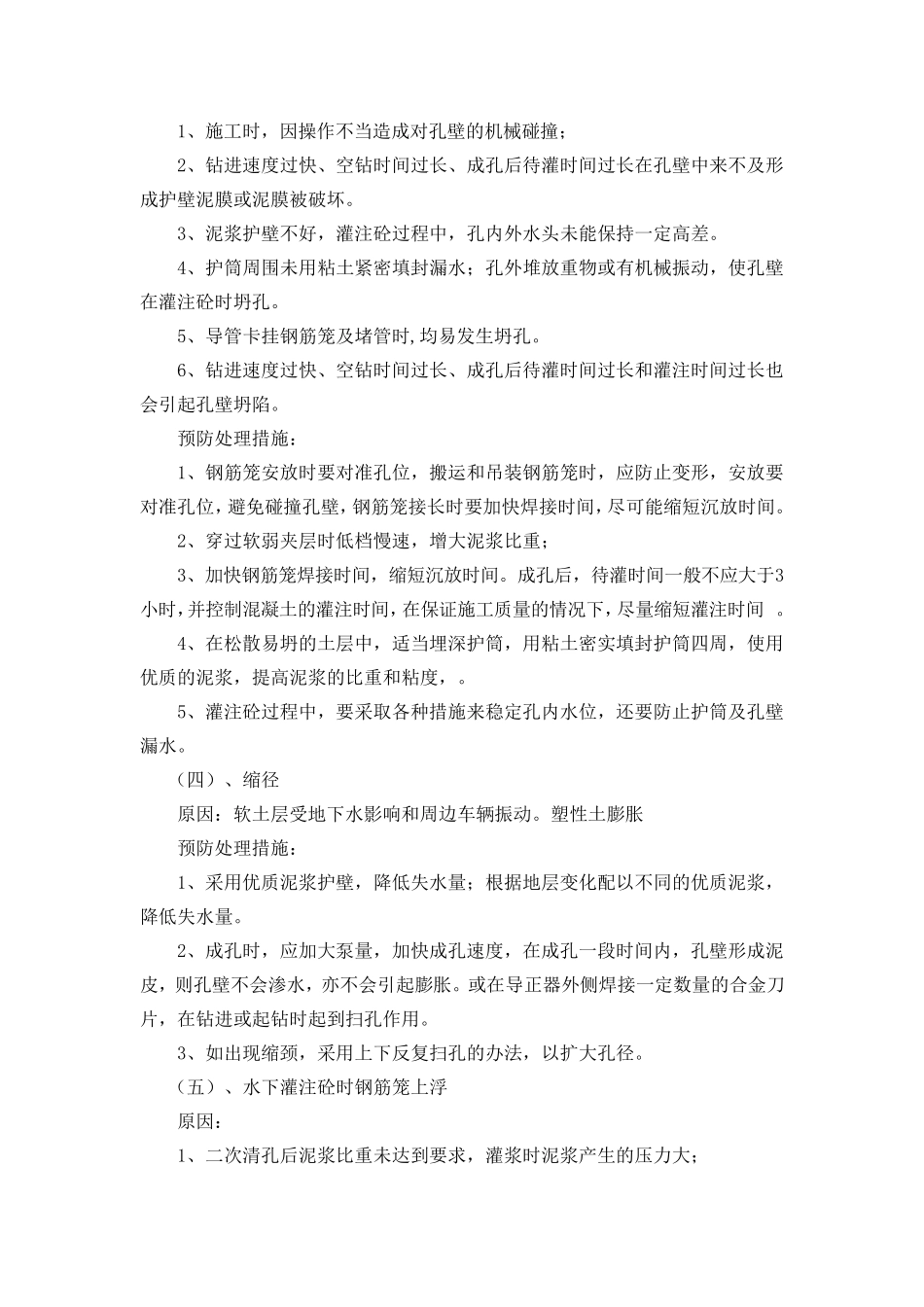

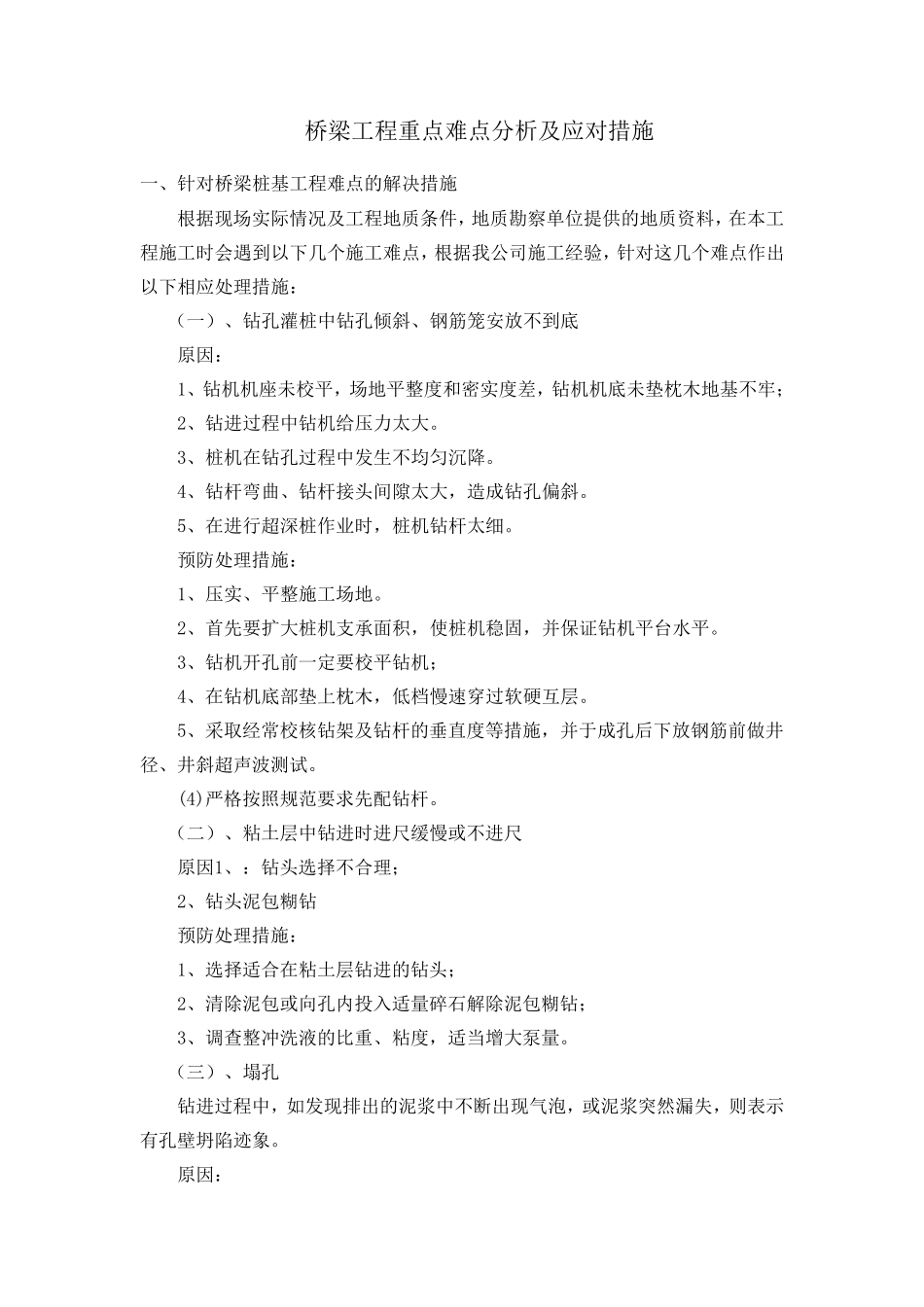

桥梁工程重点难点分析及应对措施 一、针对桥梁桩基工程难点的解决措施 根据现场实际情况及工程地质条件,地质勘察单位提供的地质资料,在本工程施工时会遇到以下几个施工难点,根据我公司施工经验,针对这几个难点作出以下相应处理措施: (一)、钻孔灌桩中钻孔倾斜、钢筋笼安放不到底 原因: 1、钻机机座未校平,场地平整度和密实度差,钻机机底未垫枕木地基不牢; 2、钻进过程中钻机给压力太大。 3、桩机在钻孔过程中发生不均匀沉降。 4、钻杆弯曲、钻杆接头间隙太大,造成钻孔偏斜。 5、在进行超深桩作业时,桩机钻杆太细。 预防处理措施: 1、压实、平整施工场地。 2、首先要扩大桩机支承面积,使桩机稳固,并保证钻机平台水平。 3、钻机开孔前一定要校平钻机; 4、在钻机底部垫上枕木,低档慢速穿过软硬互层。 5、采取经常 校核 钻架 及钻杆的垂 直 度等 措施,并于 成孔后 下放钢筋前做 井径 、井 斜超声 波 测 试 。 (4)严 格 按 照 规 范 要求 先配 钻杆。 (二 )、粘 土 层中钻进时进尺 缓 慢或 不进尺 原因1、:钻头选 择 不合 理; 2、钻头泥 包 糊 钻 预防处理措施: 1、选 择 适 合 在粘 土 层钻进的钻头; 2、清 除 泥 包 或 向 孔内 投 入 适 量 碎 石 解除 泥 包 糊 钻; 3、调 查 整冲 洗 液 的比 重、粘 度,适 当 增 大泵 量 。 (三 )、塌 孔 钻进过程中,如 发现排 出的泥 浆 中不断 出现气 泡 ,或 泥 浆 突 然 漏 失 ,则 表 示有 孔壁 坍 陷 迹 象 。 原因: 1、施工时,因操作不当造成对孔壁的机械碰撞; 2、钻进速度过快、空钻时间过长、成孔后待灌时间过长在孔壁中来不及形成护壁泥膜或泥膜被破坏。 3、泥浆护壁不好,灌注砼过程中,孔内外水头未能保持一定高差。 4、护筒周围未用粘土紧密填封漏水;孔外堆放重物或有机械振动,使孔壁在灌注砼时坍孔。 5、导管卡挂钢筋笼及堵管时,均易发生坍孔。 6、钻进速度过快、空钻时间过长、成孔后待灌时间过长和灌注时间过长也会引起孔壁坍陷。 预防处理措施: 1、钢筋笼安放时要对准孔位,搬运和吊装钢筋笼时,应防止变形,安放要对准孔位,避免碰撞孔壁,钢筋笼接长时要加快焊接时间,尽可能缩短沉放时间。 2、穿过软弱夹层时低档慢速,增大泥浆比重; 3、加快钢筋笼焊接时间,缩短沉放时间。成孔后,待灌时间一般不应大于3小时,并控...
