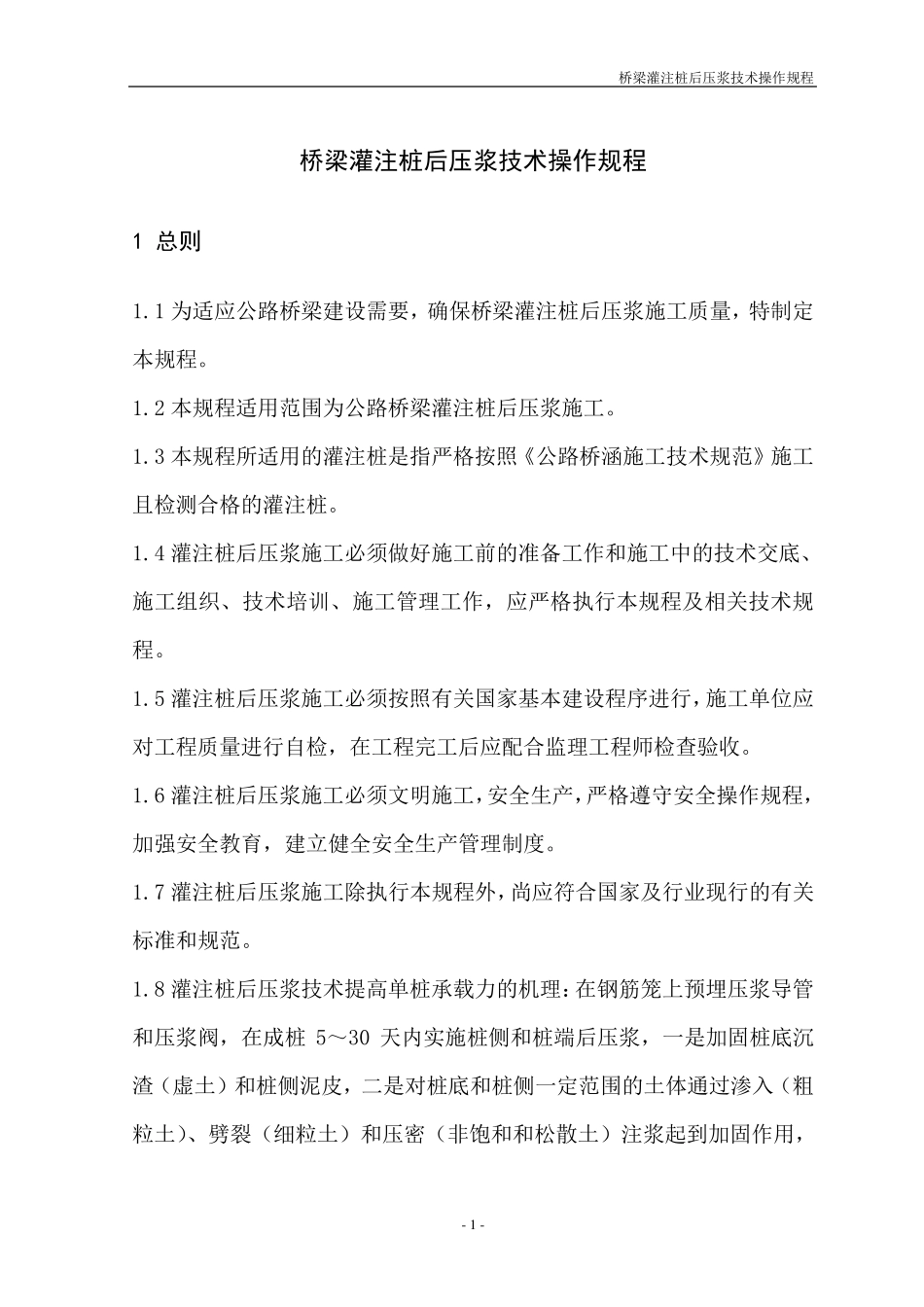

桥梁灌注桩后压浆技术操作规程 - 1 - 桥梁灌注桩后压浆技术操作规程 1 总则 1
1 为适应公路桥梁建设需要,确保桥梁灌注桩后压浆施工质量,特制定本规程
2 本规程适用范围为公路桥梁灌注桩后压浆施工
3 本规程所适用的灌注桩是指严格按照《公路桥涵施工技术规范》施工且检测合格的灌注桩
4 灌注桩后压浆施工必须做好施工前的准备工作和施工中的技术交底、施工组织、技术培训、施工管理工作,应严格执行本规程及相关技术规程
5 灌注桩后压浆施工必须按照有关国家基本建设程序进行,施工单位应对工程质量进行自检,在工程完工后应配合监理工程师检查验收
6 灌注桩后压浆施工必须文明施工,安全生产,严格遵守安全操作规程,加强安全教育,建立健全安全生产管理制度
7 灌注桩后压浆施工除执行本规程外,尚应符合国家及行业现行的有关标准和规范

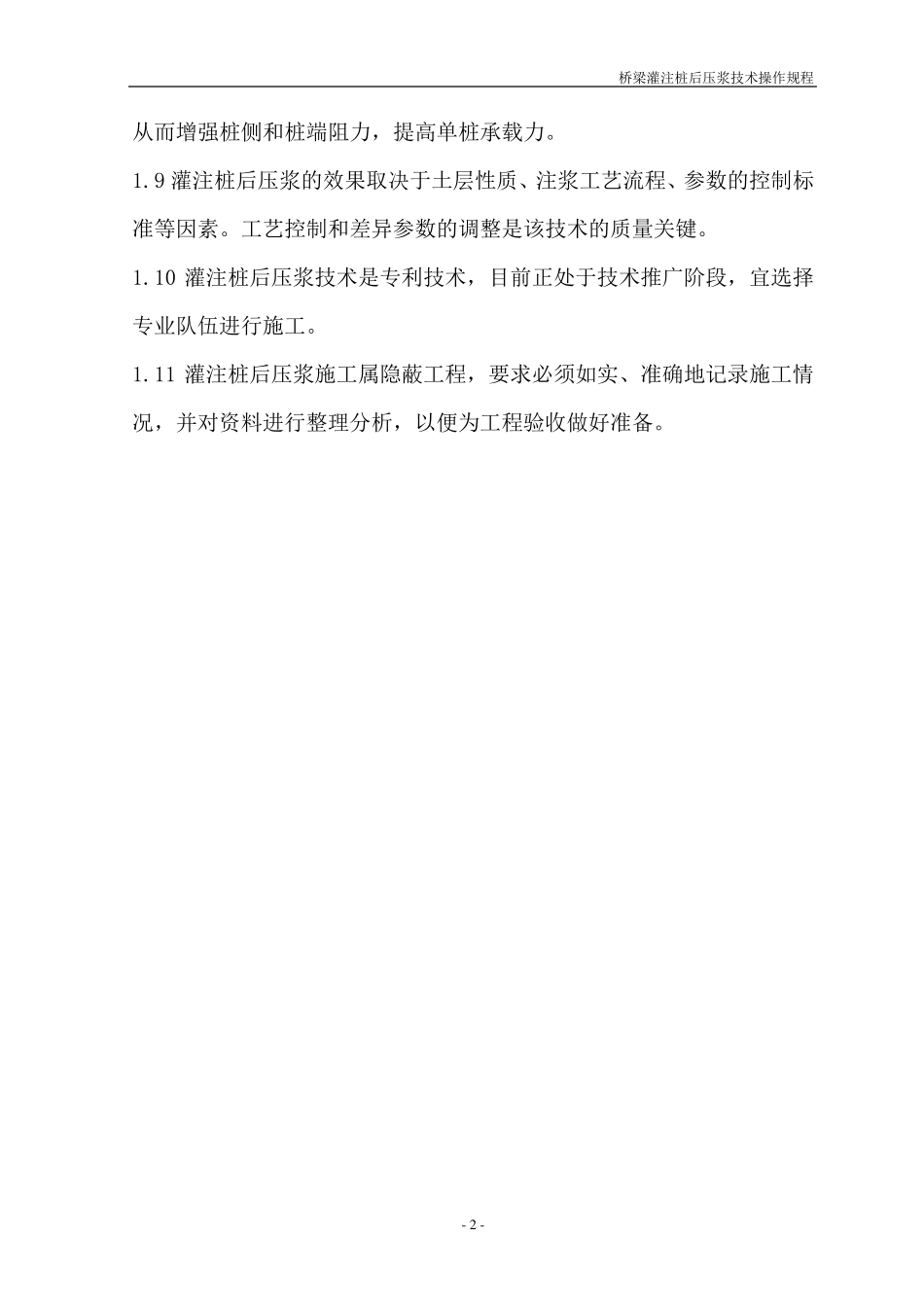

8 灌注桩后压浆技术提高单桩承载力的机理:在钢筋笼上预埋压浆导管和压浆阀,在成桩5~30 天内实施桩侧和桩端后压浆,一是加固桩底沉渣(虚土)和桩侧泥皮,二是对桩底和桩侧一定范围的土体通过渗入(粗粒土)、劈裂(细粒土)和压密(非 饱 和和松 散 土)注浆起 到 加固作用,桥梁灌注桩后压浆技术操作规程 - 2 - 从而增强桩侧和桩端阻力,提高单桩承载力
9 灌注桩后压浆的效果取决于土层性质、注浆工艺流程、参数的控制标准等因素
工艺控制和差异参数的调整是该技术的质量关键
10 灌注桩后压浆技术是专利技术,目前正处于技术推广阶段,宜选择专业队伍进行施工
11 灌注桩后压浆施工属隐蔽工程,要求必须如实、准确地记录施工情况,并对资料进行整理分析,以便为工程验收做好准备

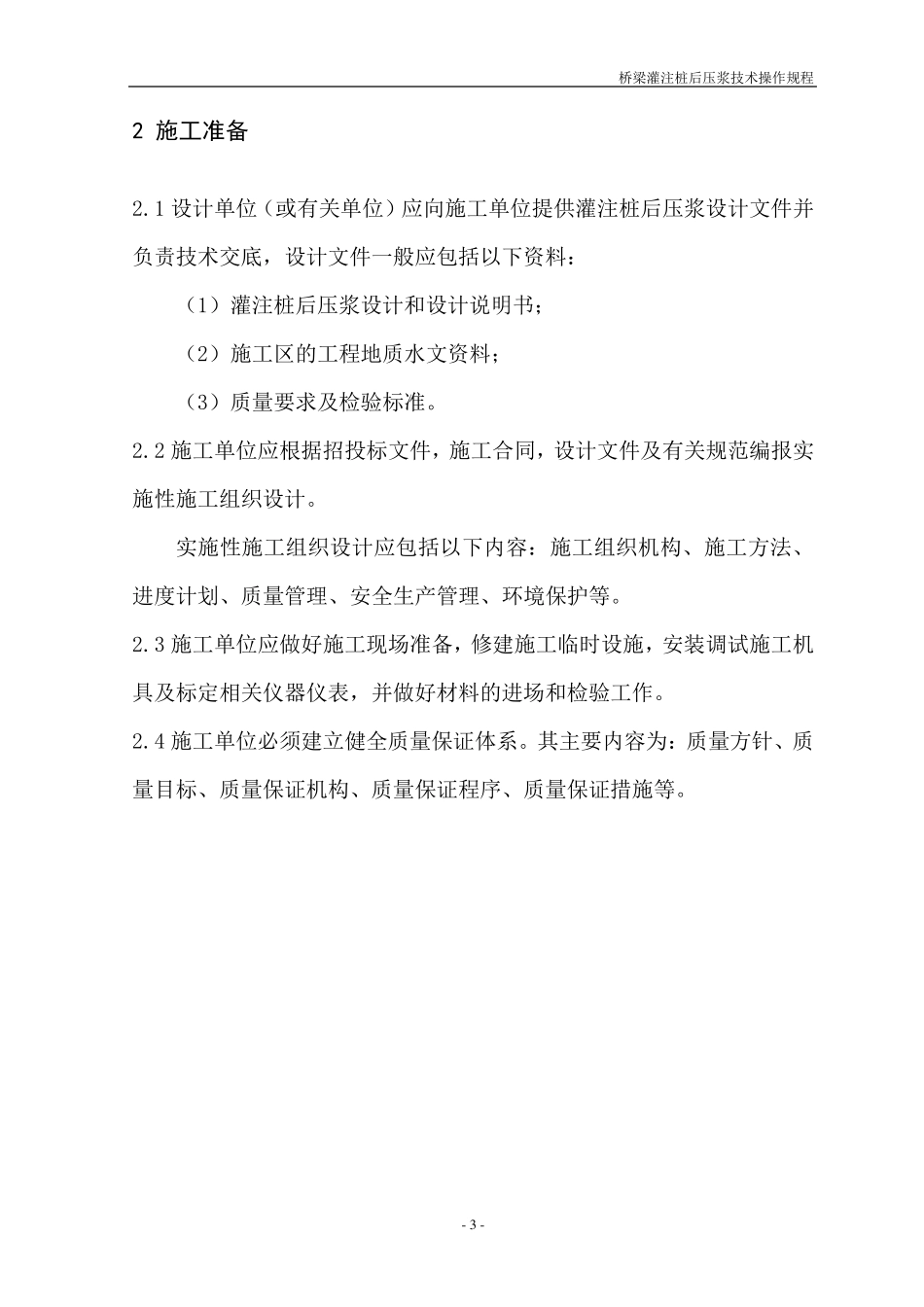

桥梁灌注桩后压浆技术操作规程 - 3 - 2 施工准备 2
1 设计单位(或有关单位)应向施工单位提供灌注桩后压浆设计文件并负责技术交底,设计文件一般
