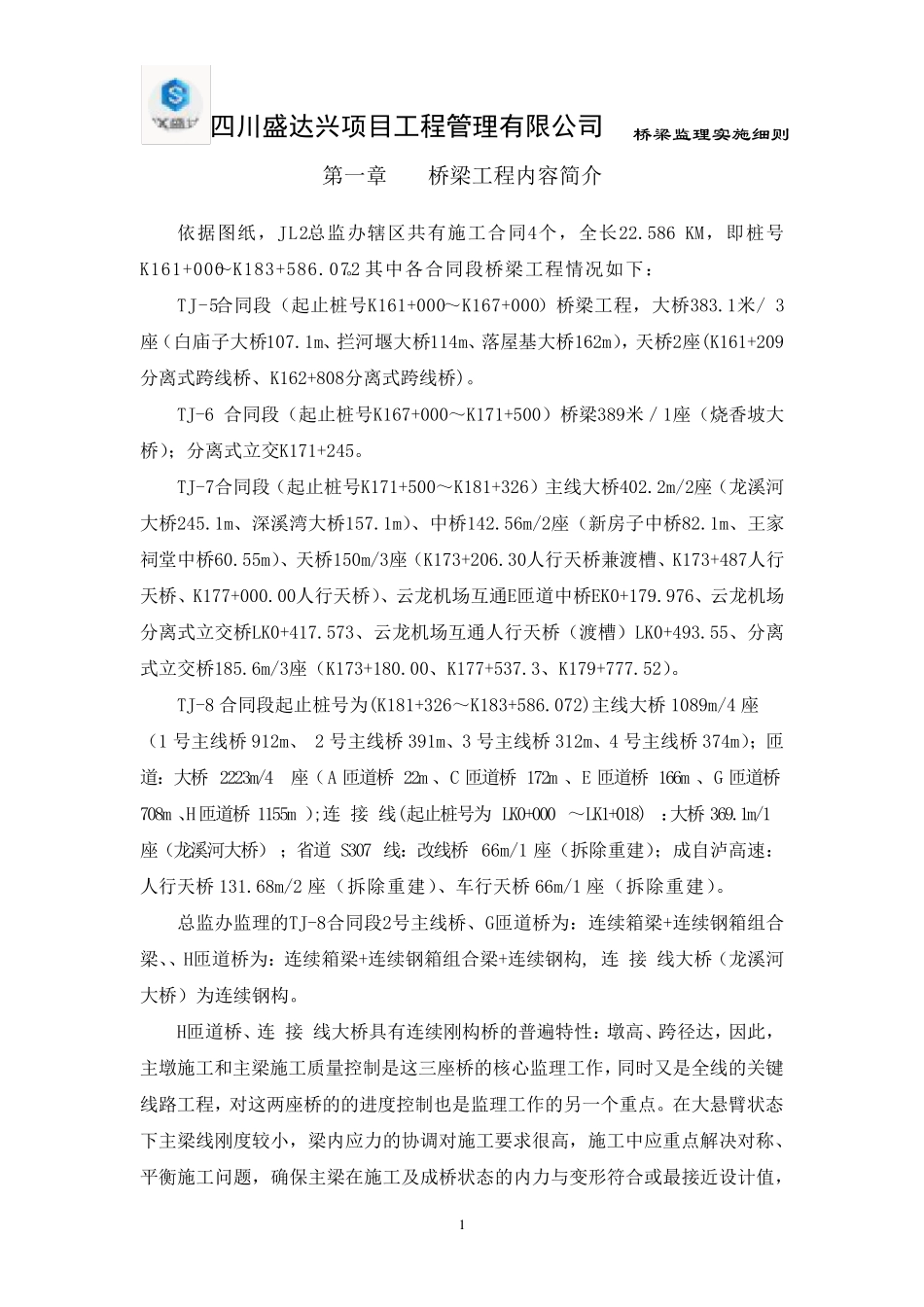

四川盛达兴项目工程管理有限公司 桥梁监理实施细则 1 第一章 桥梁工程内容简介 依据图纸,JL2总监办辖区共有施工合同4个,全长22.586 KM,即桩号K161+000~K183+586.072。其中各合同段桥梁工程情况如下: TJ-5合同段(起止桩号K161+000~K167+000)桥梁工程,大桥383.1米/ 3座(白庙子大桥107.1m、拦河堰大桥114m、落屋基大桥162m),天桥2座(K161+209 分离式跨线桥、K162+808分离式跨线桥)。 TJ-6 合同段(起止桩号K167+000~K171+500)桥梁389米/1座(烧香坡大桥);分离式立交K171+245。 TJ-7合同段(起止桩号K171+500~K181+326)主线大桥402.2m/2座(龙溪河大桥245.1m、深溪湾大桥157.1m)、中桥142.56m/2座(新房子中桥82.1m、王家祠堂中桥60.55m)、天桥150m/3座(K173+206.30人行天桥兼渡槽、K173+487人行天桥、K177+000.00人行天桥)、云龙机场互通E匝道中桥EK0+179.976、云龙机场分离式立交桥LK0+417.573、云龙机场互通人行天桥(渡槽)LK0+493.55、分离式立交桥185.6m/3座(K173+180.00、K177+537.3、K179+777.52)。 TJ-8 合同段起止桩号为(K181+326~K183+586.072)主线大桥1089m/4 座 (1 号主线桥912m、 2 号主线桥391m、3 号主线桥312m、4 号主线桥374m);匝道:大桥2223m/4座(A 匝道桥22m 、C 匝道桥172m 、E 匝道桥166m 、G 匝道桥708m 、H匝道桥1155m );连 接 线(起止桩号为 LK0+000 ~LK1+018) :大桥369.1m/1座(龙溪河大桥);省道 S307 线:改线桥66m/1 座(拆除重建);成自泸高速:人行天桥131.68m/2 座(拆除重建)、车行天桥66m/1 座(拆除重建)。 总监办监理的TJ-8合同段2号主线桥、G匝道桥为:连续箱梁+连续钢箱组合梁、、H匝道桥为:连续箱梁+连续钢箱组合梁+连续钢构, 连 接 线大桥(龙溪河大桥)为连续钢构。 H匝道桥、连 接 线大桥具有连续刚构桥的普遍特性:墩高、跨径达,因此,主墩施工和主梁施工质量控制是这三座桥的核心监理工作,同时又是全线的关键线路工程,对这两座桥的的进度控制也是监理工作的另一个重点。在大悬臂状态下主梁线刚度较小,梁内应力 的协 调 对施工要 求 很 高,施工中应重点解 决 对称 、平 衡 施工问 题 ,确 保 主梁在施工及 成桥状态的内力 与 变 形 符 合或 最 接近 设 计 值 ,四川盛达兴项目工程管理有限公司 桥梁监理实施细则 2 使施工始终处于受控状态。 薄壁墩主梁悬臂施工中,由于受纵...
