1 桥梁盖梁施工方案 一、施工准备 1、技术准备工作 熟悉设计文件和施工图纸,对施工图纸进行预审和图纸会审,掌握施工图要求,按图顺利地进行施工
召开施工配合会及设计交底会
测量人员做接桩工作,技术、试验及其他管理人员及时到位完成各项准备工作,根据计划安排提出工程用料计划,施工机具计划,明确各类物资进场时间,做好材料试验、报验及厂家资质审查,通过后及时进行加工订货工作
2、工程测量 测量人员应认真学习复核图纸,掌握有关数据并做好内业工作
施工完成后应配合有关部门进行竣工测量和验收工作

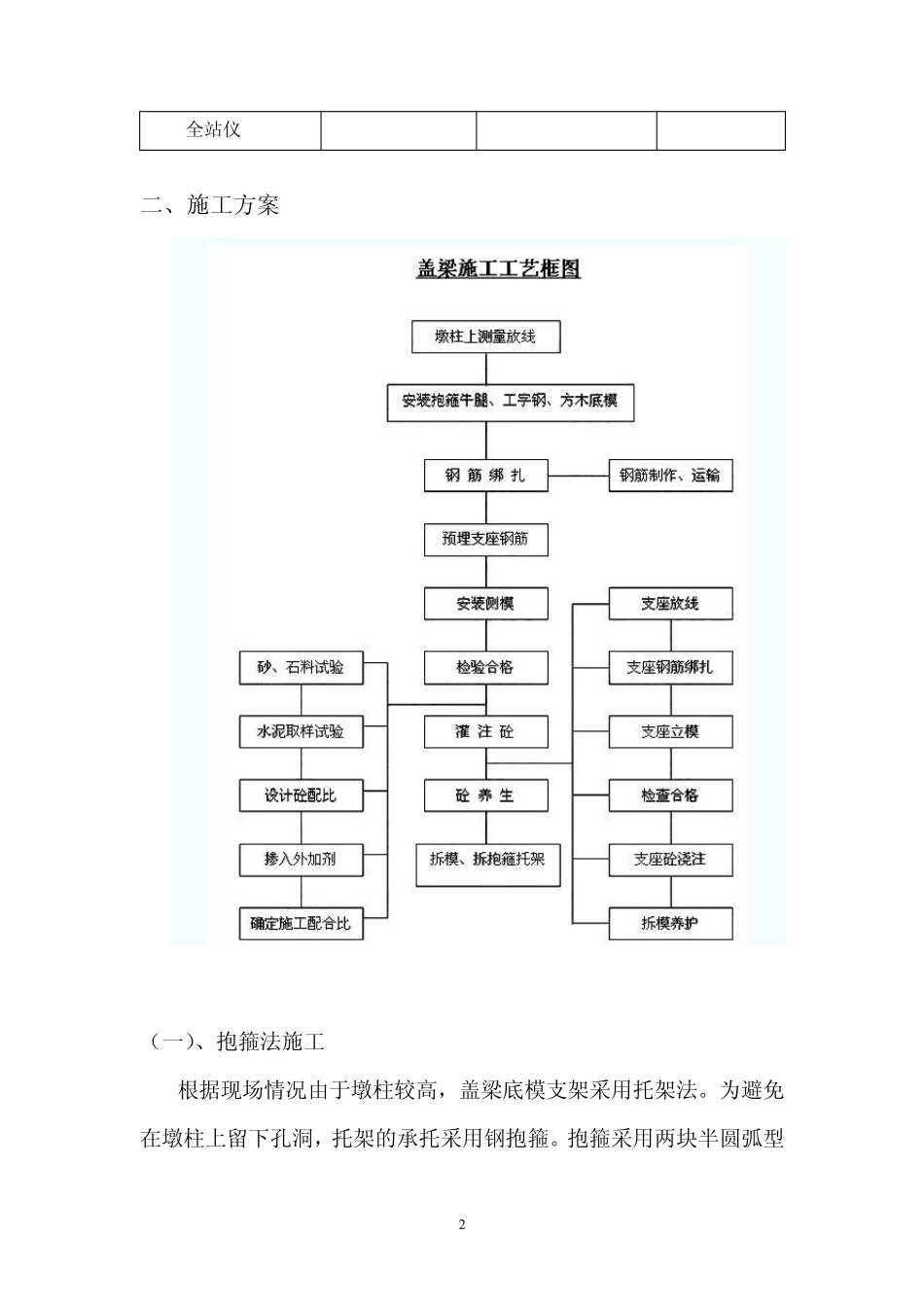

3、施工机械及人员配备情况 主要机械设备 机械 台(辆)数 人员(工种) 人数 ZL-50装载机 1 钢筋工 6 25T汽车吊 2 模板工 6 电焊机 2 混凝土工 8 钢筋弯曲机 1 电工 1 拌合站(套) 1 技术员 3 砼运输灌车 4 试验员 2 切割机 1 插入式振捣器 3 模板(套) 2 发电机(100KW) 1 2 全站仪 1 二、施工方案 (一)、抱箍法施工 根据现场情况由于墩柱较高,盖梁底模支架采用托架法
为避免在墩柱上留下孔洞,托架的承托采用钢抱箍
抱箍采用两块半圆弧型 3 钢板(板厚t=20mm)制成, M30的高强螺栓连接,抱箍高0
抱箍紧箍在墩柱上产生摩擦力提供上部结构的支承反力,是主要的支承受力结构
为了提高墩柱与抱箍间的摩擦力,同时对墩柱砼面保护,在墩柱与抱箍之间设一层2~3mm厚的橡胶垫,纵梁与抱箍之间采用U型螺栓连接
1、施工准备: 桥墩在立柱施工完成后,根据盖梁设计标高返算出抱箍钢带下缘在墩柱的确切位置,并做好标记,以便抱箍准确就位
为方便盖梁底模的安装,在浇注混凝土时,墩柱顶混凝土标高按比设计标高高5cm控制
2、墩柱顶凿毛: 待墩柱混凝土达到设计强度的75%以上后,对墩柱顶进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新鲜混凝土,并用空
