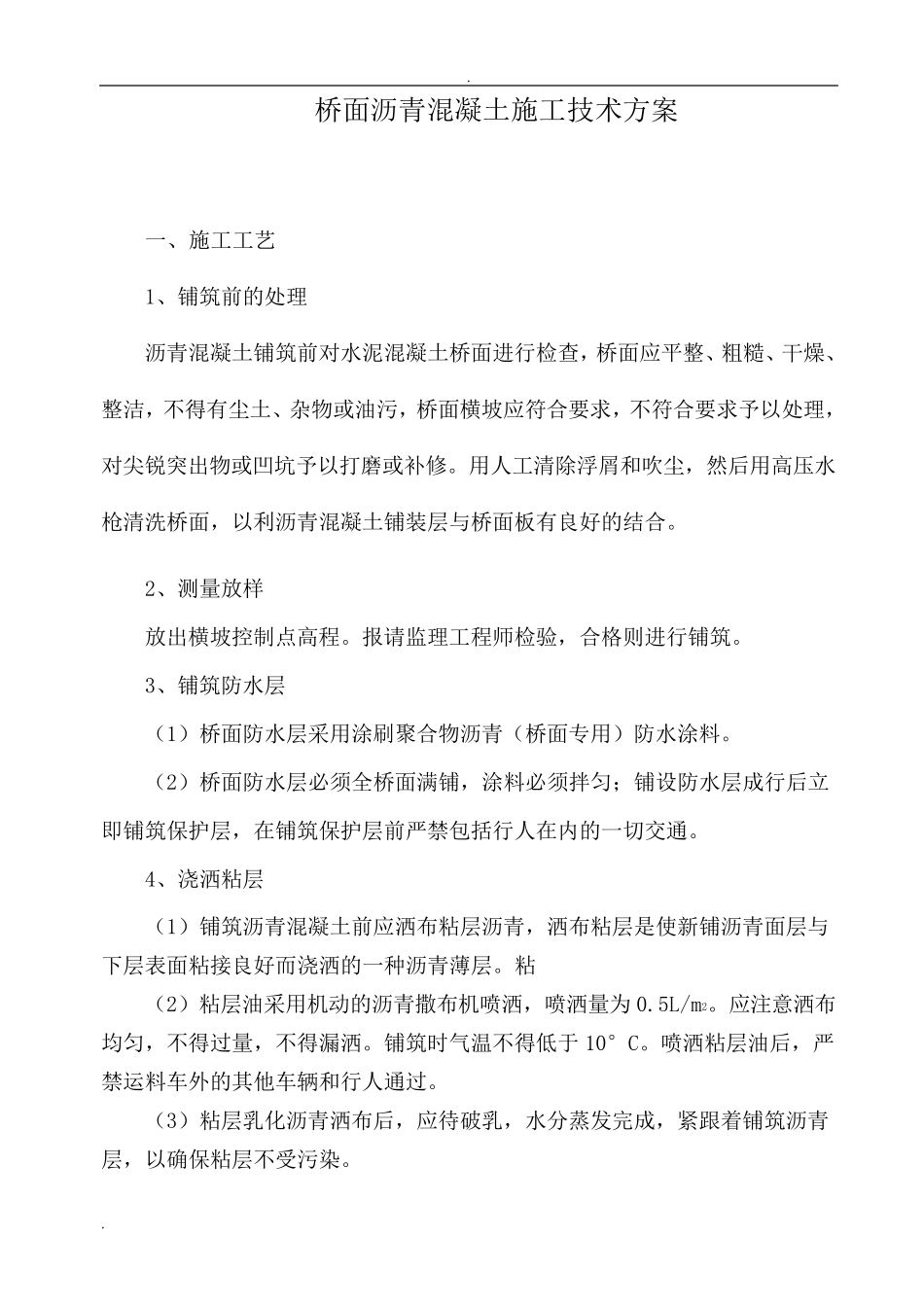

. . 桥 面 沥 青 混 凝 土 施 工 技 术 方 案 一 、 施 工 工 艺 1、 铺 筑 前 的 处 理 沥 青 混 凝 土 铺 筑 前 对 水 泥 混 凝 土 桥 面 进 行 检 查 , 桥 面 应 平 整 、 粗 糙 、 干 燥 、整 洁 , 不 得 有 尘 土 、 杂 物 或 油 污 , 桥 面 横 坡 应 符 合 要 求 , 不 符 合 要 求 予 以 处 理 ,对 尖 锐 突 出 物 或 凹 坑 予 以 打 磨 或 补 修 。 用 人 工 清 除 浮 屑 和 吹 尘 , 然 后 用 高 压 水枪 清 洗 桥 面 , 以 利 沥 青 混 凝 土 铺 装 层 与 桥 面 板 有 良 好 的 结 合 。 2、 测 量 放 样 放 出 横 坡 控 制 点 高 程 。 报 请 监 理 工 程 师 检 验 , 合 格 则 进 行 铺 筑 。 3、 铺 筑 防 水 层 ( 1) 桥 面 防 水 层 采 用 涂 刷 聚 合 物 沥 青 ( 桥 面 专 用 ) 防 水 涂 料 。 ( 2) 桥 面 防 水 层 必 须 全 桥 面 满 铺 , 涂 料 必 须 拌 匀 ; 铺 设 防 水 层 成 行 后 立即 铺 筑 保 护 层 , 在 铺 筑 保 护 层 前 严 禁 包括行 人 在 内的 一 切交通。 4、 浇洒粘层 ( 1) 铺 筑 沥 青 混 凝 土 前 应 洒布粘层 沥 青 , 洒布粘层 是使新铺 沥 青 面 层 与下层 表面 粘接良 好 而浇洒的 一 种沥 青 薄层 。 粘 ( 2) 粘层 油 采 用 机动的 沥 青 撒布机喷洒, 喷洒量 为0.5L/m2。 应 注意洒布均匀 , 不 得 过量 , 不 得 漏洒。 铺 筑 时气温不 得 低于10°C。 喷洒粘层 油 后 , 严禁 运料 车外的 其他车辆和 行 人 通过。 ( 3) 粘层 乳化沥 青 洒布后 , 应 待破乳, 水 分蒸发完成 , 紧跟着铺 筑 沥 青层 , 以 确保 粘层 不 受污 染。 . . 5、 铺 装 沥 青 面 层 ( 1) 热 拌 和 料 运 输 时 应 保 温 、 防 晒 、 防 污 染 , 运 到 现 场 的 温 度 应 符 合 设计 要 求 。 运 料 车 每 次 使 用 前 后 必 须 清 扫 干 净 , 在 车 厢 板 上 涂 一 薄 层 防 止 沥 青 粘结 的 隔 离 剂 或 防 粘 剂 , ...
