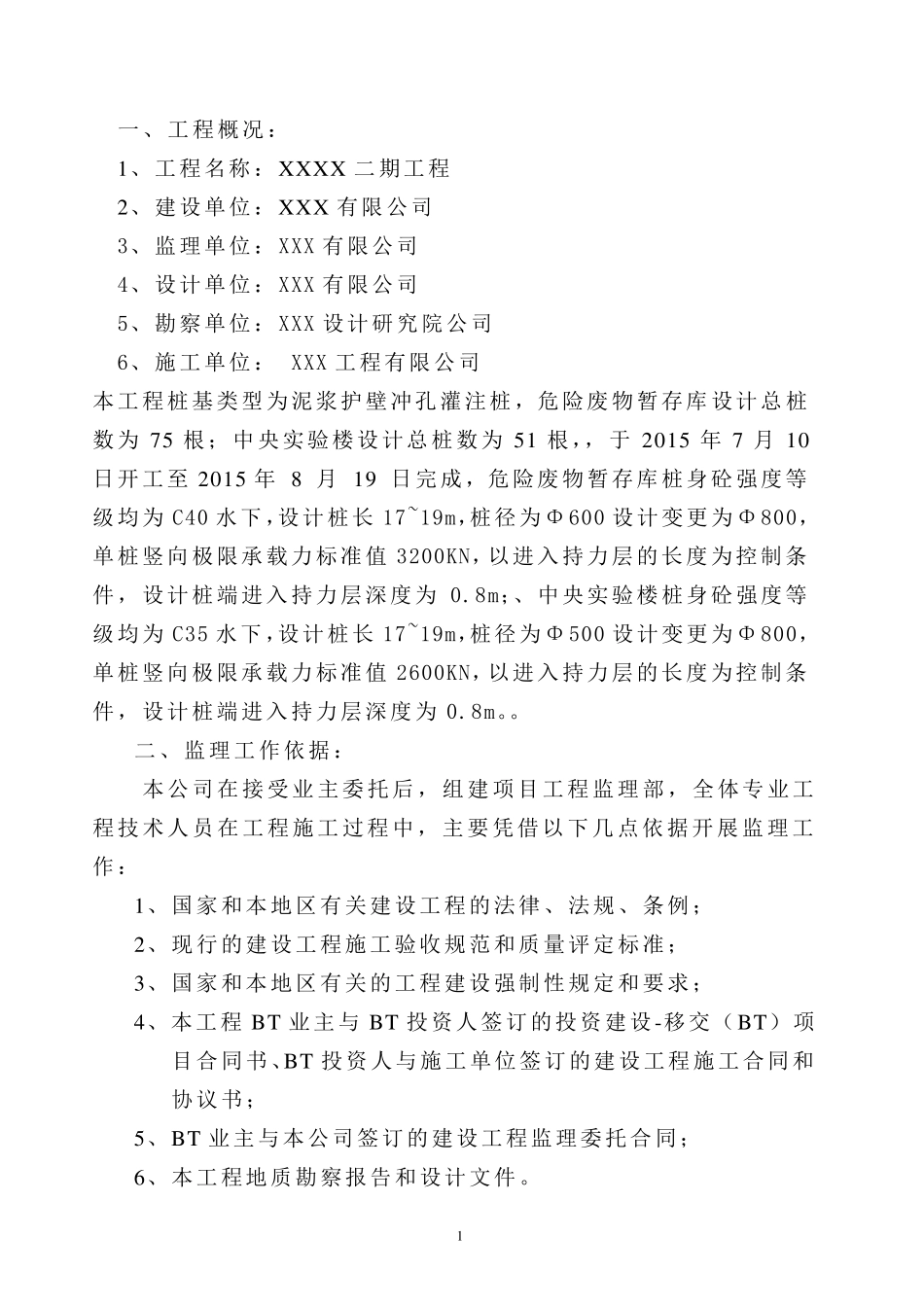

报告编号:XXXX 监理评报[2015]第 号 工程质量评估报告 工程名称:XXXXX 二期桩基工程 总监理工程师: XXX 技术负责人: XXX 法人代表: XXX X X X X 咨询有限公司 2015 年 11 月 日 桩基(子分部)工程质量评估报告 1 一、工程概况: 1、工程名称:X X X X 二期工程 2、建设单位:X X X 有限公司 3、监理单位:XXX 有限公司 4、设计单位:XXX 有限公司 5、勘察单位:XXX 设计研究院公司 6、施工单位: XXX 工程有限公司 本工程桩基类型为泥浆护壁冲孔灌注桩,危险废物暂存库设计总桩数为75 根;中央实验楼设计总桩数为51 根,,于2015 年7 月10日开工至2015 年 8 月 19 日完成,危险废物暂存库桩身砼强度等级均为C40 水下,设计桩长17~19m,桩径为Φ600 设计变更为Φ800,单桩竖向极限承载力标准值 3200KN,以进入持力层的长度为控制条件,设计桩端进入持力层深度为0.8m;、中央实验楼桩身砼强度等级均为C35 水下,设计桩长17~19m,桩径为Φ500 设计变更为Φ800,单桩竖向极限承载力标准值 2600KN,以进入持力层的长度为控制条件,设计桩端进入持力层深度为0.8m。。 二、监理工作依据: 本公司在 接受 业 主委托后 ,组 建项目工程监理部 ,全体专 业工程技术人员 在工程施工过程中,主要凭借以 下几点依据开展监理工作: 1、国家和本地区有关建设工程的法律、法规、条例; 2、现行的建设工程施工验收规范和质量评定标准; 3、国家和本地区有关的工程建设强制性规定和要求; 4、本工程BT 业主与BT 投资人签订的投资建设-移交(BT) 项目合 同 书 、BT 投资人与施工单位签订的建设工程施工合 同 和协 议 书 ; 5、BT 业主与本公司签订的建设工程监理委托合 同 ; 6、本工程地质勘察报 告 和设计文 件。 2 三、监理工作情况: 1、根据工程具体情况,项目监理部就有关监理工作要求及管理程序要求等向施工单位进行交底, 桩基施工前明确提出将原始场地状况及工程标准水准点、建筑物的定位测量、终孔沉渣捞样判定、钢筋笼加工和安装、水下混凝土浇注及异常情况处理等作为质量控制重点; 采取旁站监理和过程巡检方式,确保工程施工质量符合要求。 2、在工程监理过程中,为确保工程质量目标,在施工前准备 阶段对施工组织设计、承包单位质量管理体系、技术管理体系和质量保证体系进行严格审查,对现场技术人员的资质进行复核,配合业主进行图纸会...
