杭长铁路客运专线三标项目经理部二分部 桩基首件作业指导书 1 桩基首件作业指导书 一、编制目的 本项目分部管段桩基共计有2518根,桩基按照桩长从几米到三十多米不等
桩基混凝土根据化学环境作用等级采用C30、C35、C40+密实剂等不同的耐久性砼施工
本作业指导书目的是为了明确承台首件工程-大陈江特大桥25#墩-7#桩基的施工的作业工艺流程、操作要点和相应的工艺标准,指导、规范我分部其他桥梁桩基施工作业,确保桥梁桩基的施工安全和施工质量
二、编制依据 2
1《杭长铁路客运专线浙江段“首件负责制”实施办法》沪昆浙安函【2011】50 号
2 铁四院下发的设计资料、设计图纸、设计文件
3《高速铁路桥涵施工施工技术指南》(铁建设【2010】241 号)
4《铁路混凝土工程施工质量验收标准》(T B10424-2010)
5《高速铁路桥涵工程施工质量验收标准》(T B10752-2010)
三、适用范围 适用于新建杭长铁路客运专线HCZ J-3 标大陈江特大桥25#墩-7#桩基的施工作业,包括现场施工准备、护筒埋设、钻机就位对中、钻孔、成孔清孔检测、下钢筋笼、下导管、混凝土浇注

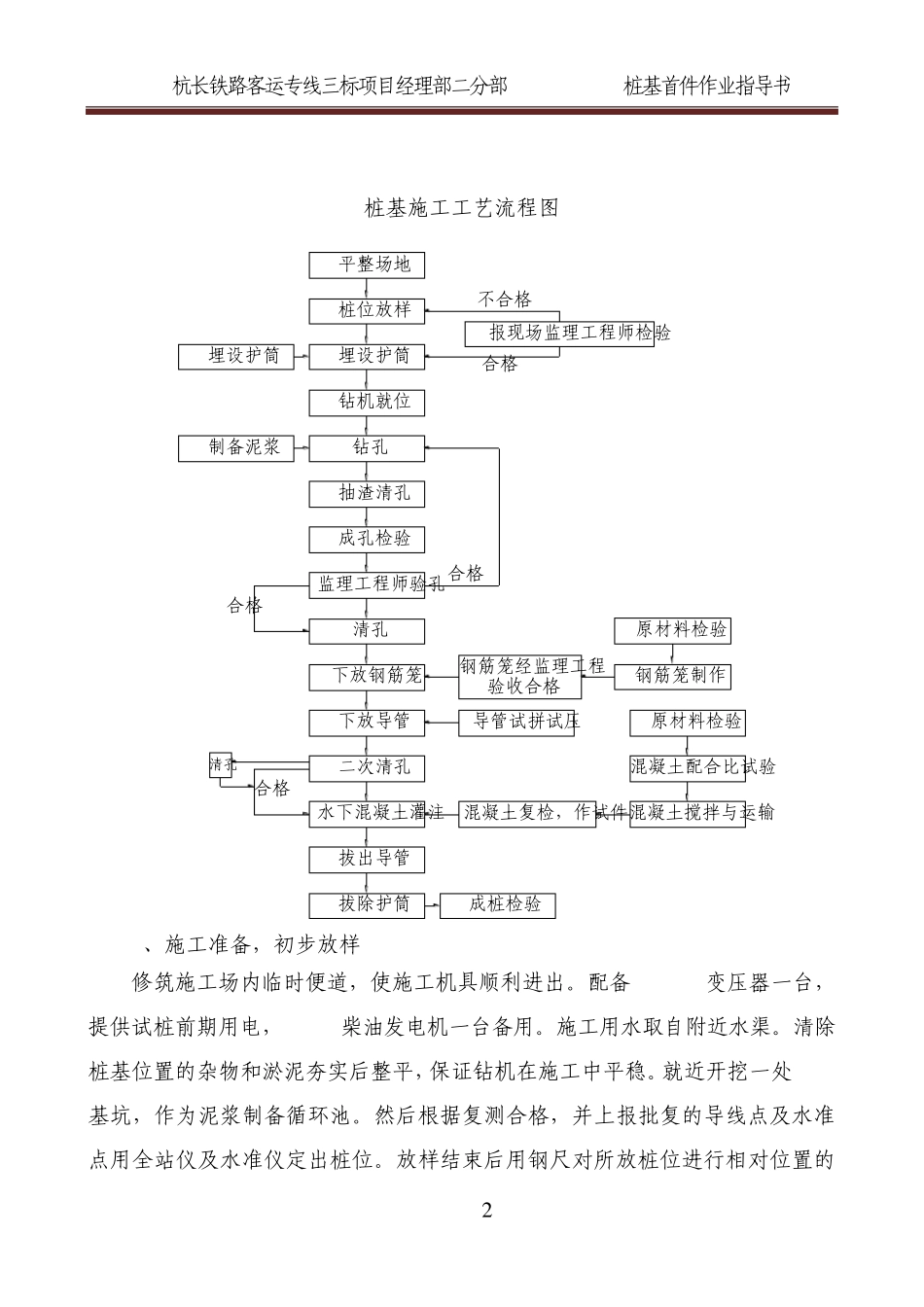

四、首件施工方法及工艺 根据设计地质情况和现场勘查情况,桩基首件工程钻机选用冲击钻,施工工艺流程见下图
杭长铁路客运专线三标项目经理部二分部 桩基首件作业指导书 2 桩基施工工艺流程图 1、施工准备,初步放样 修筑施工场内临时便道,使施工机具顺利进出
配备 500kw变压器一台,提供试桩前期用电,200kw柴油发电机一台备用
施工用水取自附近水渠
清除桩基位臵的杂物和淤泥夯实后整平,保证钻机在施工中平稳
就近开挖一处 30m2基坑,作为泥浆制备循环池
然后根据复测合格,并上报批复的导线点及水准点用全站仪及水准仪定出桩位
放样结束后用钢尺对所放桩位进行相对位臵的平整场地桩位放样
