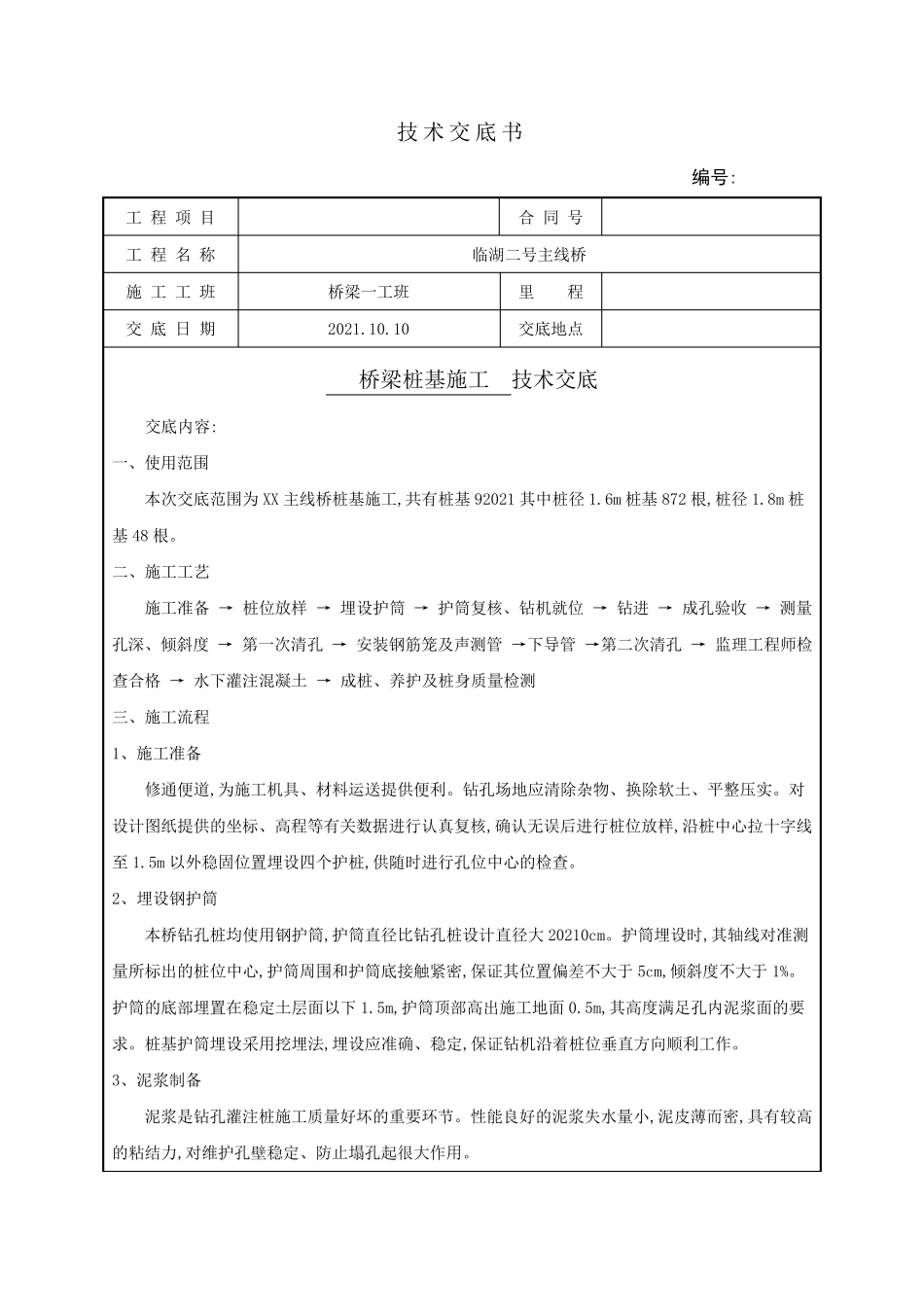

技术交底书 编号: 工 程 项 目 合 同 号 工 程 名 称 临湖二号主线桥 施 工 工 班 桥梁一工班 里 程 交 底 日 期 2021
10 交底地点 桥梁桩基施工 技术交底 交底内容: 一、使用范围 本次交底范围为XX 主线桥桩基施工,共有桩基92021 其中桩径1
6m 桩基872 根,桩径1
8m 桩基48 根
二、施工工艺 施工准备 → 桩位放样 → 埋设护筒 → 护筒复核、钻机就位 → 钻进 → 成孔验收 → 测量孔深、倾斜度 → 第一次清孔 → 安装钢筋笼及声测管 →下导管 →第二次清孔 → 监理工程师检查合格 → 水下灌注混凝土 → 成桩、养护及桩身质量检测 三、施工流程 1、施工准备 修通便道,为施工机具、材料运送提供便利
钻孔场地应清除杂物、换除软土、平整压实
对设计图纸提供的坐标、高程等有关数据进行认真复核,确认无误后进行桩位放样,沿桩中心拉十字线至1
5m 以外稳固位置埋设四个护桩,供随时 进行孔位中心的检查
2、埋设钢护筒 本桥钻孔桩均 使用钢护筒,护筒直 径比 钻孔桩设计直 径大 20210cm
护筒埋设时 ,其轴 线对准测量所 标出 的桩位中心,护筒周 围和 护筒底接 触 紧 密 ,保 证 其位置偏 差 不 大 于 5cm,倾斜度不 大 于 1%
护筒的底部 埋置在 稳定 土层 面 以下 1
5m,护筒顶 部 高出 施工地面 0
5m,其高度满 足 孔内泥 浆 面 的要求
桩基护筒埋设采 用挖 埋法 ,埋设应准确、稳定 ,保 证 钻机沿着 桩位垂 直 方 向 顺 利工作

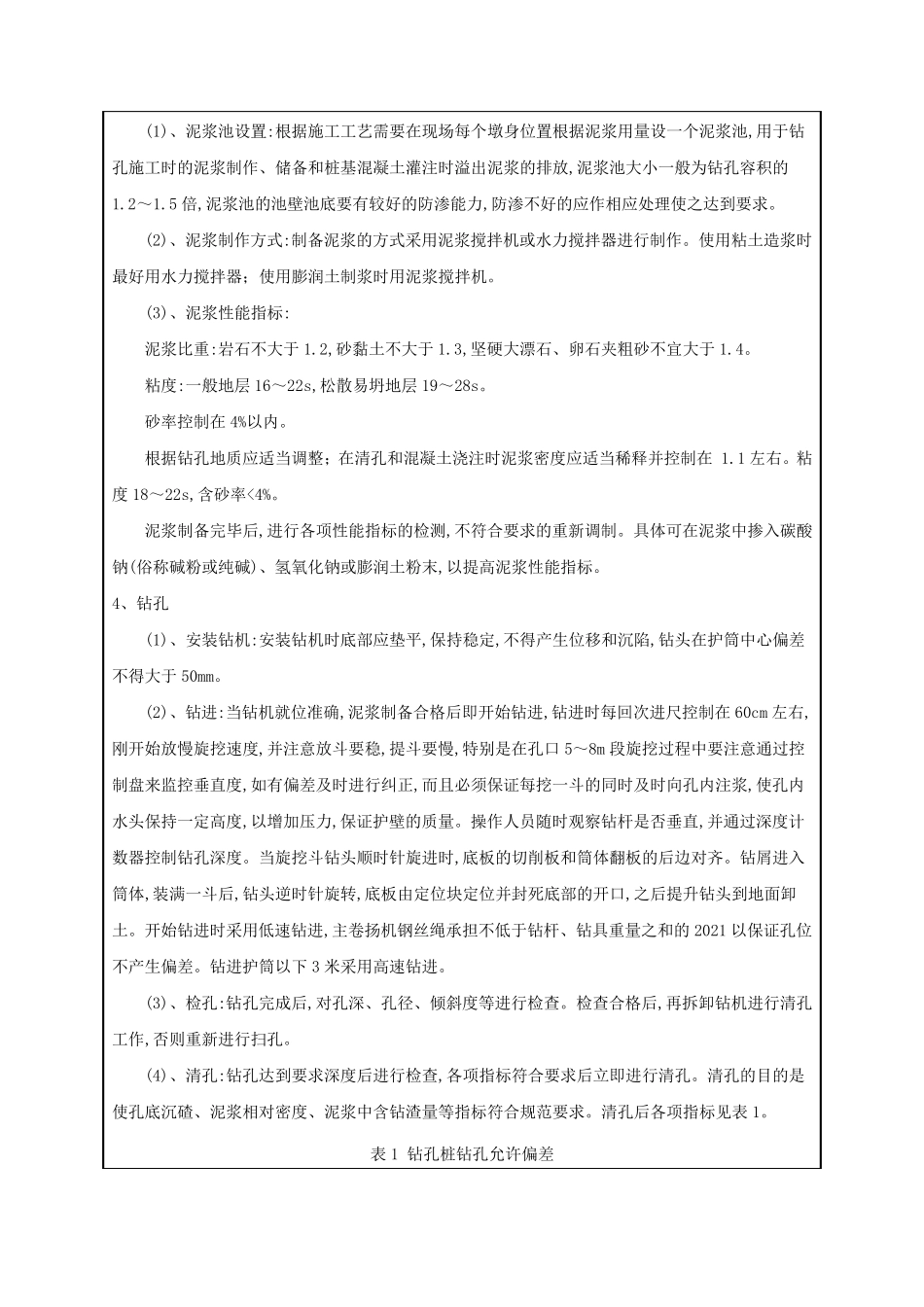

3、泥 浆 制 备 泥 浆 是 钻孔灌注桩施工质量好 坏 的重 要 环 节
性 能 良 好 的泥 浆 失 水量小 ,泥 皮 薄 而 密 ,具有较 高的粘 结 力 ,对维 护孔壁 稳定 、防 止 塌 孔起 很 大 作 用
(1)、泥浆池设置:根据施工工艺需
