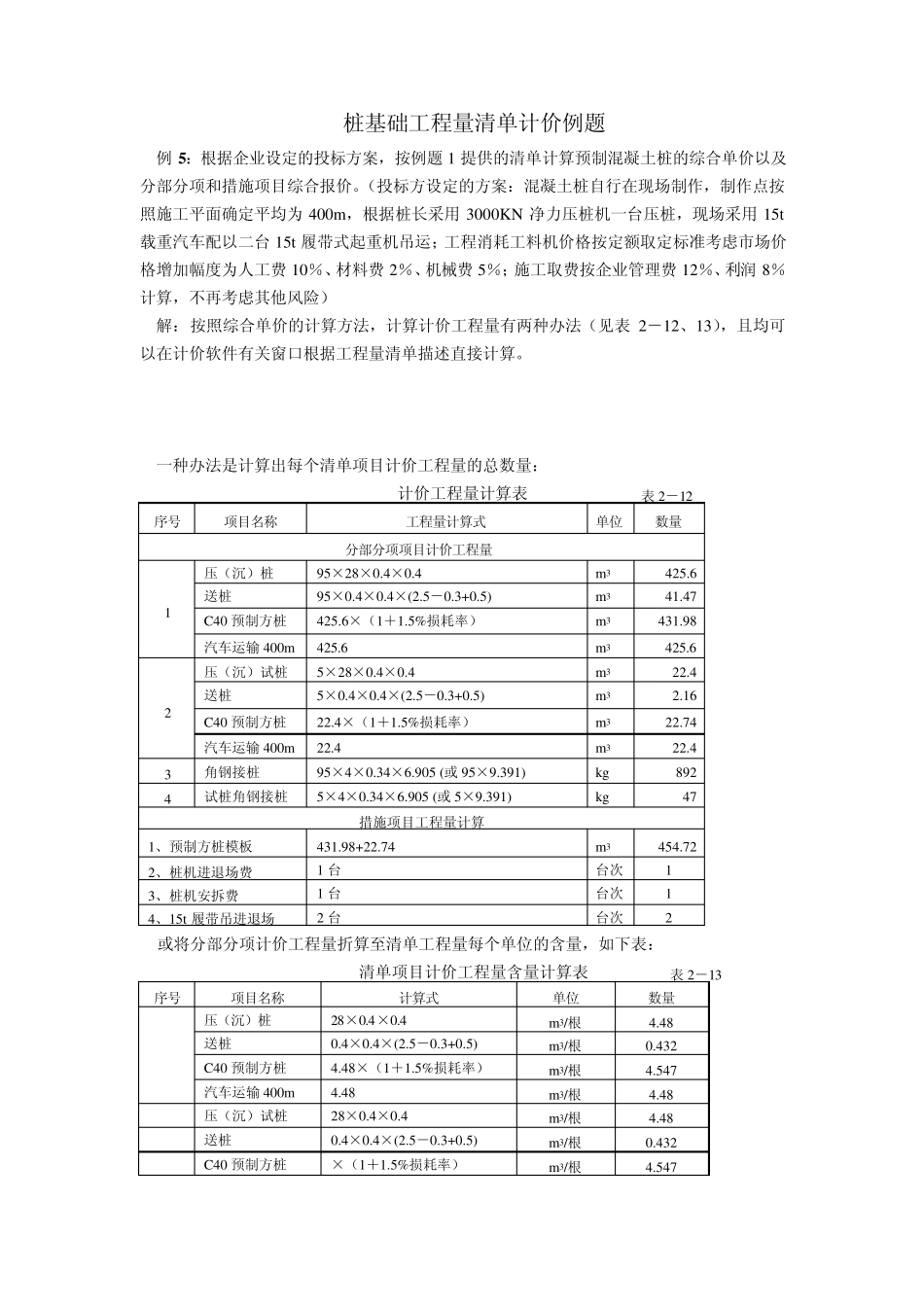

桩基础工程量清单计价例题 例 5 :根据企业设定的投标方案,按例题 1 提供的清单计算预制混凝土桩的综合单价以及分部分项和措施项目综合报价
(投标方设定的方案:混凝土桩自行在现场制作,制作点按照施工平面确定平均为 400m,根据桩长采用 3000KN 净力压桩机一台压桩,现场采用 15t载重汽车配以二台 15t履带式起重机吊运;工程消耗工料机价格按定额取定标准考虑市场价格增加幅度为人工费 10%、材料费 2%、机械费 5%;施工取费按企业管理费 12%、利润 8%计算,不再考虑其他风险) 解:按照综合单价的计算方法,计算计价工程量有两种办法(见表 2-12、13),且均可以在计价软件有关窗口根据工程量清单描述直接计算
一种办法是计算出每个清单项目计价工程量的总数量: 计价工程量计算表 表 2-12 序号 项目名称 工程量计算式 单位 数量 分部分项项目计价工程量 1 压(沉)桩 95×28×0
4 m3 425
6 送桩 95×0
5) m3 41
47 C40 预制方桩 425
6×(1+1
5%损耗率) m3 431
98 汽车运输 400m 425
6 m3 425
6 2 压(沉)试桩 5×28×0
4 m3 22
4 送桩 5×0
5) m3 2
16 C40 预制方桩 22
4×(1+1
5%损耗率) m3 22
74 汽车运输 400m 22
4 m3 22
4 3 角钢接桩 95×4×0
905 (或 95×9
391) kg 892 4 试桩角钢接桩 5×4×0
905 (或 5×9
391) kg 47 措施项目工程量计算 1、预制方桩模板 431
74 m3 454
72 2、桩机进退场费 1 台 台次 1 3、桩机安拆费 1 台 台次
