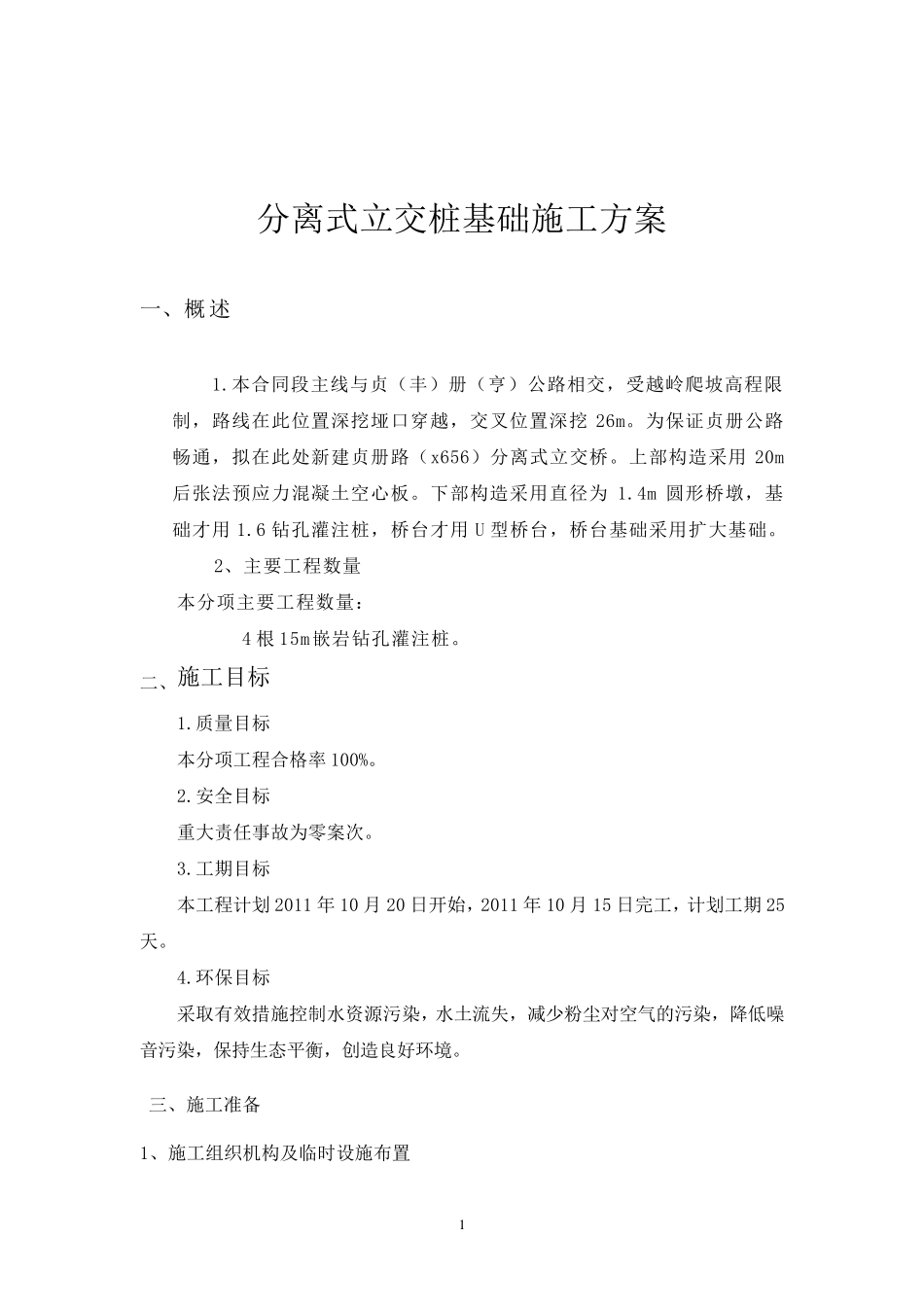

1 分离式立交桩基础施工方案 一、概 述 1
本合同段主线与贞(丰)册(亨)公路相交,受越岭爬坡高程限制,路线在此位置深挖垭口穿越,交叉位置深挖 26m
为保证贞册公路畅通,拟在此处新建贞册路(x656)分离式立交桥
上部构造采用 20m后张法预应力混凝土空心板
下部构造采用直径为 1
4m 圆形桥墩,基础才用 1
6 钻孔灌注桩,桥台才用 U 型桥台,桥台基础采用扩大基础
2、主要工程数量 本分项主要工程数量: 4 根 15m嵌岩钻孔灌注桩
二、施工目标 1
质量目标 本分项工程合格率 100%
安全目标 重大责任事故为零案次
工期目标 本工程计划 2011 年 10 月 20 日开始,2011 年 10 月 15 日完工,计划工期 25天
环保目标 采取有效措施控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,保持生态平衡,创造良好 环境

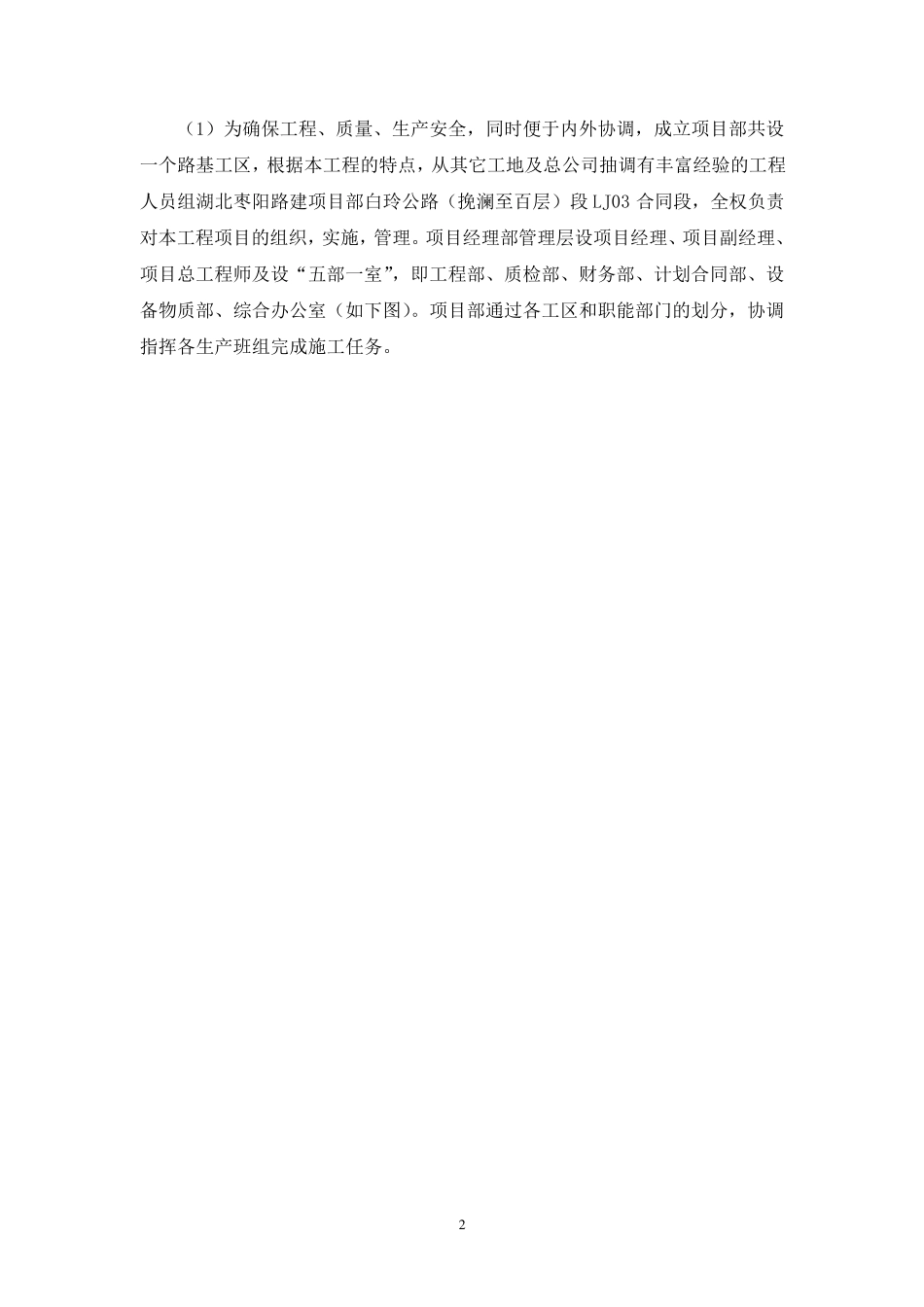

三 、施工准 备 1、施工组 织 机 构及 临 时 设 施布 置 2 (1)为确保工程、质量、生产安全,同时便于内外协调,成立项目部共设一个路基工区,根据本工程的特点,从其它工地及总公司抽调有丰富经验的工程人员组湖北枣阳路建项目部白玲公路(挽澜至百层)段LJ03 合同段,全权负责对本工程项目的组织,实施,管理
项目经理部管理层设项目经理、项目副经理、项目总工程师及设“五部一室”,即工程部、质检部、财务部、计划合同部、设备物质部、综合办公室(如下图)
项目部通过各工区和职能部门的划分,协调指挥各生产班组完成施工任务
3 组织机构图 4 2、水、电及现场布置 (1)施工用水:此范围内沿线水资源较丰富,水质良好,满足工程施工用水和生活用水需要
生产用水从当地抽取,用洒水车运输到项目各生产现场蓄水池备用
(2)施工用电:沿线城镇、输电线路较多,项目供电直接采用当地电网
施工用电与当地供电部门协商,就近
