基钢筋笼吊装计算书 1 编制依据 《公路桥涵施工技术规范》JT G/T F50-2011 《公路工程质量检验评定标准》JT G F80/1-2004 《两阶段施工图设计》 《路桥施工计算手册》 人民交通出版社 2 施工部署 2
1 为确保吊装工作顺利进行,应在安全、质量、进度等各方面都能达到理想状态,为此作如下部署: 2
编制吊装方案,并报相关单位审定批准
对审定后的吊装方案,在方案实施的施工准备和吊装过程中,必须严格执行
吊装前必须完成施工区域的场地清障工作
吊装前准备好各类吊索具,并确认符合方案规定的要求
2 人员配备 本单项工程现场施工总负责人全面负责协调、监督和指导各部门班组落实吊装方案的各项技术要求
相关部门班组配备必要的安全管理、作业人员等,总计管理人员 4 名,熟练工人10 名

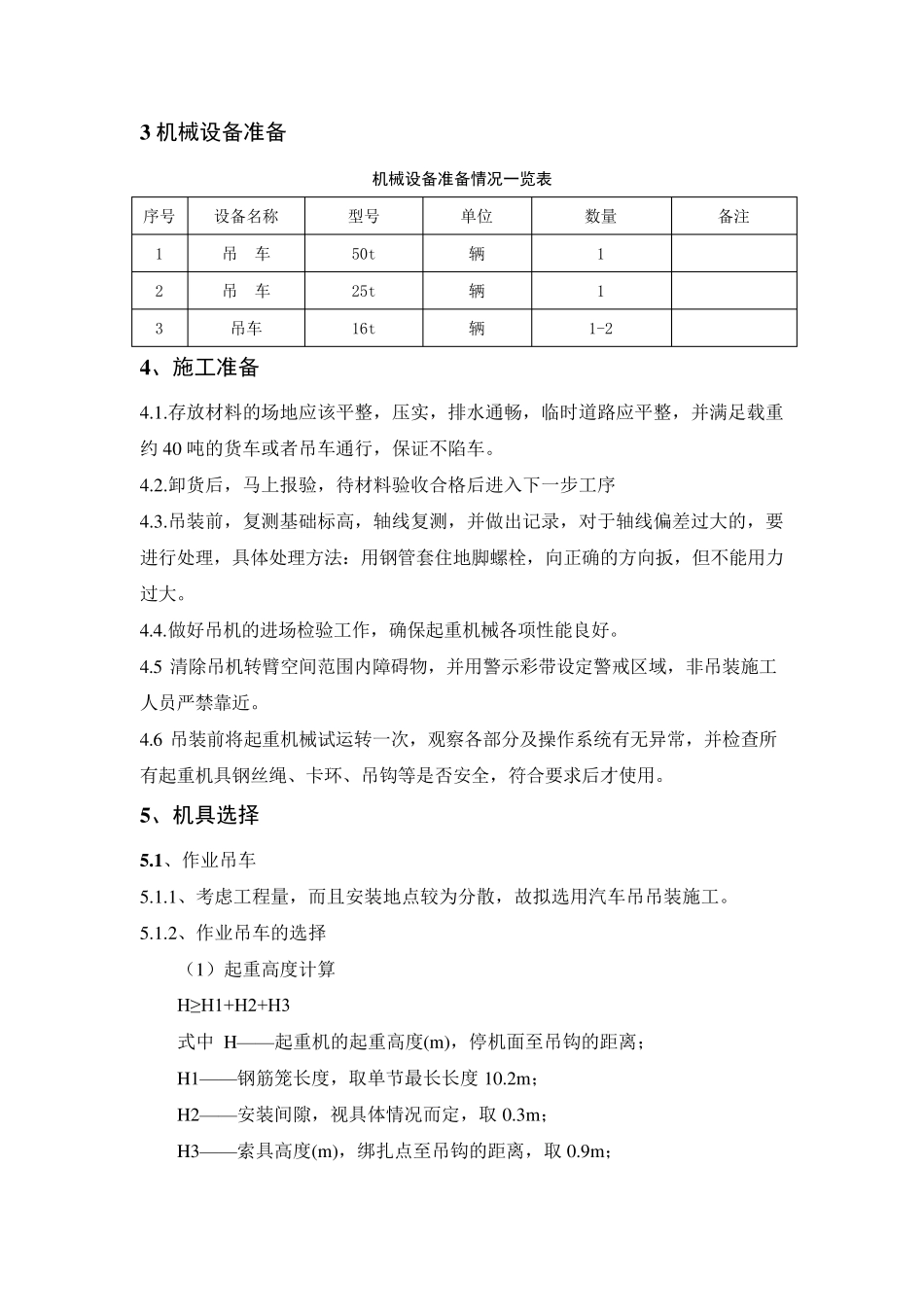

人员配备情况一览表 序号 主要工种 计划数量 备注 1 管理人员 4 2 吊装指挥 1 3 吊车司机 1 4 测量 2 5 工人 10 3 机械设备准备 机械设备准备情况一览表 序 号 设 备 名 称 型 号 单 位 数 量 备 注 1 吊 车 50t 辆 1 2 吊 车 25t 辆 1 3 吊 车 16t 辆 1-2 4 、施工准备 4
存 放 材 料 的 场 地 应 该 平 整 , 压 实 , 排 水 通 畅 , 临 时 道 路 应 平 整 , 并 满 足 载 重约 40 吨 的 货 车 或 者 吊 车 通 行 , 保 证 不 陷 车
卸 货 后 , 马 上 报 验 , 待 材 料 验 收 合 格 后 进 入 下 一 步 工 序 4
吊 装 前 , 复 测 基 础 标 高 , 轴 线 复 测 , 并 做 出 记 录 , 对 于 轴 线 偏 差 过 大 的 , 要进 行 处 理 , 具 体 处 理 方 法
