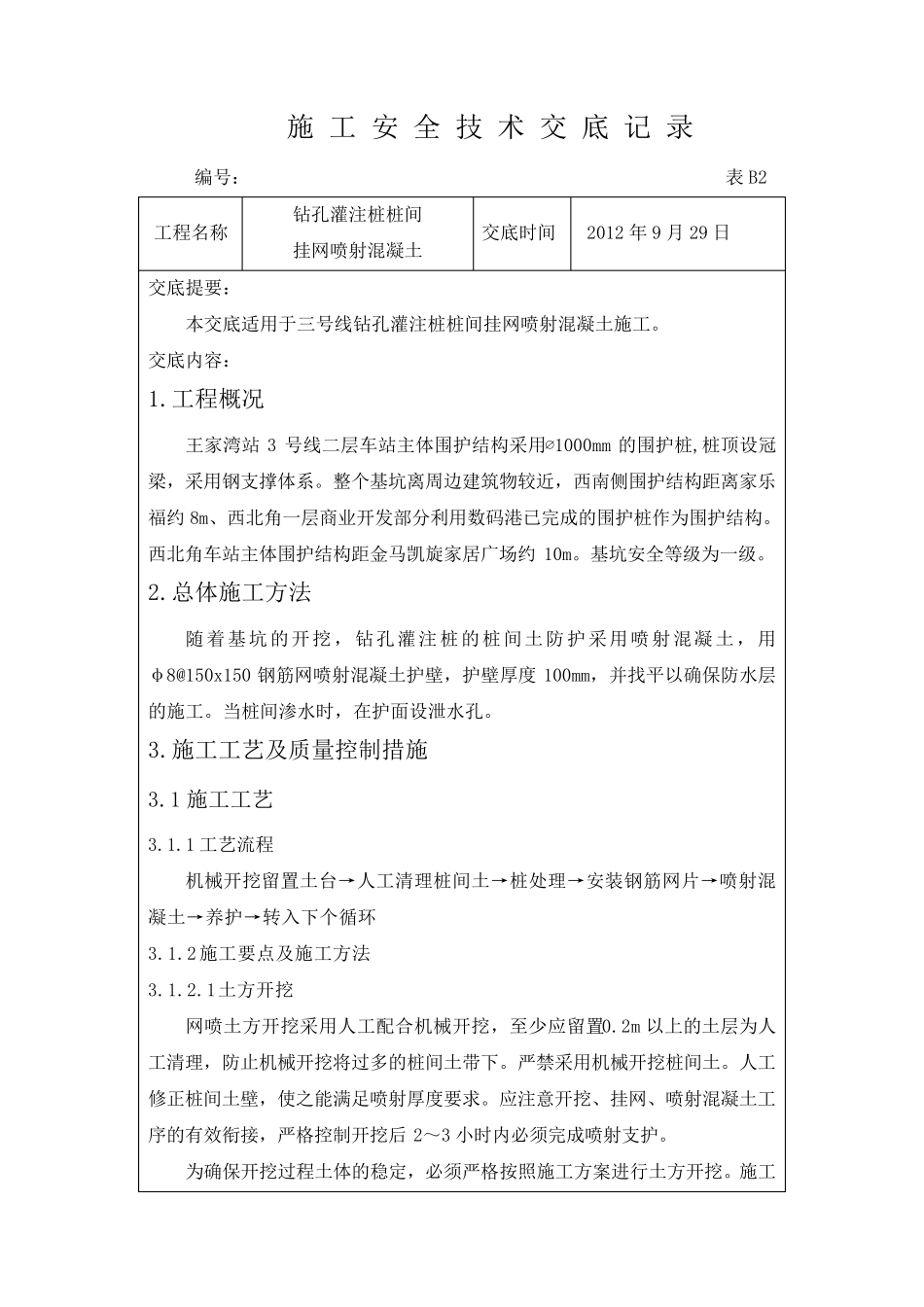

施 工 安 全 技 术 交 底 记 录 编号: 表B2 工程名称 钻孔灌注桩桩间 挂网喷射混凝土 交底时间 2012 年9 月29 日 交底提要: 本交底适用于三号线钻孔灌注桩桩间挂网喷射混凝土施工
交底内容: 1
工程概况 王家湾站3 号线二层车站主体围护结构采用∅ 1000mm 的围护桩,桩顶设冠梁,采用钢支撑体系
整个基坑离周边建筑物较近,西南侧围护结构距离家乐福约8m、西北角一层商业开发部分利用数码港已完成的围护桩作为围护结构
西北角车站主体围护结构距金马凯旋家居广场约10m
基坑安全等级为一级
总体施工方法 随着基坑的开挖,钻孔灌注桩的桩间土防护采用喷射混凝土,用φ8@150x150 钢筋网喷射混凝土护壁,护壁厚度100mm,并找平以确保防水层的施工
当桩间渗水时,在护面设泄水孔
施工工艺及质量控制措施 3
1 施工工艺 3
1 工艺流程 机械开挖留置土台→人工清理桩间土→桩处理→安装 钢筋网片 →喷射混凝土→养 护→转 入 下 个循 环 3
2 施工要点 及施工方法 3
1土方开挖 网喷土方开挖采用人工配 合 机械开挖,至 少 应 留置0
2m 以上 的土层为人工清理,防止 机械开挖将 过 多 的桩间土带 下
严 禁 采用机械开挖桩间土
人工修 正 桩间土壁,使 之 能 满 足 喷射厚度要求
应 注意 开挖、挂网、喷射混凝土工序 的有 效 衔 接 ,严 格 控制开挖后2~ 3 小 时内必 须 完成喷射支护
为确保开挖过 程土体的稳 定 ,必 须 严 格 按 照 施工方案 进 行 土方开挖

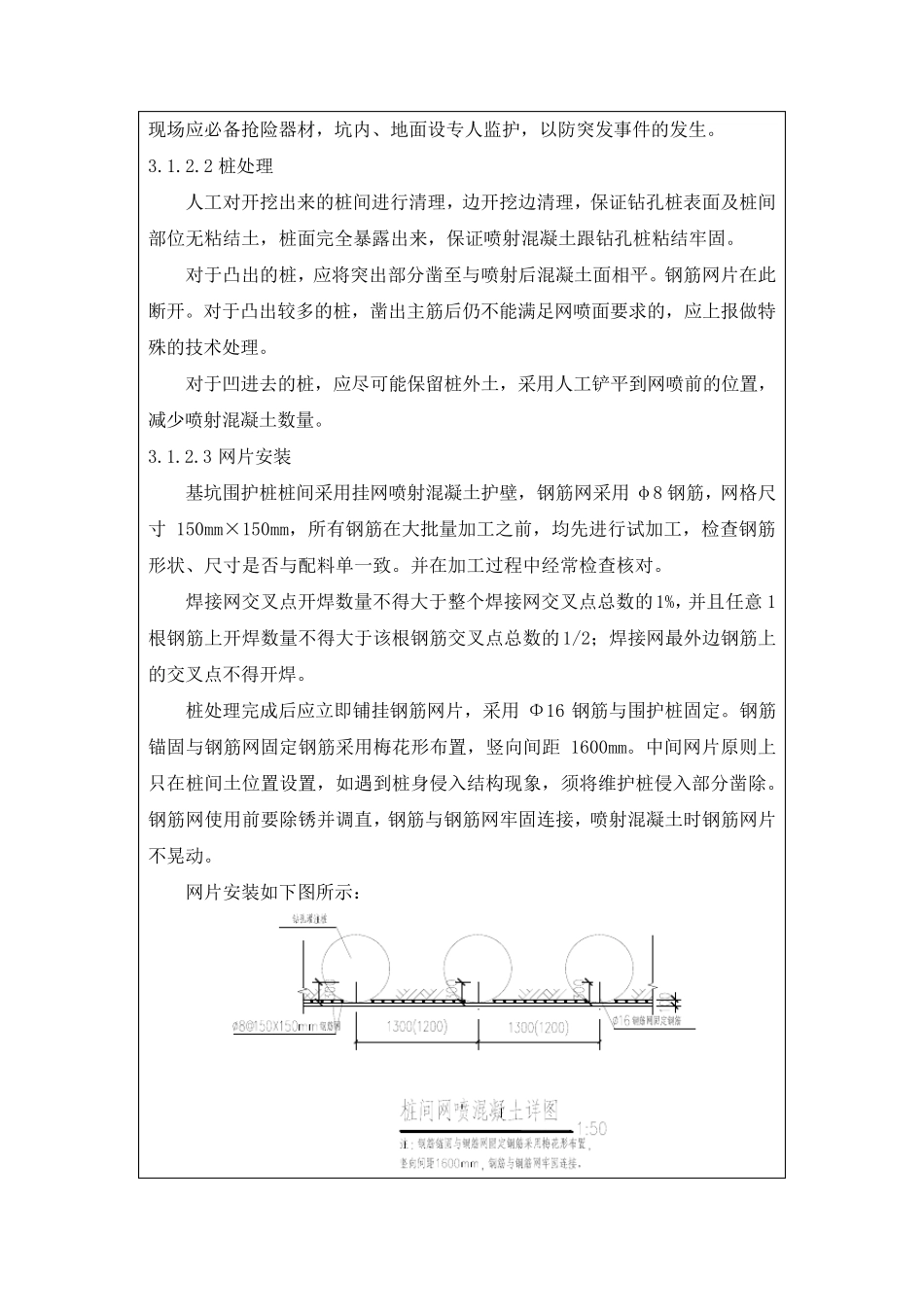

施工现场应必备抢险器材,坑内、地面设专人监护,以防突发事件的发生
2 桩处理 人工对开挖出来的桩间进行清理,边开挖边清理,保证钻孔桩表面及桩间部位无粘结土,桩面完全暴露出来,保证喷射混凝土跟钻孔桩粘结牢固
对于凸出的桩,应将突
