电气配管及管内穿线要求⑴ 施工程序1)暗管敷设的施工程序为:施工准备 T 预制加工管煨弯 T 测定盒箱位置 T 固定盒、箱 T管路连接 T 变形缝处理 T 地线跨接2)明管敷设的施工程序为:施工准备 T 预制加工管煨弯、支架、吊架 T 确定盒、箱及固定点位置 T 支架、吊架固定 T 盒箱固定 T 管线敷设与连接 T 变形缝处理 T 地线跨接3)管内穿线施工程序:施工准备 T 选择导线 T 穿带线 T 清扫管路 T 放线及断线 T 导线与带线的绑扎 T 带护口 T 导线连接 T 导线焊接 T 导线包扎 T 线路检查绝缘摇测⑵ 主要施工方法和技术要求1)暗管敷设① 暗管敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管口、管子连接处应作密封处理;电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于 15mm;埋入地下的电线管路不宜穿过设备基础
② 预制加工:a 钢管煨弯:管径为 20mm 及以下时,用手板煨弯器
管径为 25mm 及其以上时,使用液压煨弯器
b 管子切断:用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割
切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净
c 管子套丝:采用套丝板、套管机
采用套丝板时,应根据管外径选择相应板牙,套丝过程中,要均匀用力;采用套丝机时,应注意及时浇冷却液,丝扣不乱不过长,消除渣屑,丝扣干净清晰
dPVC 管胶粘连接:切割断口处应平齐不歪斜、扭扁,管口刮锂光滑、无毛刺、干净,胶粘时的插入深度应符合规范要求
③ 测定盒、箱位置:根据设计要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找正,标出盒、箱实际尺寸位置
④ 固定盒、箱:先稳住盒、箱,然后灌浆,要求砂浆饱满、平整牢固、位置正确

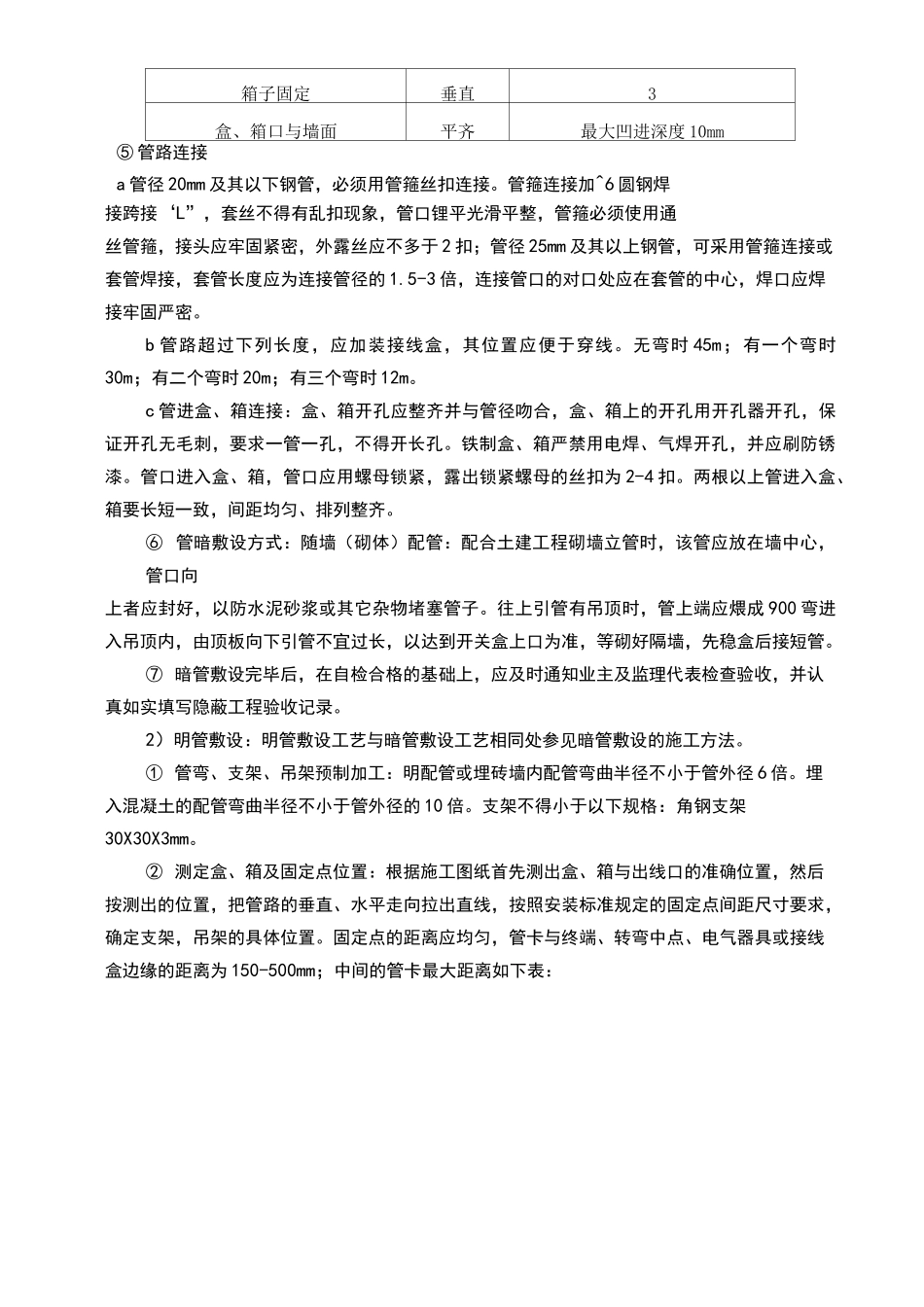

盒、箱安装要求如下表所示:盒、箱安装要求一览表实测项目要求允许偏差(
