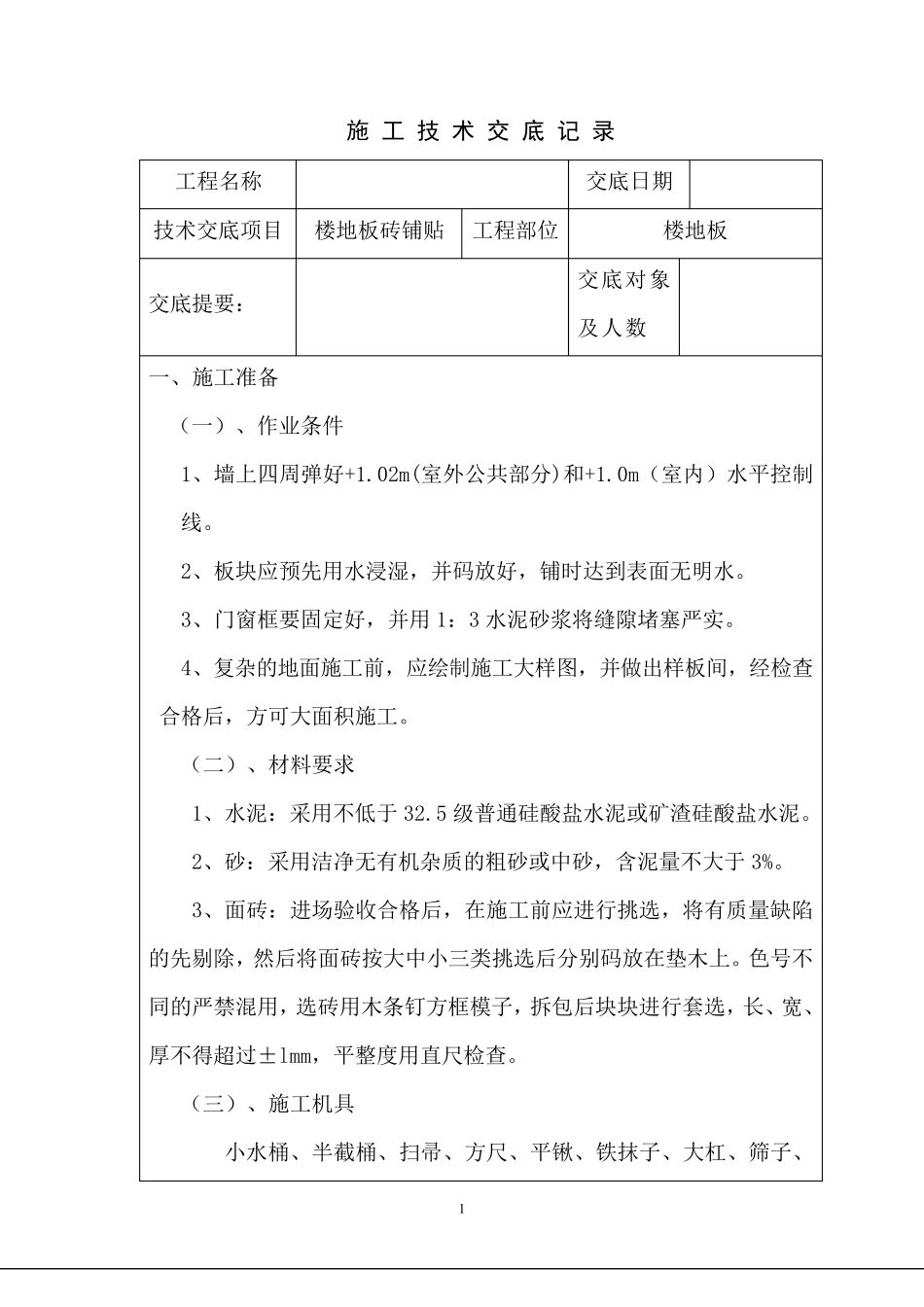

1 施 工 技 术 交 底 记 录 工 程 名 称 交 底 日 期 技 术 交 底 项 目 楼 地 板 砖 铺 贴 工 程 部 位 楼 地 板 交 底 提 要 : 交 底 对 象及 人 数 一 、 施 工 准 备 ( 一 ) 、 作 业 条 件 1、 墙 上 四 周 弹 好 +1
02m(室 外 公 共 部 分 )和 +1
0m( 室 内 ) 水 平 控 制线
2、 板 块 应 预 先 用 水 浸 湿 , 并 码 放 好 , 铺 时 达 到 表 面 无 明 水
3、 门 窗 框 要 固 定 好 , 并 用 1: 3 水 泥 砂 浆 将 缝 隙 堵 塞 严 实
4、 复 杂 的 地 面 施 工 前 , 应 绘 制 施 工 大 样 图 , 并 做 出 样 板 间 , 经 检 查合 格 后 , 方 可 大 面 积 施 工
( 二 ) 、 材 料 要 求 1、 水 泥 : 采 用 不 低 于 32
5 级 普 通 硅 酸 盐 水 泥 或 矿 渣 硅 酸 盐 水 泥
2、 砂 : 采 用 洁净无 有机杂 质的 粗砂 或 中砂 , 含泥 量不 大 于 3%
3、 面 砖 : 进场验收合 格 后 , 在施 工 前 应 进行挑选, 将 有质量缺陷的 先 剔除, 然后 将 面 砖 按大 中小三类挑选后 分 别码 放 在垫木上
色号不同的 严 禁混用 , 选砖 用 木条 钉方 框 模子, 拆包后 块 块 进行套选, 长、 宽、厚不 得超过±lmm, 平 整度用 直尺检 查

( 三) 、 施 工 机具 小水 桶、 半截桶、 扫帚、 方 尺、 平 锹、 铁抹子、 大 杠、 筛子、2 施 工 技 术 交 底 记 录 工程名称 交底日期 技术交底项目 楼地板砖铺贴 工程部位 楼地板 交底提要: 交底对象及人数 窄手推车、钢丝刷、喷壶、橡皮锤、小线、红铅、水平尺等
