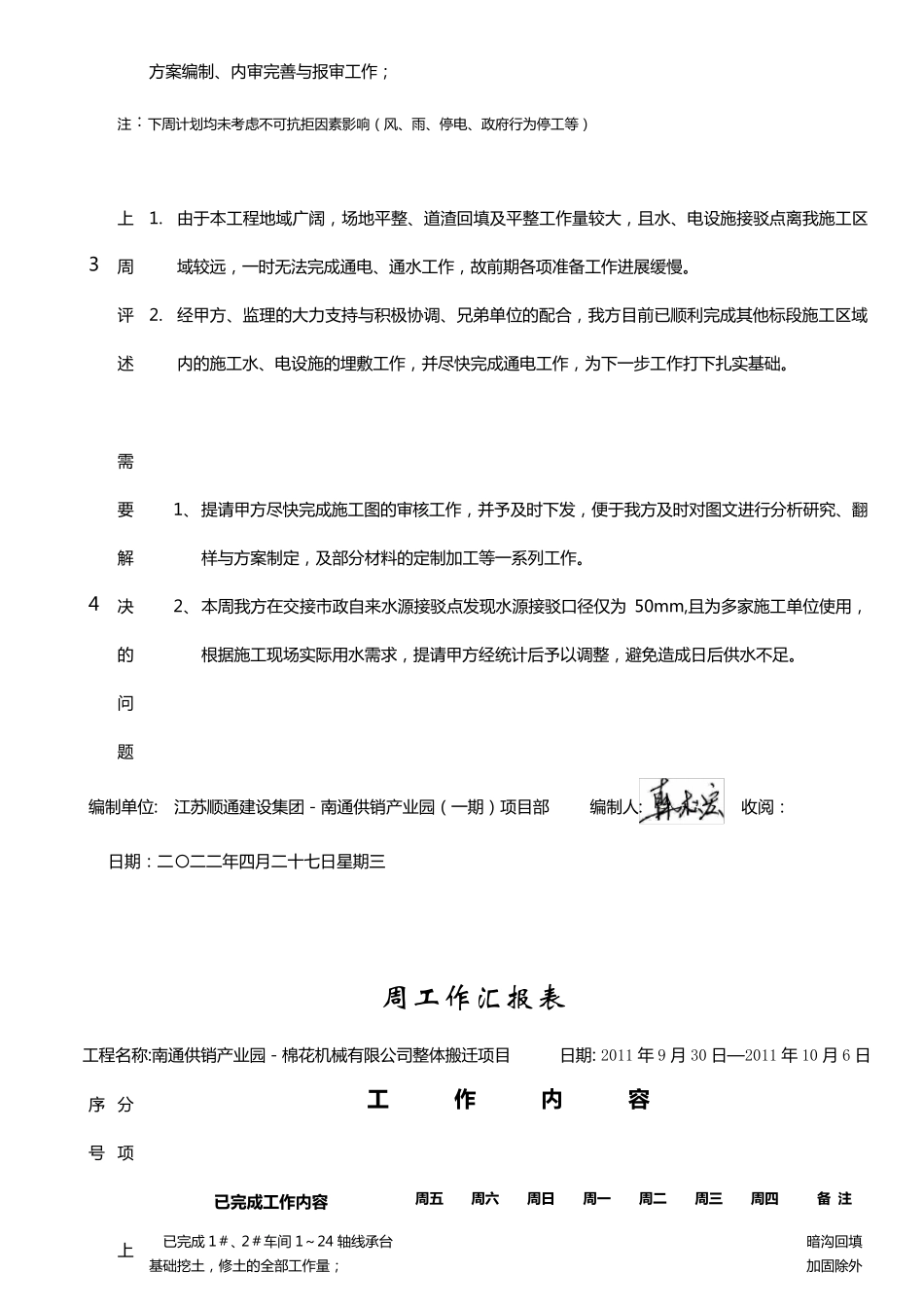

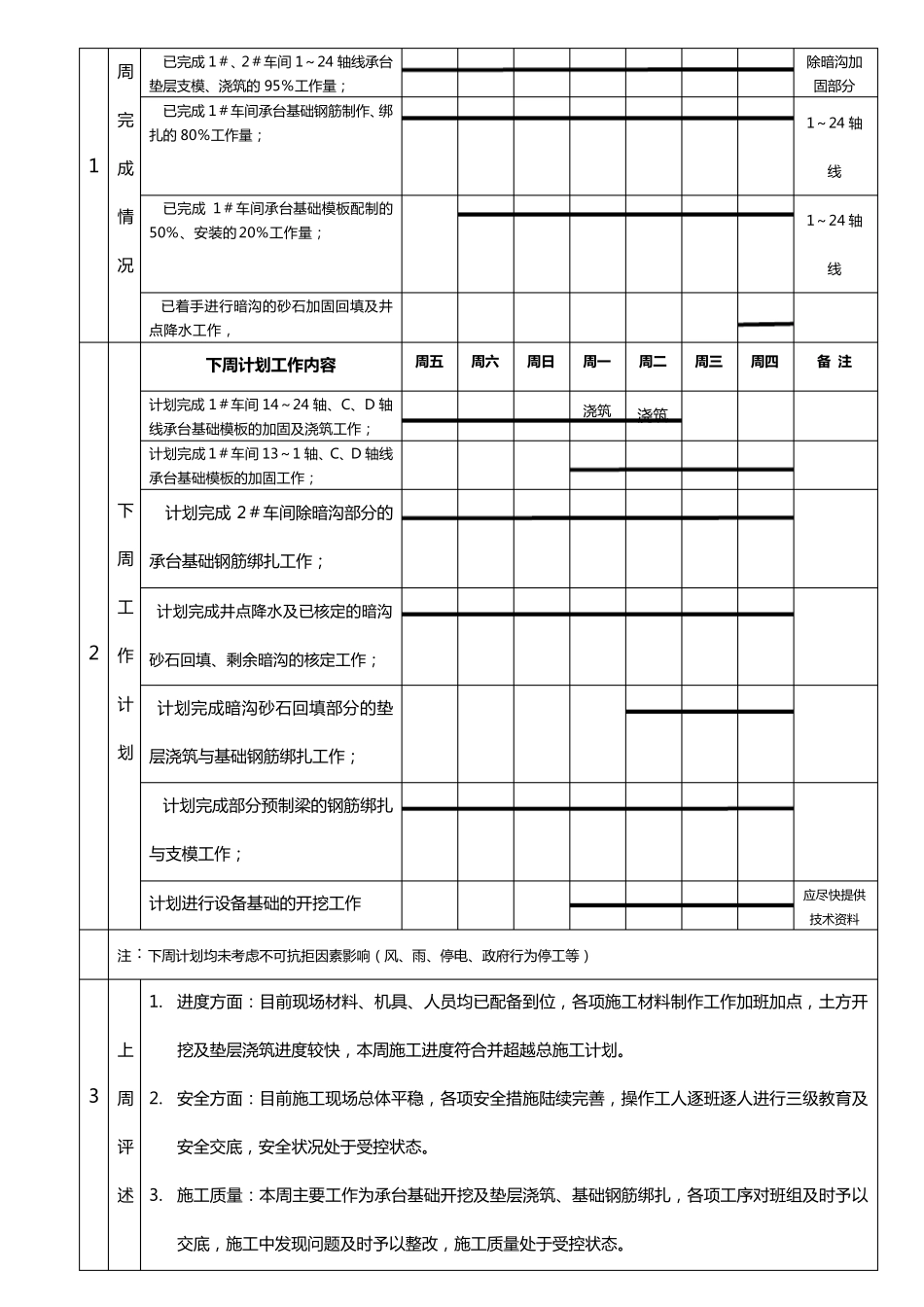

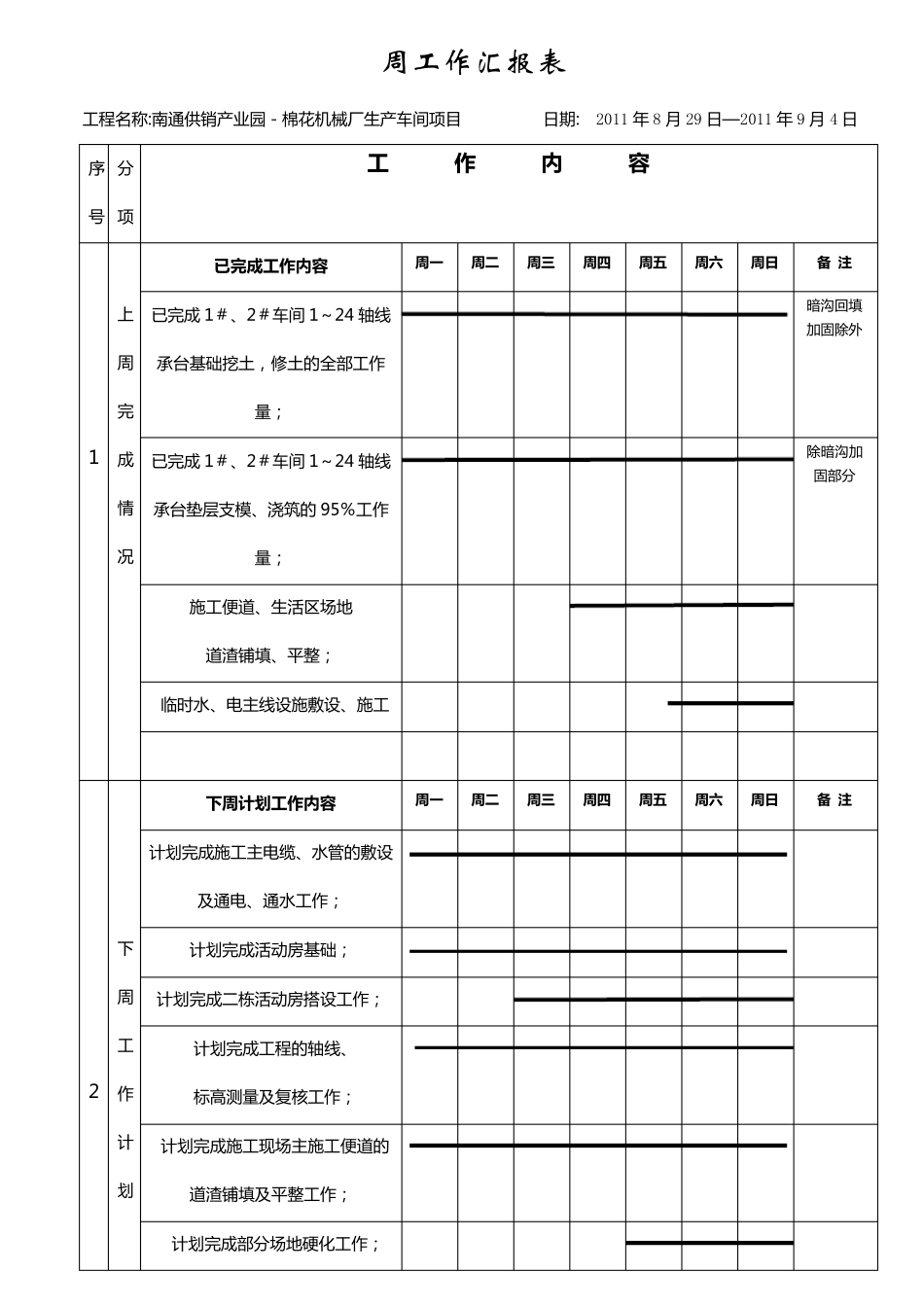

周 工 作 汇 报 表 工 程 名 称 :南 通 供 销 产 业 园 - 棉 花 机 械 厂 生 产 车 间 项 目 日 期 : 2011 年 8 月 29 日 —2011 年 9 月 4 日 序号 分项 工 作 内 容 1 上 周 完成情况 已 完 成 工 作 内 容 周 一 周 二 周 三 周 四 周 五 周 六 周 日 备 注 已 完 成 1# 、2# 车 间 1~24 轴线承台基础挖土,修土的全部工 作量; 暗沟回填加固除外 已 完 成 1# 、2# 车 间 1~24 轴线承台垫层支模、浇筑的 95%工 作量; 除暗沟加固部分 施工 便道、生 活区场地 道渣铺填、平整; 临时水、电主线设施敷设、施工 2 下 周工作计划 下周 计划工 作 内 容 周 一 周 二 周 三 周 四 周 五 周 六 周 日 备 注 计划完 成 施工 主电缆、水管的敷设及通 电、通 水工 作; 计划完 成 活动房基础; 计划完 成 二栋活动房搭设工 作; 计划完 成 工 程 的轴线、 标高测量及复核工 作; 计划完 成 施工 现场主施工 便道的道渣铺填及平整工 作; 计划完 成 部分 场地硬化工 作; 方 案 编 制 、内审完善与报审工作; 注:下周计划均未考虑不可抗拒因素影响(风、雨、停电、政府行为停工等) 3 上 周评述 1. 由于本工程地域广阔,场地平整、道渣回填及平整工作量较大,且水、电设施接驳点离我施工区域较远,一时无法完成通电、通水工作,故前期各项准备工作进展缓慢。 2. 经甲方 、监理的大力支持与积极协调、兄弟单位的配合,我方 目前已顺利完成其他标段施工区域内的施工水、电设施的埋敷工作,并尽快完成通电工作,为下一步工作打下扎 实 基 础 。 4 需要解决的问题 1、 提 请 甲方 尽快完成施工图 的审核 工作,并予 及时下发 ,便 于我方 及时对 图 文 进行分 析 研 究 、翻样 与方 案 制 定 ,及部 分 材 料 的定 制 加 工等一系 列 工作。 2、 本周我方 在 交 接市 政自 来 水源 接驳点发 现 水源 接驳口 径 仅 为 50mm,且为多 家 施工单位使 用 ,根 据 施工现 场实 际 用 水需 求 ,提 请 甲方 经统 计后 予 以 调整,避 免 造 成日 后 供 水不足 。 编 制 单位: 江 苏 顺通建 设集 团 - 南 通供 销 产 业 园 (一期)项目部 编 制 人 : 收 阅 :...
