混凝土搅拌 第二次清孔 混凝土浇筑成桩 桩基检测 监理检查验收 混凝土运输至现场 监理核准 水泥、 砂 石 进 场试 验 监理核准 第一 次清孔 钢 筋 笼 安 放 钢 筋 进 货 检验 监理核准 钢 筋 笼 制 作 监理终 孔检查 施 工 平 台 搭 设 护 筒 埋 设 钻 机 就 位 、 对 中 监理核准 开 钻 成孔 监理核准 泥浆 备 制 桩位 放 样 配 合 比 设 计 试 验 监理核准 水上灌注桩施工技术交底 编号:HC-交底-12 工程名称 扬州港江都港区海昌公用码头工程 时间 2010年 7月 15日 地点 江都海昌码头项目部 参加人员 现场施工人员、测量人员等 前期先施工的 52 根钻孔灌注桩岸上部分及变电所平台部分已经施工完毕,现剩余一号引桥 H1 排和 J1 排共 6 根钻孔灌注桩位于水上尚未施工
其中 H1 排设计桩顶标高+5
585m ,桩长 40m
J1 排钻孔灌注桩设计桩顶标高+5
60m ,桩长 39m
附图1-1 钻孔灌注桩施工工艺流程图 施工工艺流程 现尚未施工的灌注桩为1#引桥H1 排钻孔灌注桩共4 根,J1 排钻孔灌注桩共2 根
这几根钻孔灌注桩施工采取搭设工作平台方法,钻孔桩护筒采用单护筒的形式
钻孔灌注桩施工工艺流程详见附图1-1
⑴、平台搭设 钻孔灌注桩采用搭设水上工作平台和施工栈桥的方法
平台面标高大致在+6
0m左右,以满足钻孔灌注桩24 小时连续作业期间不受潮水影响
平台应能支承钻孔机械、护筒加压、钻孔操作、吊放钢筋笼以及灌注水下混凝土时可能产生的重量;要有足够的刚度,保持稳定
根据现场情况,平台搭设采用两次搭设的方法进行,即J1 排和 H1 拍分别搭设的方法
对于J1 排,平台采用两组贝雷架,贝雷架一端搁置在大堤上,另一端搁置在打设的钢管桩形成的横梁上

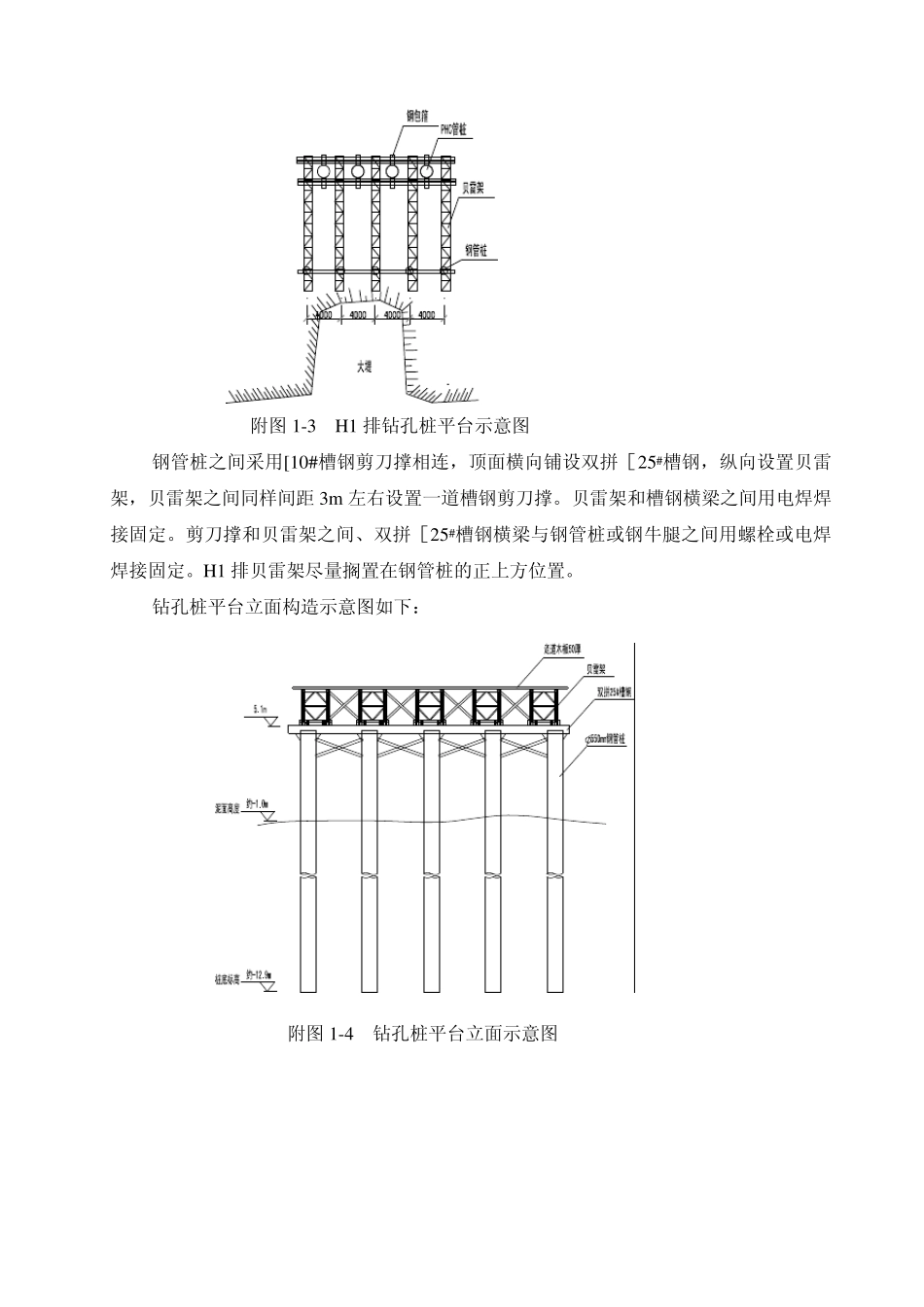

平台高度控制在+5
6m 左右,钢管桩直径
