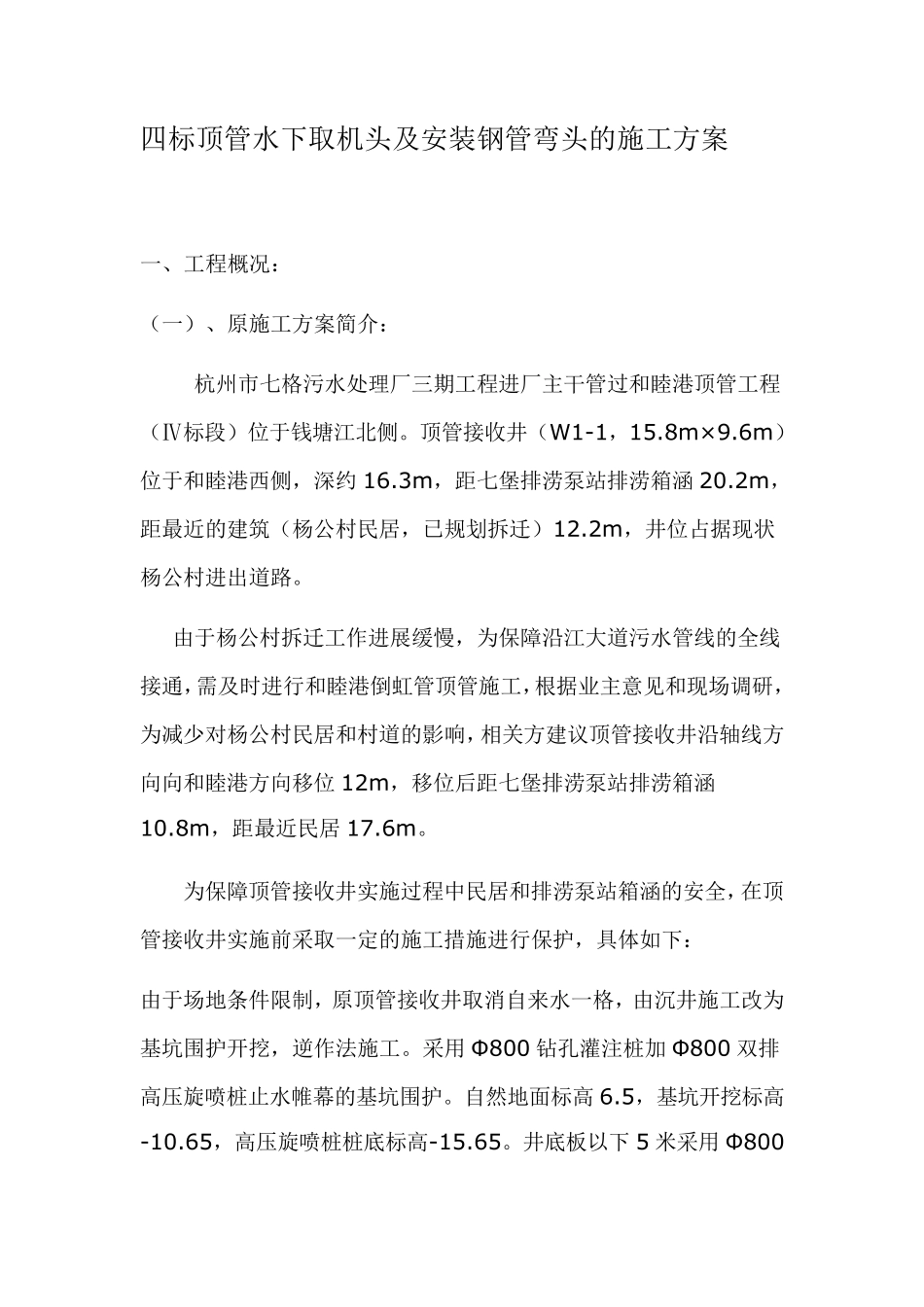

七格污水厂进厂管四标顶管水下取机头及安装钢管弯头施工方案 水 下 作 业 专 项 施 工 方 案 编制人 职务(称) 审核人 职务(称) 批准人 职务(称) 批准部门(章) 编 制 日 期 四标顶管水下取机头及安装钢管弯头的施工方案 一、工程概况: (一)、原施工方案简介: 杭州市七格污水处理厂三期工程进厂主干管过和睦港顶管工程(Ⅳ标段)位于钱塘江北侧
顶管接收井(W1-1,15
6m)位于和睦港西侧,深约 16
3m,距七堡排涝泵站排涝箱涵 20
2m,距最近的建筑(杨公村民居,已规划拆迁)12
2m,井位占据现状杨公村进出道路
由于杨公村拆迁工作进展缓慢,为保障沿江大道污水管线的全线接通,需及时进行和睦港倒虹管顶管施工,根据业主意见和现场调研,为减少对杨公村民居和村道的影响,相关方建议顶管接收井沿轴线方向向和睦港方向移位 12m,移位后距七堡排涝泵站排涝箱涵10
8m,距最近民居 17
为保障顶管接收井实施过程中民居和排涝泵站箱涵的安全,在顶管接收井实施前采取一定的施工措施进行保护,具体如下: 由于场地条件限制,原顶管接收井取消自来水一格,由沉井施工改为基坑围护开挖,逆作法施工
采用 Φ800 钻孔灌注桩加 Φ800 双排高压旋喷桩止水帷幕的基坑围护
自然地面标高 6
5,基坑开挖标高-10
65,高压旋喷桩桩底标高-15
井底板以下5 米采用 Φ800 高压旋喷桩满堂土体加固止水
基坑开挖标高-10
65,高压旋喷桩桩底标高-15
采用逆作法分段施工井壁,以钢筋砼井壁为基坑内支撑,不仅可以减小基坑围护的面积,而且能严格控制基坑位移

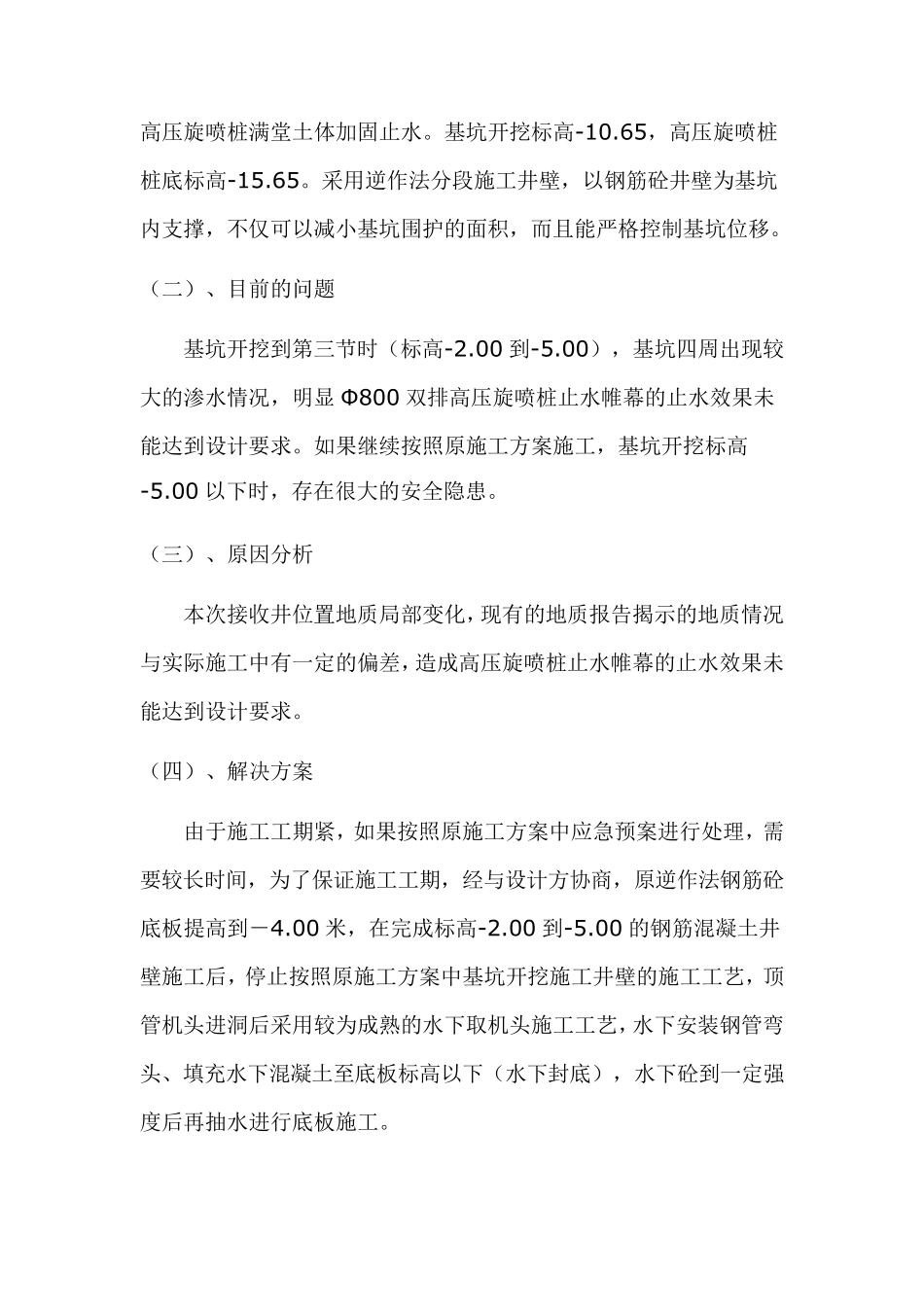

(二)、目前的问题 基坑开挖到第三节时(标高-2
00 到-5
00),基坑四周出现较大的渗水情况,明显 Φ 800 双排高压旋喷桩止水帷幕的止水效果未能达到设计要求
如果继续按照原施工方案施工,基坑开挖标
