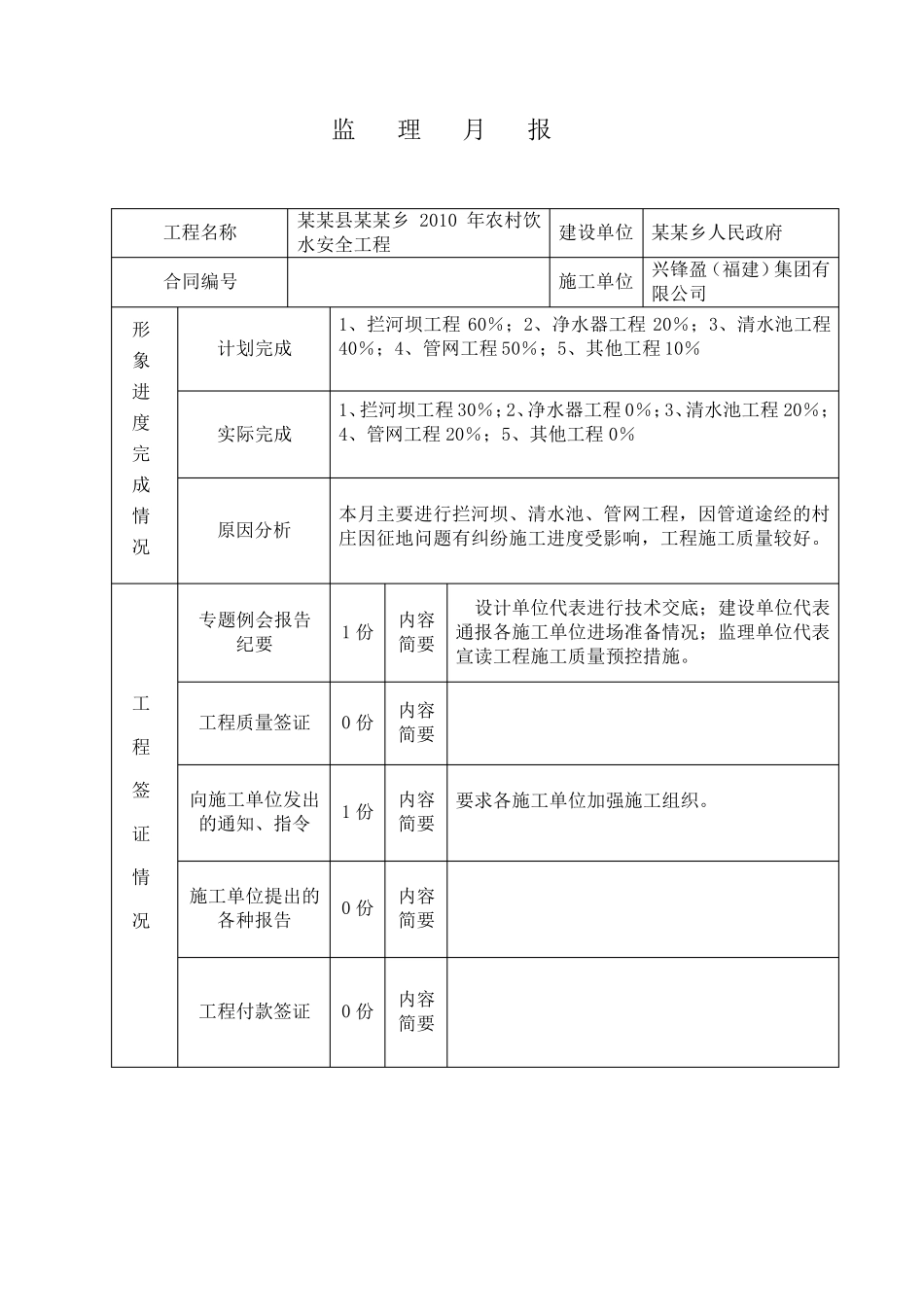

某某县某某乡 2010 年农村饮水安全工程 监 理 月 报 某某某某某某监理有限公司 2010 年 11 月 监 理 月 报 工程名称:某某县某某乡 2010 年农村饮水安全工程 施工合同编号: 第 1 期 2010 年 10 月10 日~2010 年 11 月10 日 现场监理:梁开开 总监理工程师:巧克力 监理单位:某某某某某某监理有限公司 报告日期:2010 年 11 月10 日 监理月报 工程名称 某某县某某乡2010 年农村饮水安全工程 建设单位 某某乡人民政府 合同编号 施工单位 兴锋盈(福建)集团有限公司 形象进度完成情况 计划完成 1、拦河坝工程60%;2、净水器工程20%;3、清水池工程40%;4、管网工程50%;5、其他工程10% 实际完成 1、拦河坝工程30%;2、净水器工程0%;3、清水池工程20%;4、管网工程20%;5、其他工程0% 原因分析 本月主要进行拦河坝、清水池、管网工程,因管道途经的村庄因征地问题有纠纷施工进度受影响,工程施工质量较好
工程签证情况 专题例会报告 纪要 1 份 内容简要 设计单位代表进行技术交底;建设单位代表通报各施工单位进场准备情况;监理单位代表宣读工程施工质量预控措施
工程质量签证 0 份 内容简要 向施工单位发出的通知、指令 1 份 内容简要 要求各施工单位加强施工组织
施工单位提出的各种报告 0 份 内容简要 工程付款签证 0 份 内容简要 监 理 月 报 本月工程情况评述: 本月工程进度与计划基本相符,因管道途经的村庄因征地问题有纠纷,进度相对缓慢
总体来说较预定总工程量进度目标稍有滞后,下阶段加快工程进度,确保工程任务的完成
本月监理工作小结: (一)本期工程质量情况概述:在施工过程中,监理人员、建设单位及施工单位配合较好,所完成的工程基本合格
施工劳力不够充足、原材料不到位 ,发出监理工作联系单后,
