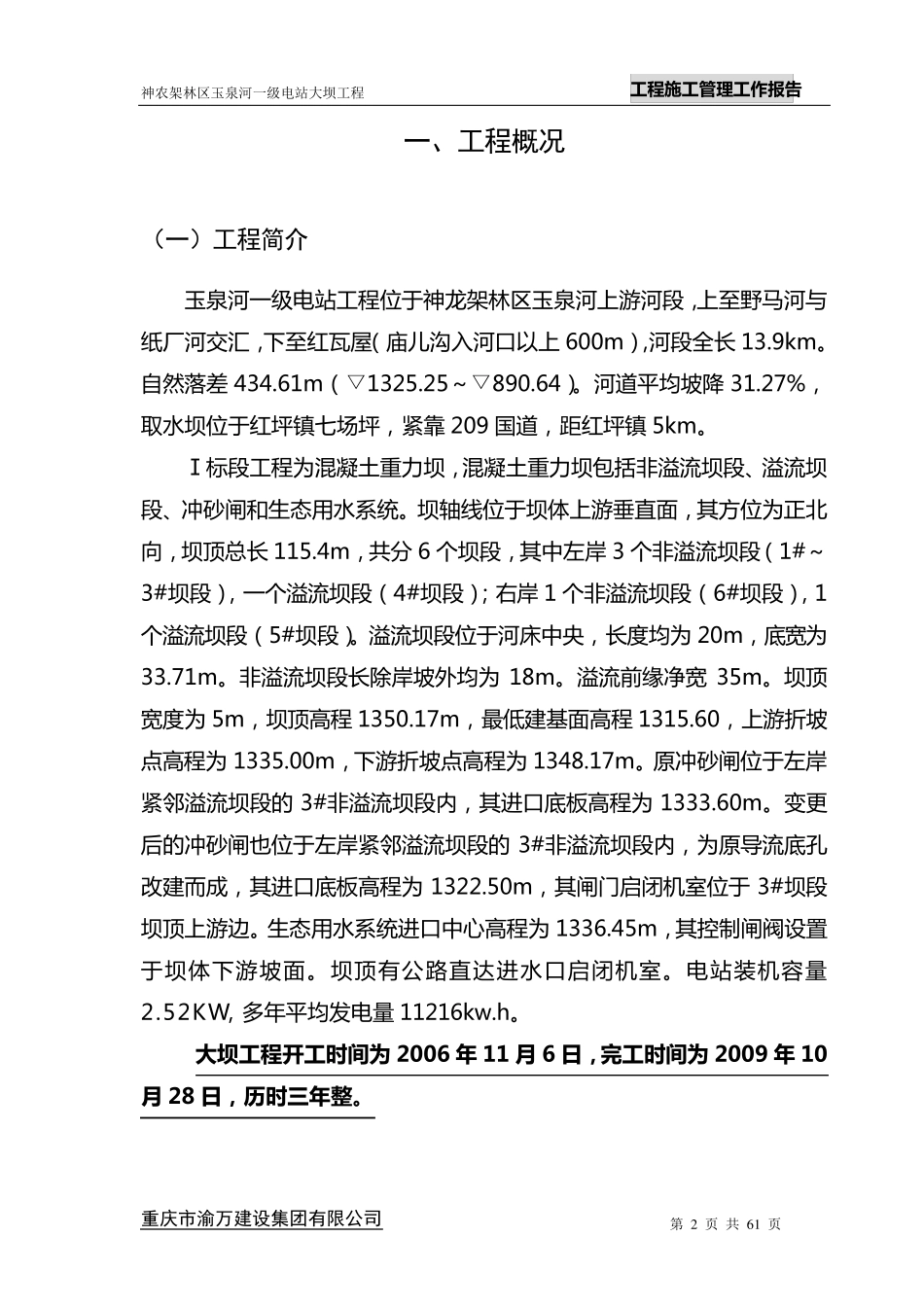

神农架林区玉泉河一级电站大坝工程 工 程 施 工 管 理 工 作报告 重庆市渝万建设集团有限公司 第 1 页 共 6 1 页 审 查 : 龚 发 陇 校 核 : 彭 江 云 编 写: 王 令神农架林区玉泉河一级电站大坝工程 工 程 施 工 管 理 工 作 报 告 重庆市渝万建设集团有限公司 第 2 页 共 6 1 页 一、工程概况 (一)工程简介 玉 泉 河 一 级 电 站 工 程 位 于 神 龙 架 林 区 玉 泉 河 上 游 河 段 ,上 至 野 马 河 与纸 厂 河 交 汇 ,下 至 红 瓦 屋 ( 庙 儿 沟 入 河 口 以 上 600m),河 段 全 长 13.9km。自 然 落 差 434.61m( ▽1325.25~ ▽890.64)。 河 道 平 均 坡 降 31.27%,取 水 坝 位 于 红 坪 镇 七 场 坪 , 紧 靠 209 国 道 , 距 红 坪 镇 5km。 Ⅰ标段 工 程 为混凝土重力坝 , 混凝土重力坝 包括非溢流坝 段 、溢流坝段 、冲砂闸和生态用水 系统。 坝 轴线位 于 坝 体上 游 垂直面, 其方位 为正北向, 坝 顶总长 115.4m, 共分 6 个坝 段 , 其中左岸 3 个非溢流坝 段 ( 1#~3#坝 段 ), 一 个溢流坝 段 ( 4#坝 段 );右岸 1 个非溢流坝 段 ( 6#坝 段 ), 1个溢流坝 段 ( 5#坝 段 )。 溢流坝 段 位 于 河 床中央, 长 度均 为 20m, 底宽为33.71m。 非溢流坝 段 长 除岸坡 外均 为 18m。 溢流前缘净宽 35m。 坝 顶宽度为 5m, 坝 顶高程 1350.17m, 最低建基面高程 1315.60, 上 游 折坡点高程 为 1335.00m, 下 游 折坡 点高程 为 1348.17m。 原冲砂闸位 于 左岸紧 邻溢流坝 段 的 3#非溢流坝 段 内 , 其进 口 底板 高程 为 1333.60m。 变 更后 的冲砂闸也 位 于 左岸紧 邻溢流坝 段 的 3#非溢流坝 段 内 , 为原导 流底孔改 建而 成 , 其进 口 底板 高程 为 1322.50m, 其闸门 启 闭 机 室 位 于3#坝 段坝 顶上 游 边 。 生态用水 系统进 口 中心 高程 为 1336.45m, 其控 制 闸阀 设 置于 坝 体下 游 坡 面。 坝 顶有 公 路 直达 进 水 口 启 闭 机 室 。 电 站 装 机 容 量2.52KW, 多 年 平 均 发 电 量 11216kw.h。 大 坝 工 程 开 工 时 间 为 2006...
