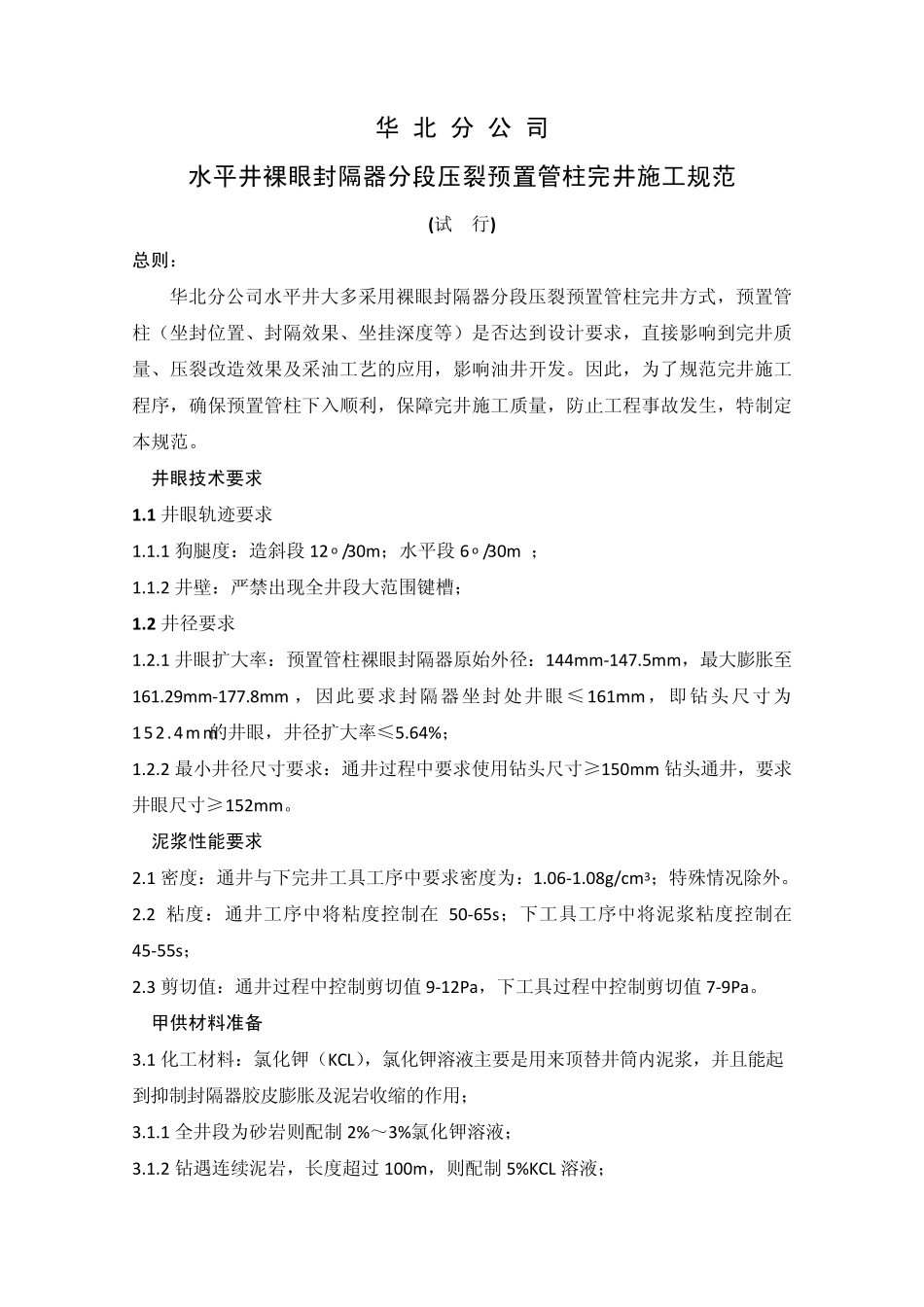

华 北 分 公 司 水平井裸眼封隔器分段压裂预置管柱完井施工规范 (试 行) 总则: 华北分公司水平井大多采用裸眼封隔器分段压裂预置管柱完井方式,预置管柱(坐封位置、封隔效果、坐挂深度等)是否达到设计要求,直接影响到完井质量、压裂改造效果及采油工艺的应用,影响油井开发
因此,为了规范完井施工程序,确保预置管柱下入顺利,保障完井施工质量,防止工程事故发生,特制定本规范
1 井眼技术要求 1
1 井眼轨迹要求 1
1 狗腿度:造斜段12 o /30m;水平段6 o /30m ; 1
2 井壁:严禁出现全井段大范围键槽; 1
2 井径要求 1
1 井眼扩大率:预置管柱裸眼封隔器原始外径:144mm-147
5mm,最大膨胀至161
29mm-177
8mm ,因此要求封隔器坐封处井眼≤161mm,即钻头尺寸为152
4mm的井眼,井径扩大率≤5
64%; 1
2 最小井径尺寸要求:通井过程中要求使用钻头尺寸≥150mm 钻头通井,要求井眼尺寸≥152mm
2 泥浆性能要求 2
1 密度:通井与下完井工具工序中要求密度为:1
08g/cm3;特殊情况除外
2 粘度:通井工序中将粘度控制在 50-65s;下工具工序中将泥浆粘度控制在45-55s; 2
3 剪切值:通井过程中控制剪切值 9-12Pa,下工具过程中控制剪切值 7-9Pa

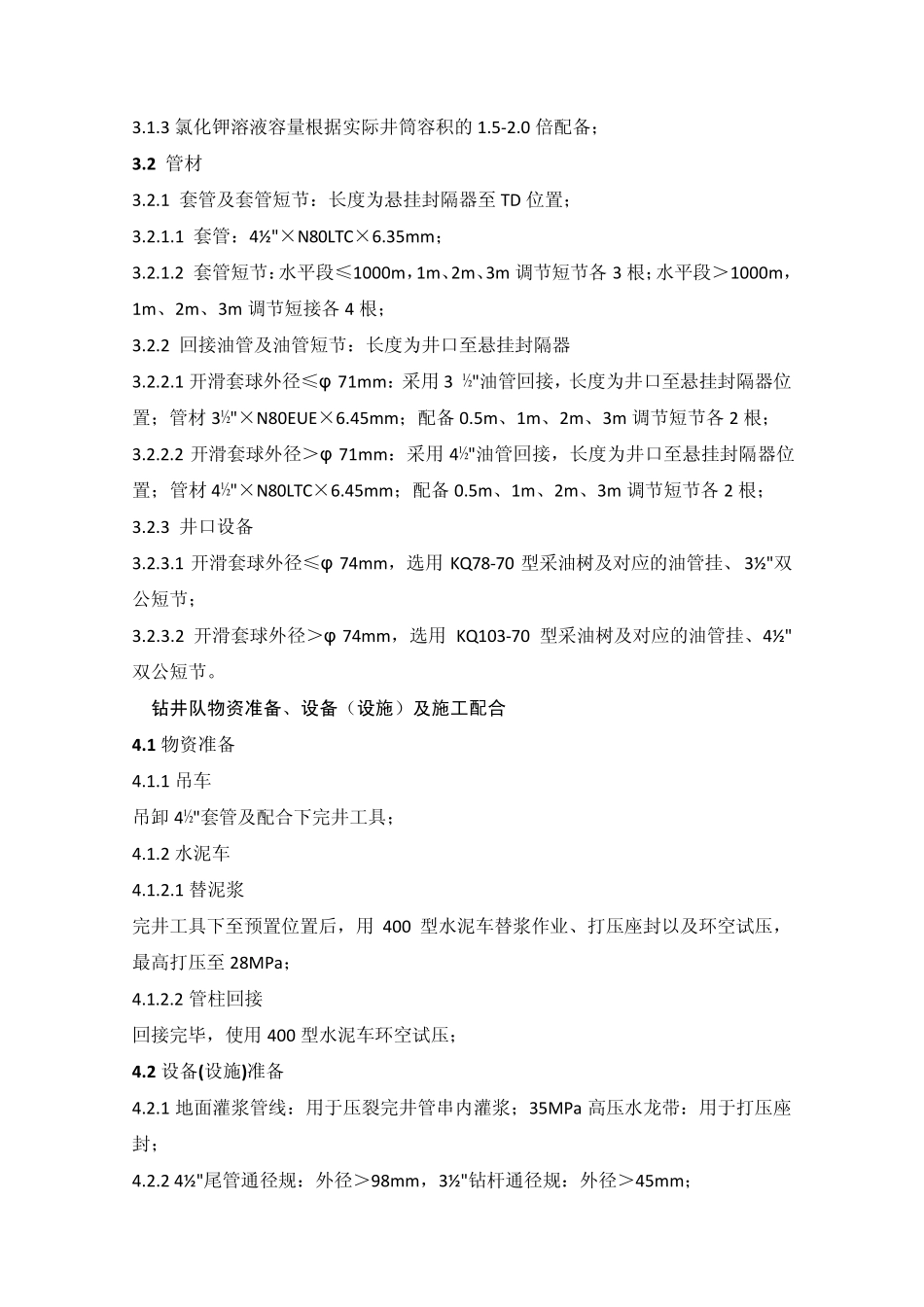

3 甲供材料准备 3
1 化工材料:氯化钾(KCL),氯化钾溶液主要是用来顶替井筒内泥浆,并且能起到抑制封隔器胶皮膨胀及泥岩收缩的作用; 3
1 全井段为砂岩则配制2%~3%氯化钾溶液; 3
2 钻遇连续泥岩,长度超过 100m,则配制5%KCL 溶液; 3
3 氯化钾溶液容量根据实际井筒容积的1
0 倍配备; 3
2 管材 3
1 套管及套管短节:长度为悬挂封隔器至TD 位置; 3
