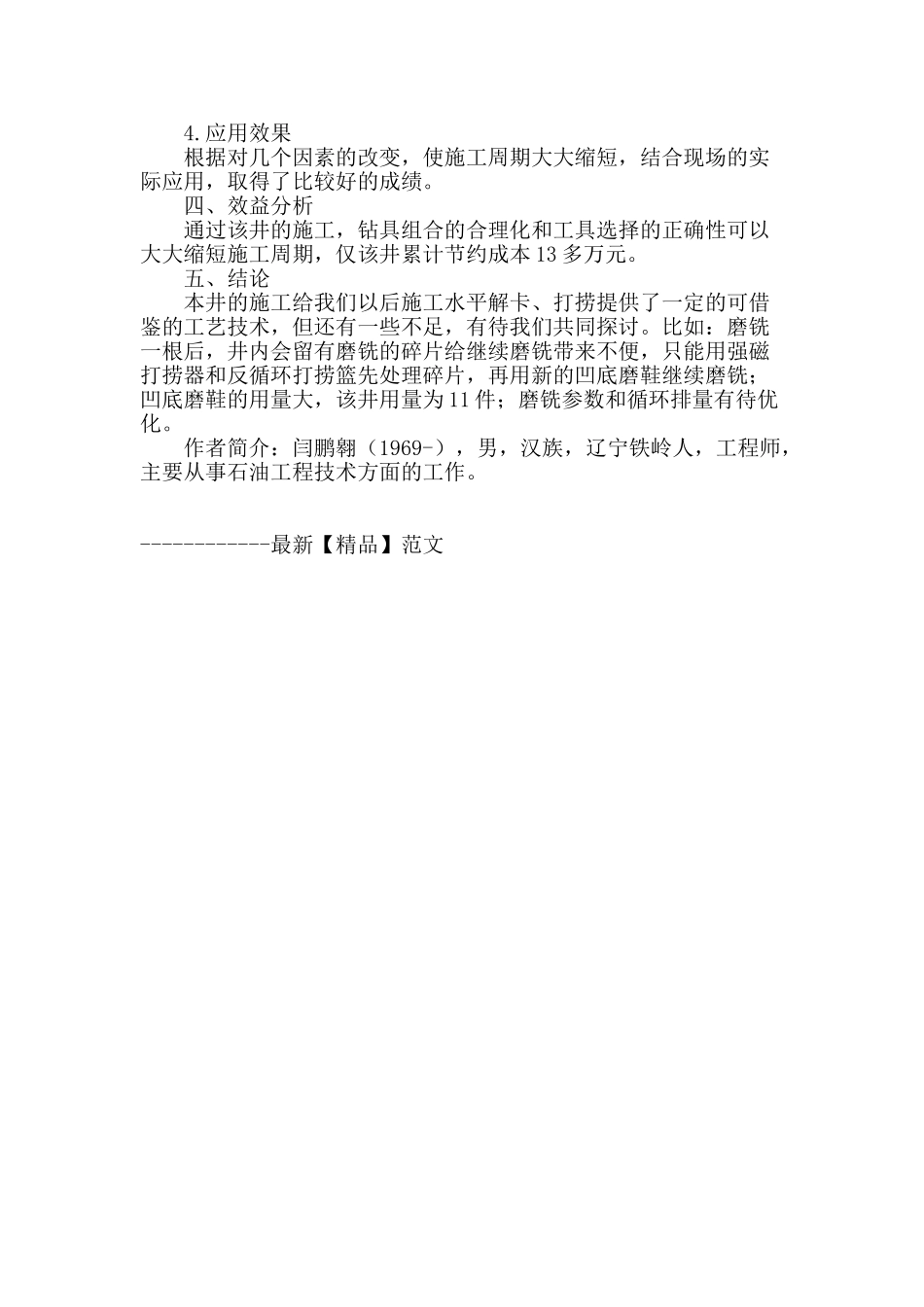

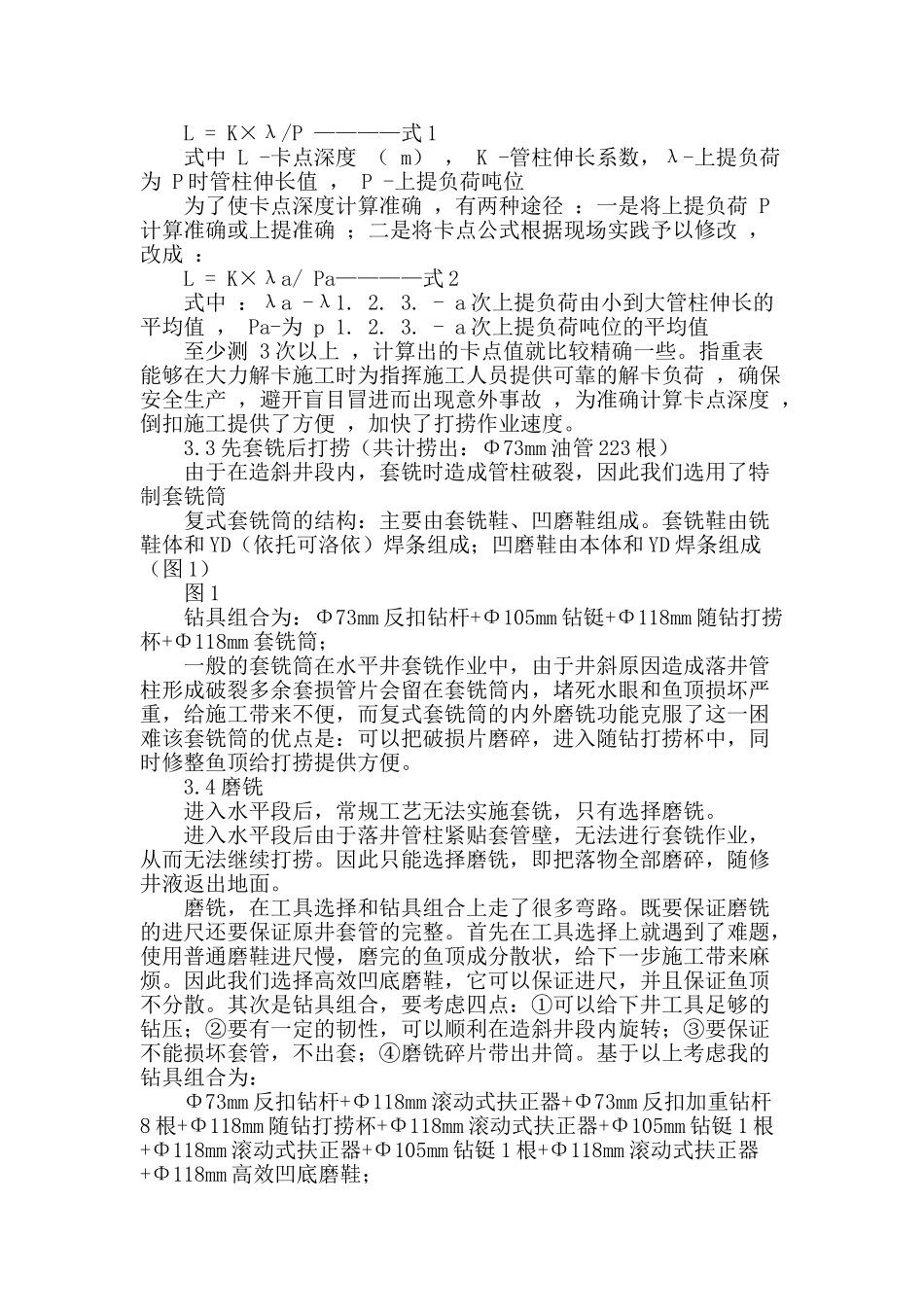

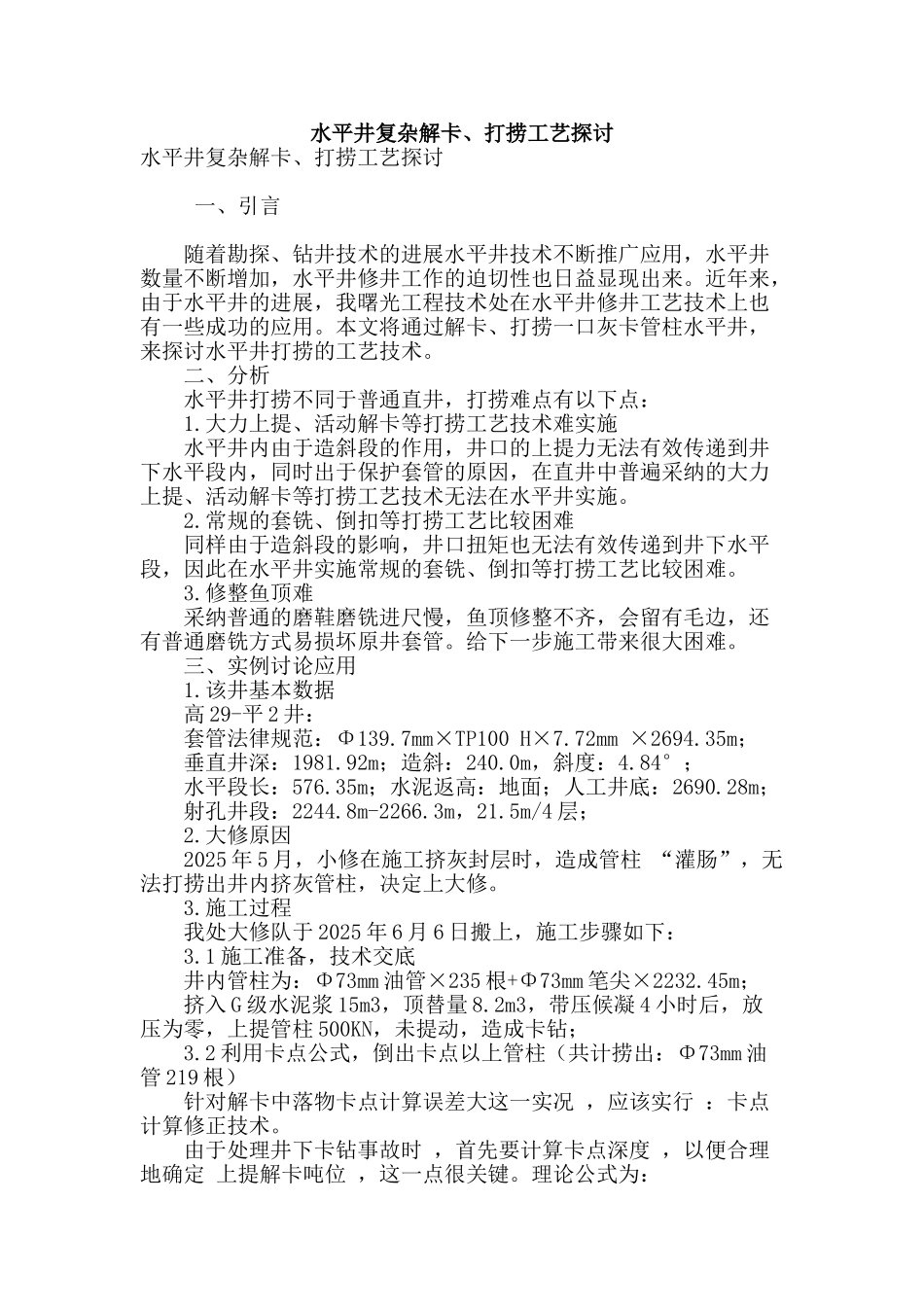

水平井复杂解卡、打捞工艺探讨水平井复杂解卡、打捞工艺探讨 一、引言 随着勘探、钻井技术的进展水平井技术不断推广应用,水平井数量不断增加,水平井修井工作的迫切性也日益显现出来。近年来,由于水平井的进展,我曙光工程技术处在水平井修井工艺技术上也有一些成功的应用。本文将通过解卡、打捞一口灰卡管柱水平井,来探讨水平井打捞的工艺技术。 二、分析 水平井打捞不同于普通直井,打捞难点有以下点: 1.大力上提、活动解卡等打捞工艺技术难实施 水平井内由于造斜段的作用,井口的上提力无法有效传递到井下水平段内,同时出于保护套管的原因,在直井中普遍采纳的大力上提、活动解卡等打捞工艺技术无法在水平井实施。 2.常规的套铣、倒扣等打捞工艺比较困难 同样由于造斜段的影响,井口扭矩也无法有效传递到井下水平段,因此在水平井实施常规的套铣、倒扣等打捞工艺比较困难。 3.修整鱼顶难 采纳普通的磨鞋磨铣进尺慢,鱼顶修整不齐,会留有毛边,还有普通磨铣方式易损坏原井套管。给下一步施工带来很大困难。 三、实例讨论应用 1.该井基本数据 高 29-平 2 井: 套管法律规范:Φ139.7mm×TP100 H×7.72mm ×2694.35m; 垂直井深:1981.92m;造斜:240.0m,斜度:4.84°; 水平段长:576.35m;水泥返高:地面;人工井底:2690.28m; 射孔井段:2244.8m-2266.3m,21.5m/4 层; 2.大修原因 2025 年 5 月,小修在施工挤灰封层时,造成管柱 “灌肠”,无法打捞出井内挤灰管柱,决定上大修。 3.施工过程 我处大修队于 2025 年 6 月 6 日搬上,施工步骤如下: 3.1 施工准备,技术交底 井内管柱为:Φ73mm 油管×235 根+Φ73mm 笔尖×2232.45m; 挤入 G 级水泥浆 15m3,顶替量 8.2m3,带压候凝 4 小时后,放压为零,上提管柱 500KN,未提动,造成卡钻; 3.2 利用卡点公式,倒出卡点以上管柱(共计捞出:Φ73mm 油管 219 根) 针对解卡中落物卡点计算误差大这一实况 ,应该实行 :卡点计算修正技术。 由于处理井下卡钻事故时 ,首先要计算卡点深度 ,以便合理地确定 上提解卡吨位 ,这一点很关键。理论公式为: L = K×λ/P ————式 1 式中 L -卡点深度 ( m) , K -管柱伸长系数,λ-上提负荷为 P 时管柱伸长值 , P -上提负荷吨位 为了使卡点深度计算准确 ,有两种途径 :一是将上提负荷 P计算准确或上提准确 ;二是将卡点公式根据现场实践予以修改 ...
