武胜县城市综合体一级土地整理项目 中太建设集团 城市综合体安置房项目Ⅰ标段 1#楼 水 平 防 护 棚 搭 设 施 工 方 案 武胜县馨程建筑劳务有限公司 城市综合体安置房项目 2016 年 3 月 4 日 武胜县城市综合体一级土地整理项目 中太建设集团 一、 编制依据 1
《建筑施工脚手架实用手册》 2
《建筑施工扣件式钢管脚手架安全技术规程》JGJ130—2011 3
《建筑施工高处作业安全技术规范》(JGJ80-91) 4
相应的现行行业标准及相关地方文件 二、 工程概况 工程名称:城市综合体安置房项目 建设单位:武胜县城市投资有限公司 监理单位:四川元丰建设项目管理有限公司 施工总承包单位:中太建设集团股份有限公司 建设地点:广安市武胜县沿口镇祥升大道 建筑层数:32/-1 层 为了保证楼层周边的安全,防止高处坠物,现拟在本工程的第 11 层、22 层处,用6
0 米钢管,搭设伸出 4m 水平悬挑防护棚,水平防护棚沿建筑周边搭设,具体布置详见平面图

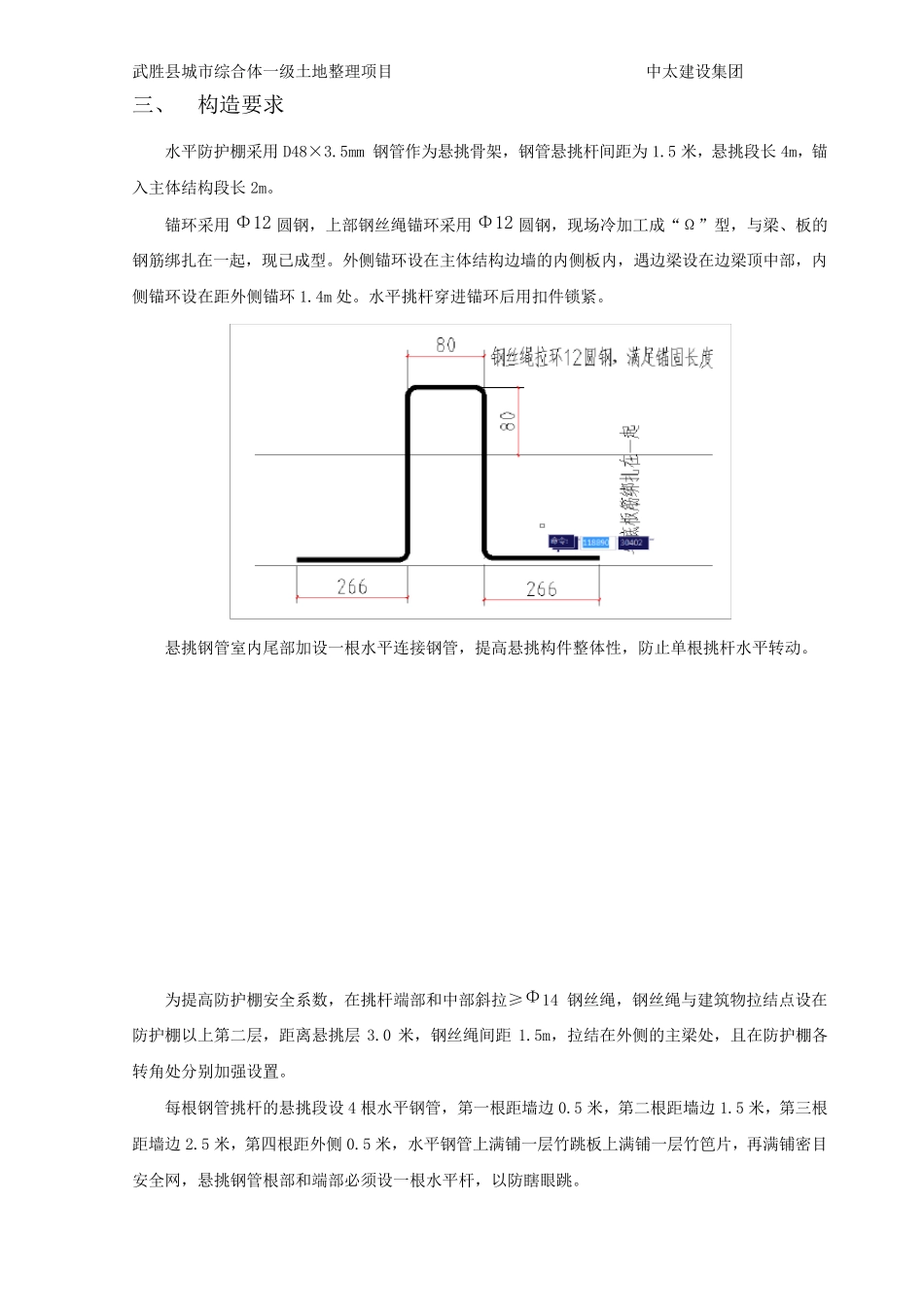

武胜县城市综合体一级土地整理项目 中太建设集团 三、 构造要求 水平防护棚采用D48×3
5mm 钢管作为悬挑骨架,钢管悬挑杆间距为 1
5 米,悬挑段长 4m,锚入主体结构段长 2m
锚环采用Φ12 圆钢,上部钢丝绳锚环采用Φ12 圆钢,现场冷加工成“Ω”型,与梁、板的钢筋绑扎在一起,现已成型
外侧锚环设在主体结构边墙的内侧板内,遇边梁设在边梁顶中部,内侧锚环设在距外侧锚环 1
水平挑杆穿进锚环后用扣件锁紧
悬挑钢管室内尾部加设一根水平连接钢管,提高悬挑构件整体性,防止单根挑杆水平转动
为提高防护棚安全系数,在挑杆端部和中部斜拉≥Φ14 钢丝绳,钢丝绳与建筑物拉结点设在防护棚以上第二层,距离悬挑层 3
0 米,钢丝绳间距 1
5m,拉结在外侧的主梁处,且在防护棚各转角处分别加强设置
