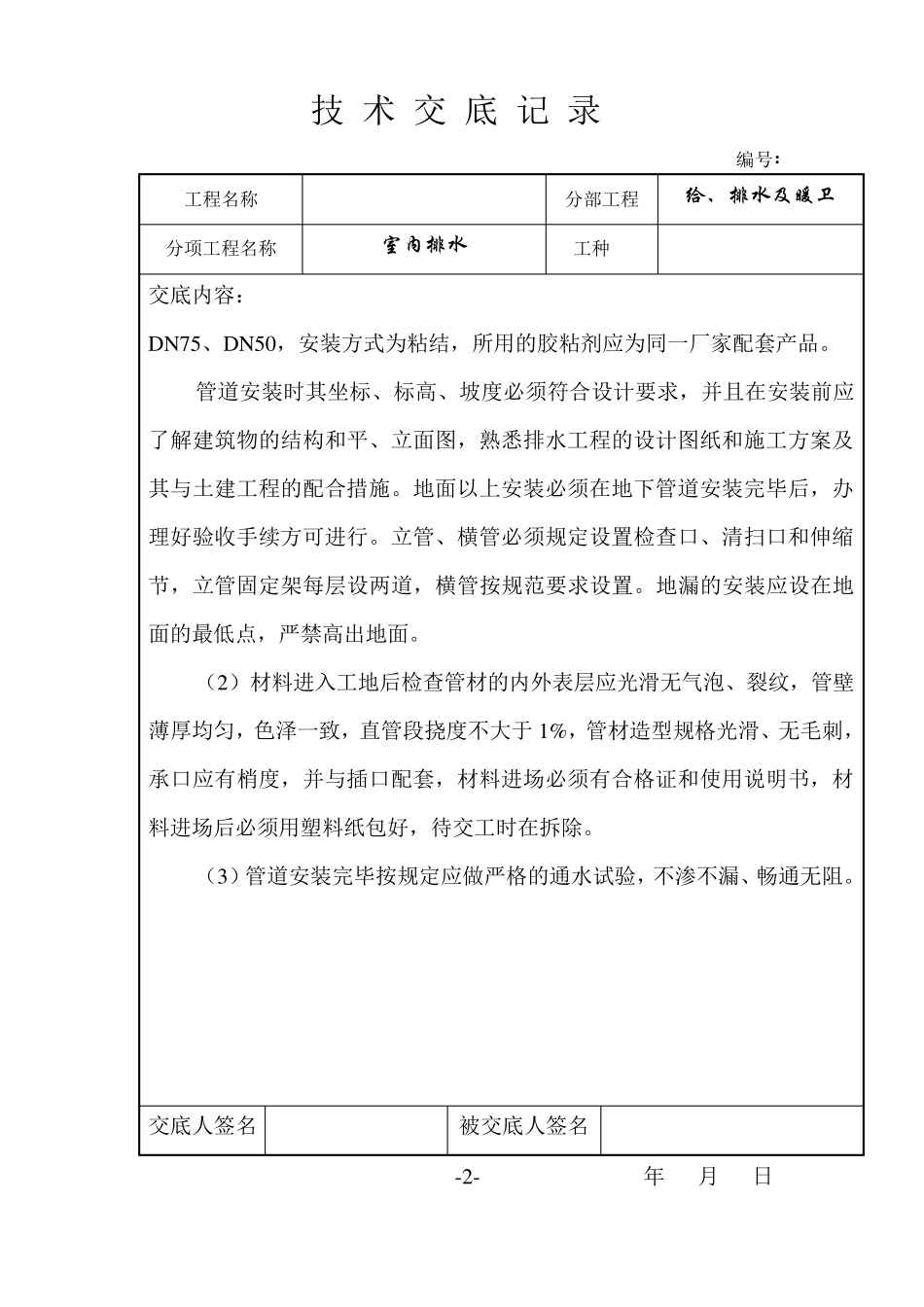

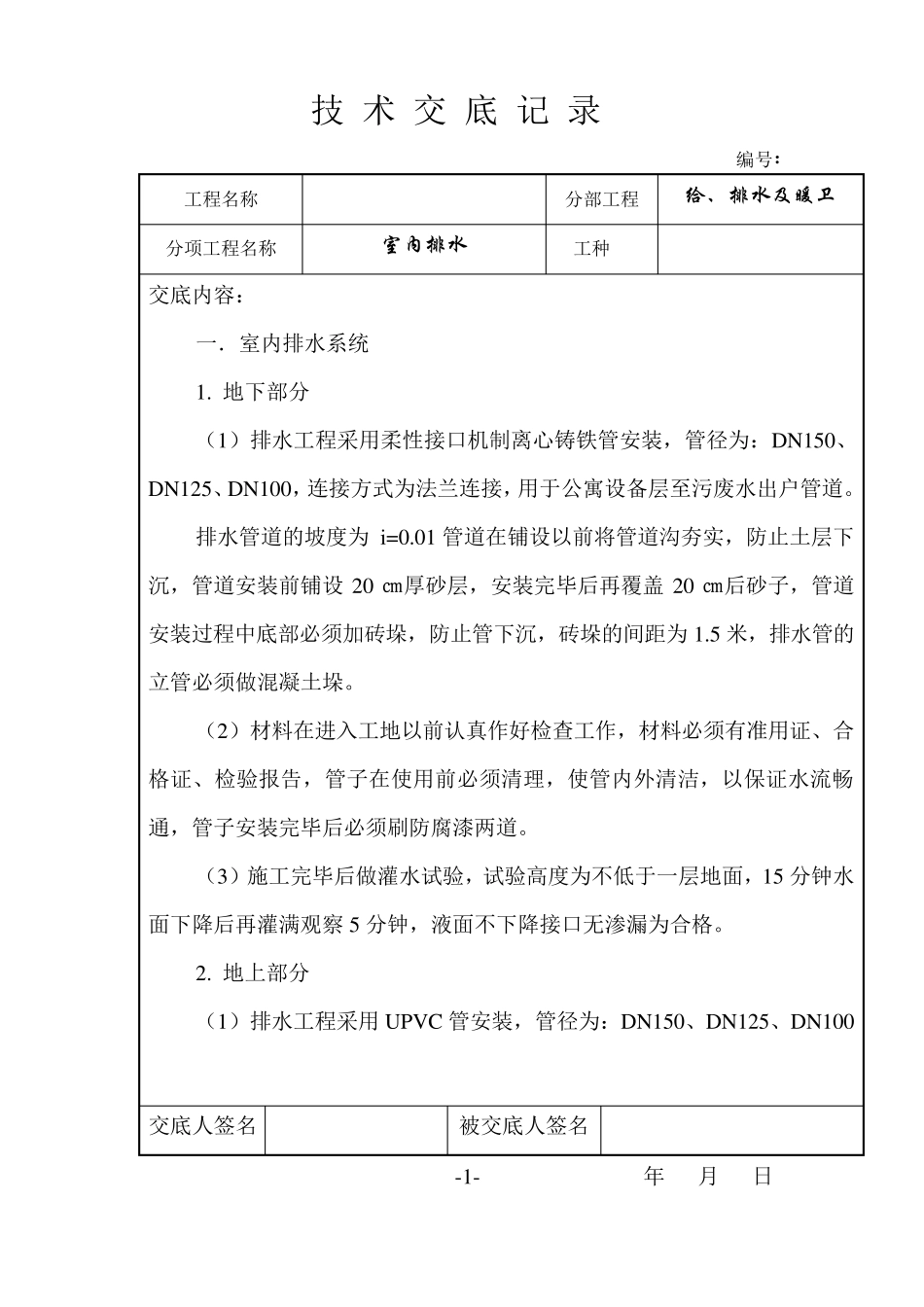

技 术 交 底 记 录 编号: 工程名称 分部工程 给、排水及暖卫 分项工程名称 室内排水 工种 交底内容: 一.室内排水系统 1. 地下部分 (1)排水工程采用柔性接口机制离心铸铁管安装,管径为:DN150、DN125、DN100,连接方式为法兰连接,用于公寓设备层至污废水出户管道。 排水管道的坡度为 i=0.01 管道在铺设以前将管道沟夯实,防止土层下沉,管道安装前铺设 20 ㎝厚砂层,安装完毕后再覆盖 20 ㎝后砂子,管道安装过程中底部必须加砖垛,防止管下沉,砖垛的间距为1.5 米,排水管的立管必须做混凝土垛。 (2)材料在进入工地以前认真作好检查工作,材料必须有准用证、合格证、检验报告,管子在使用前必须清理,使管内外清洁,以保证水流畅通,管子安装完毕后必须刷防腐漆两道。 (3)施工完毕后做灌水试验,试验高度为不低于一层地面,15 分钟水面下降后再灌满观察 5 分钟,液面不下降接口无渗漏为合格。 2. 地上部分 (1)排水工程采用UPVC 管安装,管径为:DN150、DN125、DN100 交底人签名 被交底人签名 -1- 年 月 日 技 术 交 底 记 录 编号: 工程名称 分部工程 给、排水及暖卫 分项工程名称 室内排水 工种 交底内容: D N 75、D N 50,安装方式为粘结,所用的胶粘剂应为同一厂家配套产品。 管道安装时其坐标、标高、坡度必须符合设计要求,并且在安装前应了解建筑物的结构和平、立面图,熟悉排水工程的设计图纸和施工方案及其与土建工程的配合措施。地面以上安装必须在地下管道安装完毕后,办理好验收手续方可进行。立管、横管必须规定设置检查口、清扫口和伸缩节,立管固定架每层设两道,横管按规范要求设置。地漏的安装应设在地面的最低点,严禁高出地面。 (2)材料进入工地后检查管材的内外表层应光滑无气泡、裂纹,管壁薄厚均匀,色泽一致,直管段挠度不大于 1%,管材造型规格光滑、无毛刺,承口应有梢度,并与插口配套,材料进场必须有合格证和使用说明书,材料进场后必须用塑料纸包好,待交工时在拆除。 (3)管道安装完毕按规定应做严格的通水试验,不渗不漏、畅通无阻。 交底人签名 被交底人签名 -2- 年 月 日 技 术 交 底 记 录 编号: 工程名称 分部工程 给、排水及暖卫 分项工程名称 室内排水 工种 交底内容: 二.室内雨水系统 1. 雨水管道安装地上部分 (1)采用焊接钢管及UPVC 螺旋消音管,管径为DN100,焊机钢管连接方式为焊接,主...
