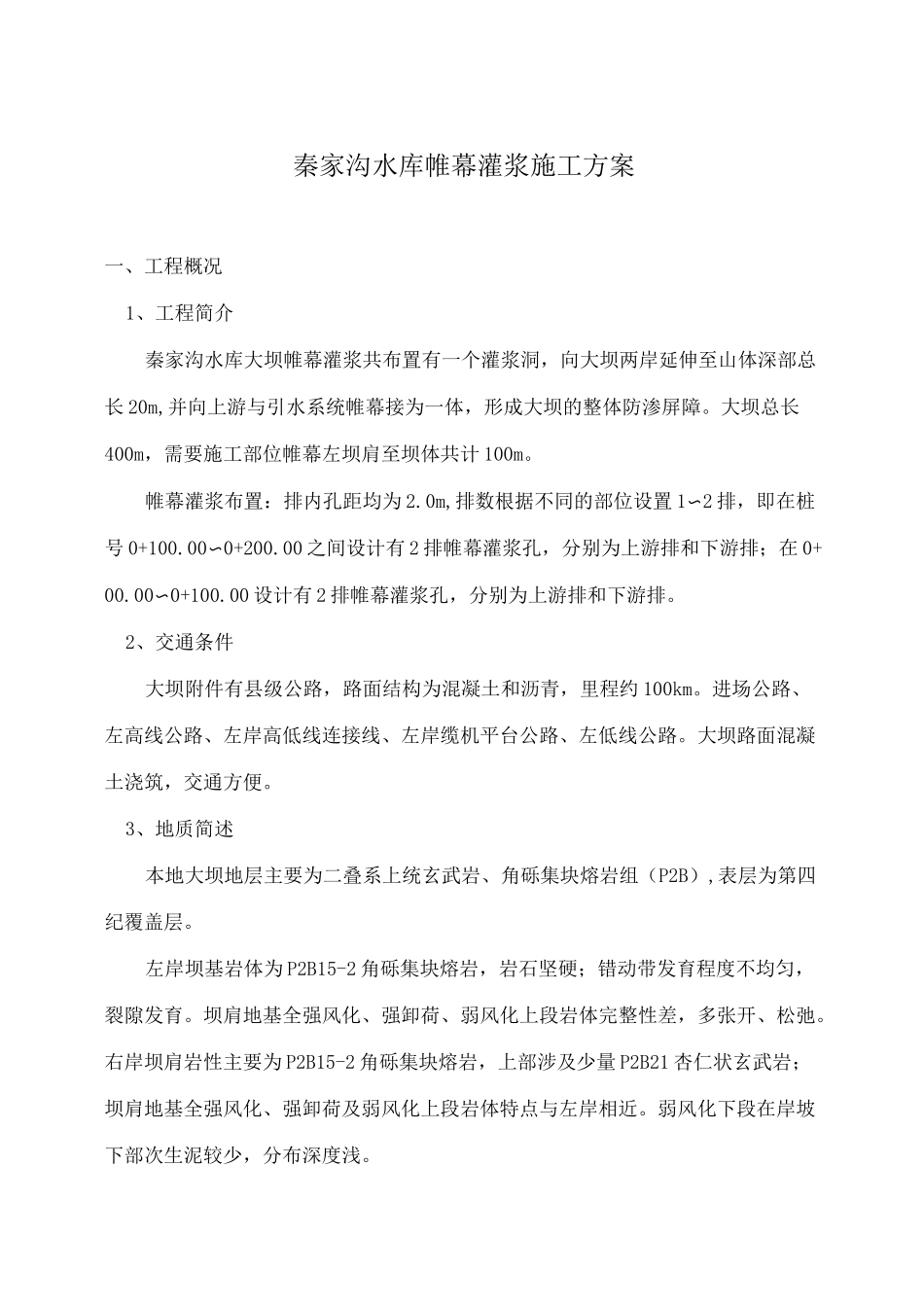

秦家沟水库帷幕灌浆施工方案编制时间:2014 年 11 月 28 日秦家沟水库帷幕灌浆施工方案一、工程概况1、工程简介秦家沟水库大坝帷幕灌浆共布置有一个灌浆洞,向大坝两岸延伸至山体深部总长 20m,并向上游与引水系统帷幕接为一体,形成大坝的整体防渗屏障
大坝总长400m,需要施工部位帷幕左坝肩至坝体共计 100m
帷幕灌浆布置:排内孔距均为 2
0m,排数根据不同的部位设置 1〜2 排,即在桩号 0+100
00〜0+200
00 之间设计有 2 排帷幕灌浆孔,分别为上游排和下游排;在 0+00
00〜0+100
00 设计有 2 排帷幕灌浆孔,分别为上游排和下游排
2、交通条件大坝附件有县级公路,路面结构为混凝土和沥青,里程约 100km
进场公路、左高线公路、左岸高低线连接线、左岸缆机平台公路、左低线公路
大坝路面混凝土浇筑,交通方便
3、地质简述本地大坝地层主要为二叠系上统玄武岩、角砾集块熔岩组(P2B),表层为第四纪覆盖层
左岸坝基岩体为 P2B15-2 角砾集块熔岩,岩石坚硬;错动带发育程度不均匀,裂隙发育
坝肩地基全强风化、强卸荷、弱风化上段岩体完整性差,多张开、松弛
右岸坝肩岩性主要为 P2B15-2 角砾集块熔岩,上部涉及少量 P2B21 杏仁状玄武岩;坝肩地基全强风化、强卸荷及弱风化上段岩体特点与左岸相近
弱风化下段在岸坡下部次生泥较少,分布深度浅

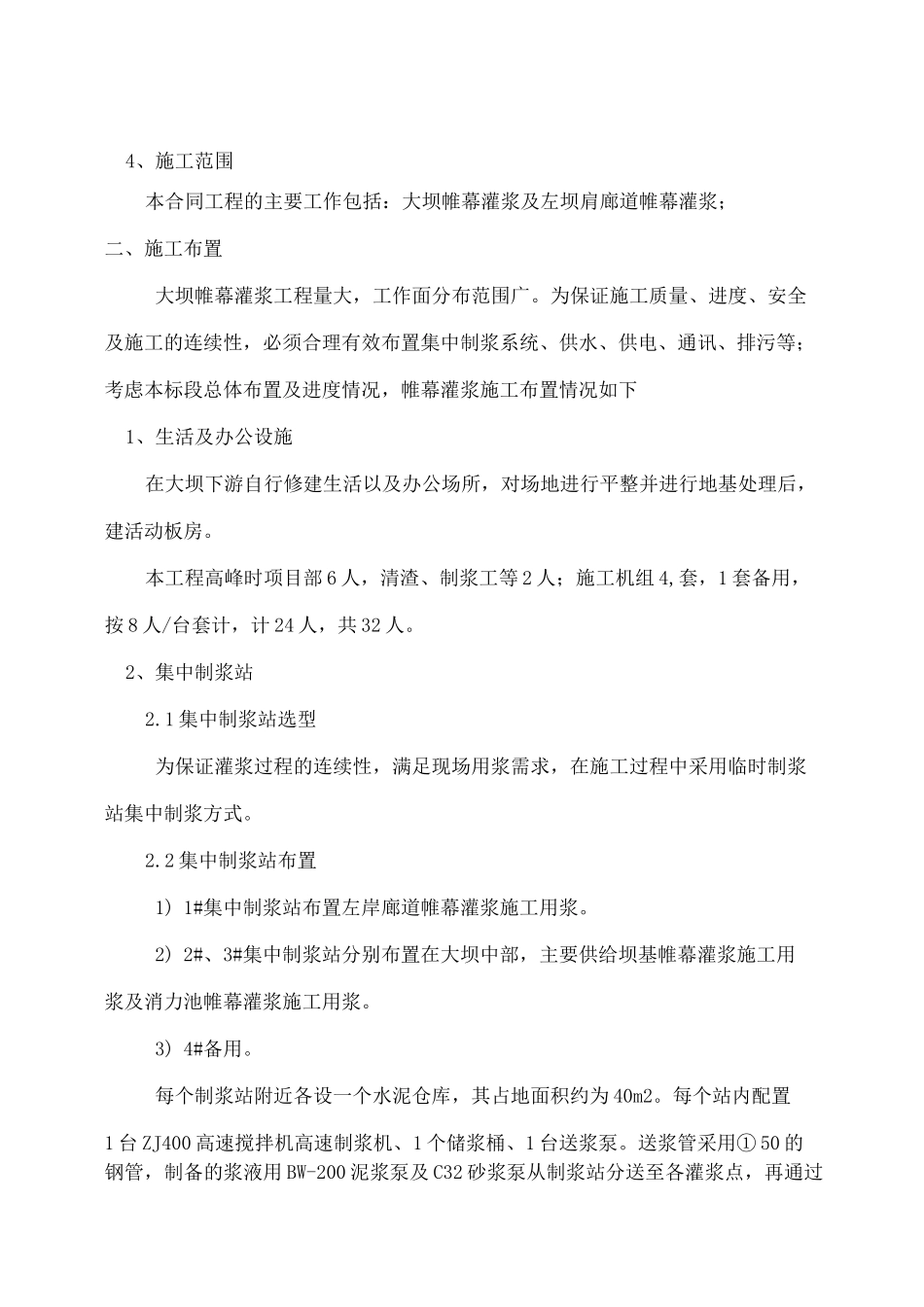

4、施工范围本合同工程的主要工作包括:大坝帷幕灌浆及左坝肩廊道帷幕灌浆;二、施工布置大坝帷幕灌浆工程量大,工作面分布范围广
为保证施工质量、进度、安全及施工的连续性,必须合理有效布置集中制浆系统、供水、供电、通讯、排污等;考虑本标段总体布置及进度情况,帷幕灌浆施工布置情况如下1、生活及办公设施在大坝下游自行修建生活以及办公场所,对场地进行平整并进行地基处理后,建活动板房
本工程高峰时项目部 6 人,清渣、制浆工
