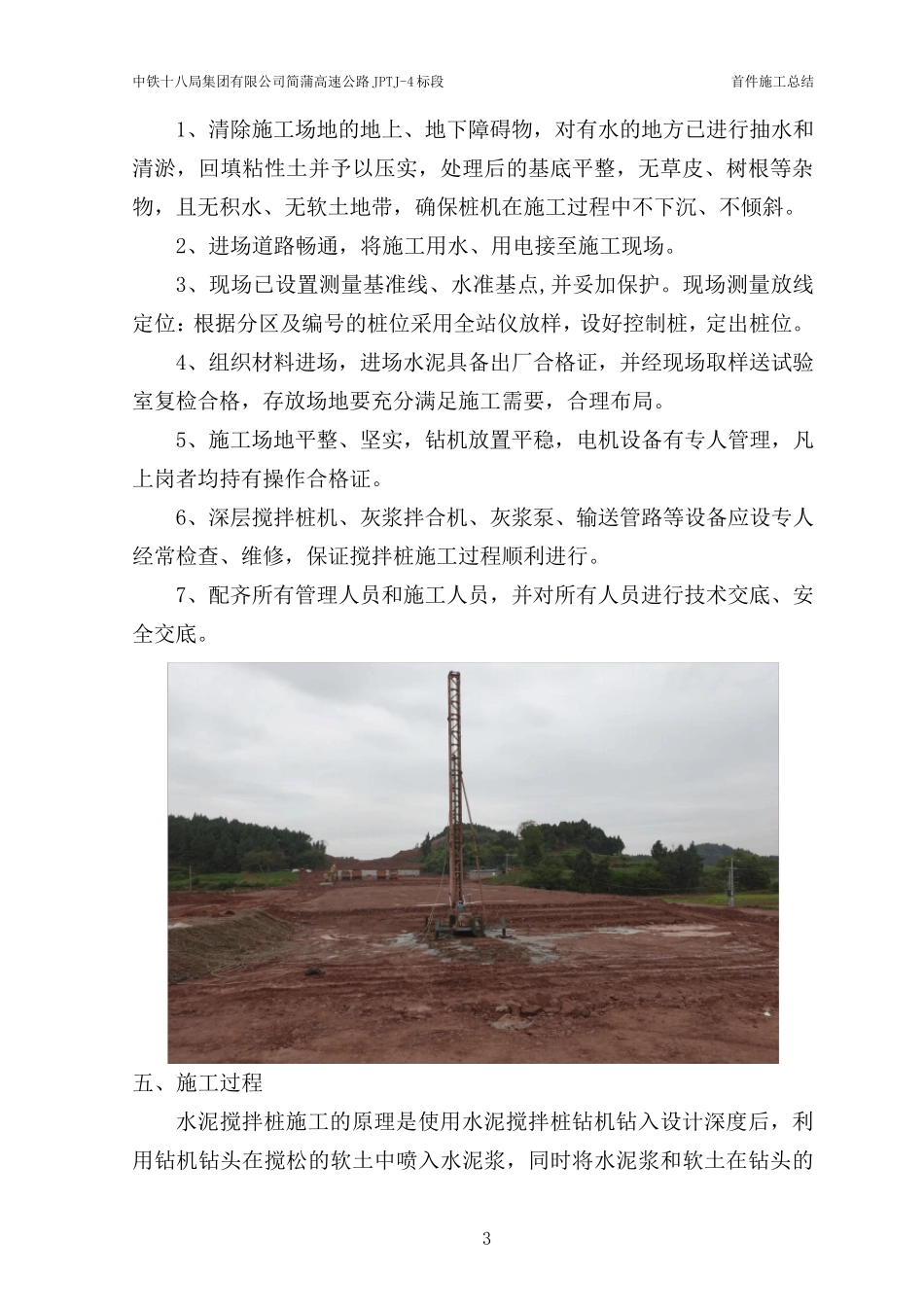

中铁十八局集团有限公司简蒲高速公路JPTJ-4 标段 首件施工总结 1 K224+894 涵洞软基水泥搅拌桩 首件工程施工总结 为了保证工程质量优质,质量目标明确,减少盲目施工,施工前确定标准的施工工艺,施工工艺通过首件施工确定。为了确保我合同段内的水泥搅拌桩工程质量成功率达到100%的目标,我标段根据现场实际情况选定K224+894 涵洞软弱地基水泥搅拌桩为我标段水泥搅拌桩首件开工工程。 一、工程概况 K224+894 涵洞软弱地基处理长度为52m,处理面积为801m2,需水泥搅拌桩5416m。本段软弱地基处理平均厚度为11m,水泥搅拌桩处理间距为1.2m,喷射有效桩径 0.5m,梅花形布置。水泥搅拌桩施工完成7 天后,挖除地面线以下至少1.2m 的复合地基,并低于涵基底面至少0.6m,然后在复合地基上铺筑砂砾石垫层,分层压实至涵基底面标高处。 二、试桩选择与施工情况 根据地质情况与施工情况,选择K224+894 处进行试桩,该断面水泥搅拌桩深度为11m,进行6 根桩试验,水泥用量分别为50Kg/m、55Kg/m,水灰比0.5,每种掺量试桩3 根。于 2014 年10 月31 日进行水泥搅拌桩施工。 简蒲高速公路JPTJ-4 标段水泥搅拌桩工程数量表 桩号部位 处理措施 处理面积(m2) 砂砾垫层(m3) 水泥搅拌桩(m) 土工格栅(m2) 备注 K214+550 涵洞 水泥搅拌桩 938 563 10154 雷 家 互 通 CK0+330 涵洞 水泥搅拌桩 405 243 2761 雷 家 互 通 EK0+260 涵洞 水泥搅拌桩 525 315 5683 雷 家 互 通 K225+040-K225+221 水泥搅拌桩 4048 2024 12985 4048 K215+635 涵洞 水泥搅拌桩 713 428 2496 K224+894 涵洞 水泥搅拌桩 801 480 5416 K225+890 涵洞 水泥搅拌桩 1096 658 7120 K227+805-K227+819.8 水泥搅拌桩 998 798 6403 998 镇 金 互 通 三 、资 源 配 备 中铁十八局集团有限公司简蒲高速公路JPTJ-4 标段 首件施工总结 2 1、机械配置 水泥搅拌桩首件工程投入以下机械设备: 机械名称 规格型号 生产能力 单位 数量 拟用何处 完好情况 挖掘机 CAT320 1.0 m3 台 1 场地平整 良好 装载机 ZL50G 162KW 台 1 装渣 良好 自卸汽车 ND3260 15T 台 2 运渣 良好 振动压路机 YZ20JC 132KW 台 1 碾压 良好 吊车 25T 台 1 路基整平 良好 水泥搅拌桩机 武汉中铁 台 1 成孔 良好 灰浆搅拌机 Y112M-6 台 1 制浆 良好 泵浆机 台 1...
