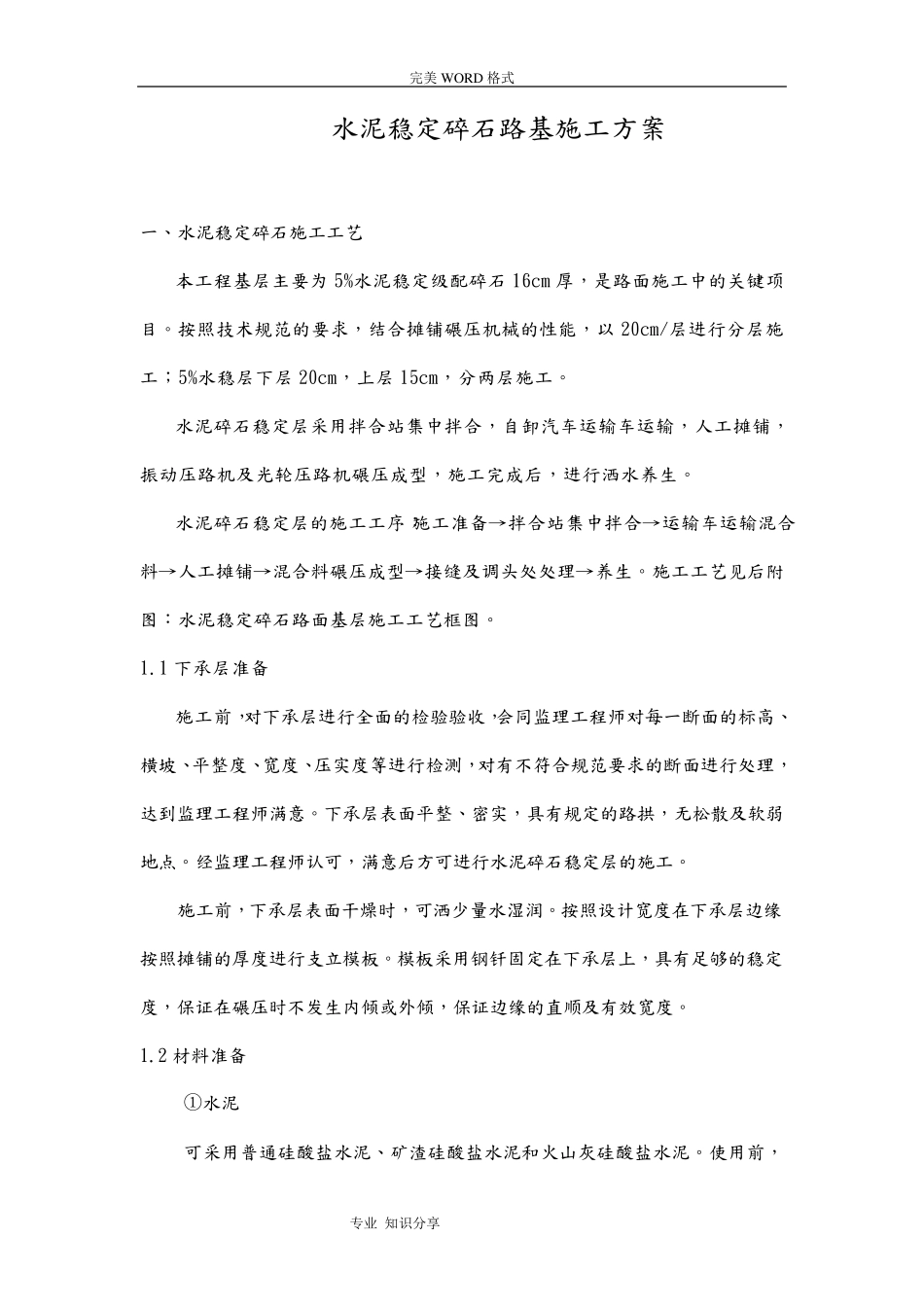

完美W ORD 格式 专业 知识分享 水 泥 稳 定 碎 石 路 基 施 工 方 案 一 、 水 泥 稳 定 碎 石 施 工 工 艺 本 工 程 基 层 主 要 为 5%水 泥 稳 定 级 配 碎 石 16cm 厚 , 是 路 面 施 工 中 的 关 键 项目
按 照 技 术 规 范 的 要 求 , 结 合 摊 铺 碾 压 机 械 的 性 能 , 以20cm/层 进 行 分 层 施工 ; 5%水 稳 层 下 层 20cm, 上 层 15cm, 分 两 层 施 工
水 泥 碎 石 稳 定 层 采 用 拌 合 站 集 中 拌 合 , 自 卸 汽 车 运 输 车 运 输 , 人 工 摊 铺 ,振 动 压 路 机 及 光 轮 压 路 机 碾 压 成 型 , 施 工 完 成 后 , 进 行 洒 水 养 生
水 泥 碎 石 稳 定 层 的 施 工 工 序 :施 工 准 备 → 拌 合 站 集 中 拌 合 → 运 输 车 运 输 混 合料 → 人 工 摊 铺 → 混 合 料 碾 压 成 型 → 接 缝 及 调 头 处 处 理 → 养 生
施 工 工 艺 见 后 附图 : 水 泥 稳 定 碎 石 路 面 基 层 施 工 工 艺 框 图
1 下 承 层 准 备 施 工 前 ,对 下 承 层 进 行 全 面 的 检 验 验 收 ,会 同 监 理 工 程 师 对 每 一 断 面 的 标 高 、横 坡 、 平 整 度 、 宽 度 、 压 实 度 等 进 行 检 测 , 对 有 不 符 合 规 范 要 求 的 断 面 进 行 处 理 ,达 到监 理 工 程 师 满意
下 承 层 表面 平 整 、 密实 , 具有 规 定 的 路 拱, 无松散及 软弱地点
经监 理 工 程 师 认可, 满意后 方 可进 行 水 泥 碎 石 稳 定 层 的 施 工

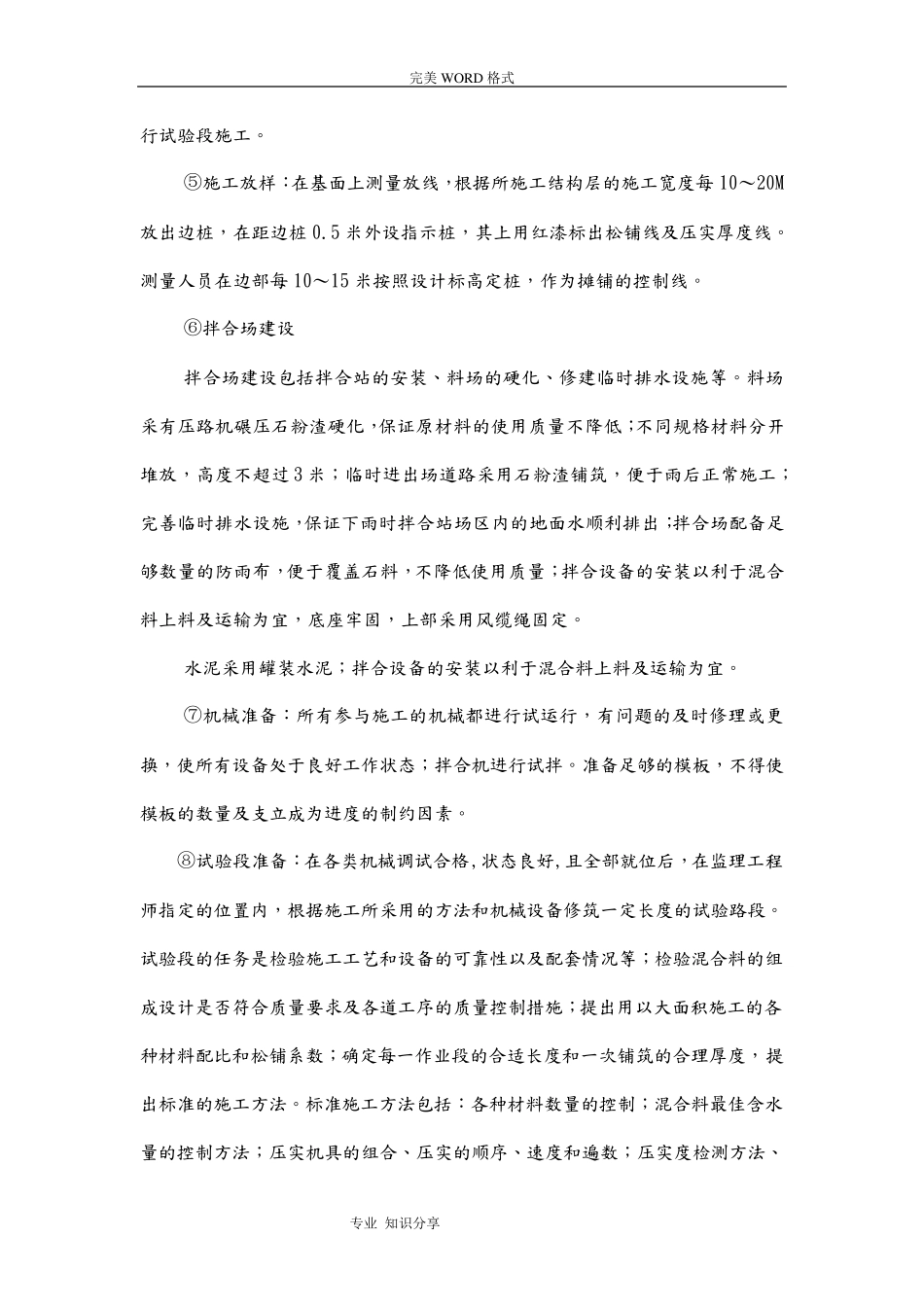

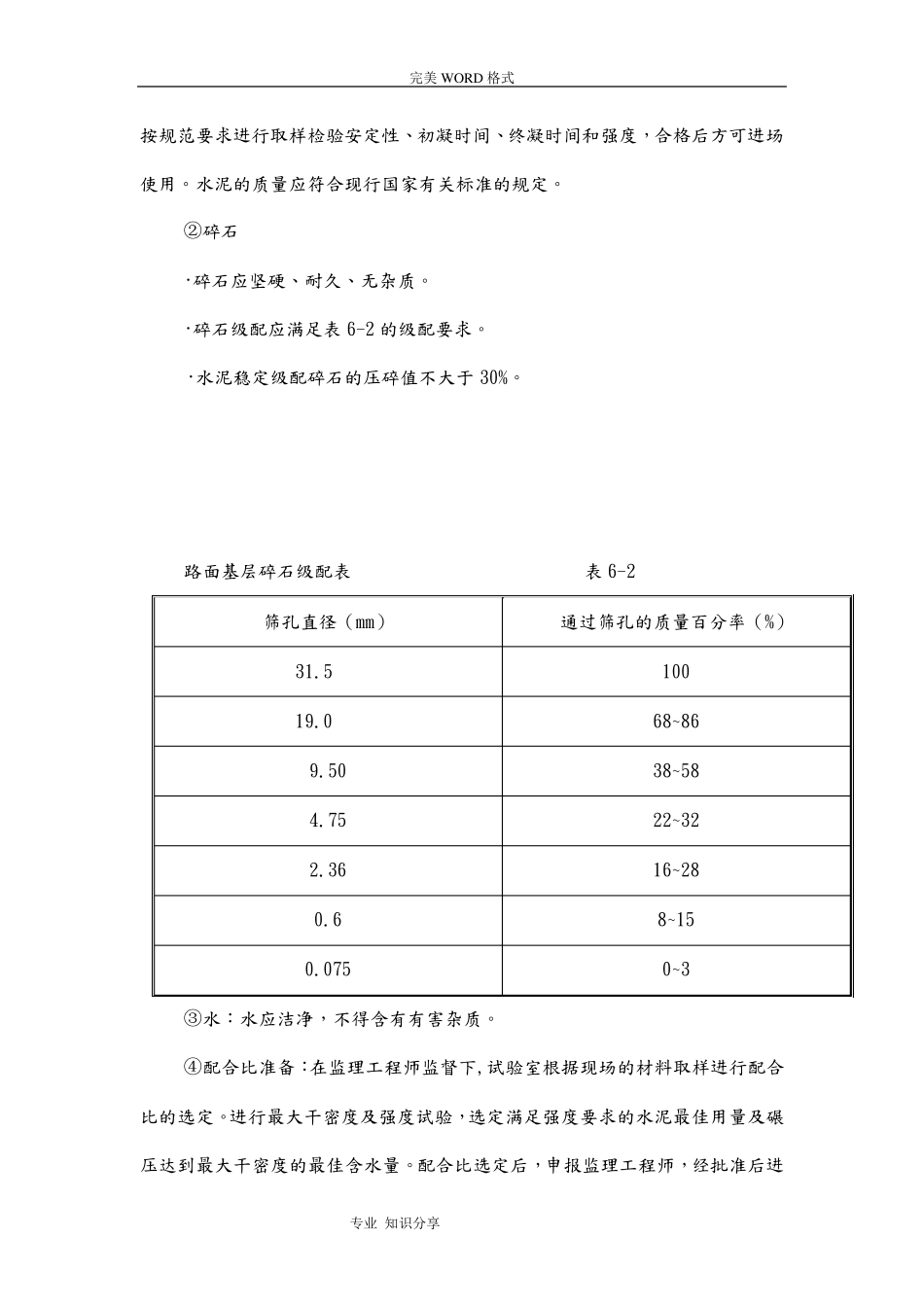

施 工 前 , 下 承
