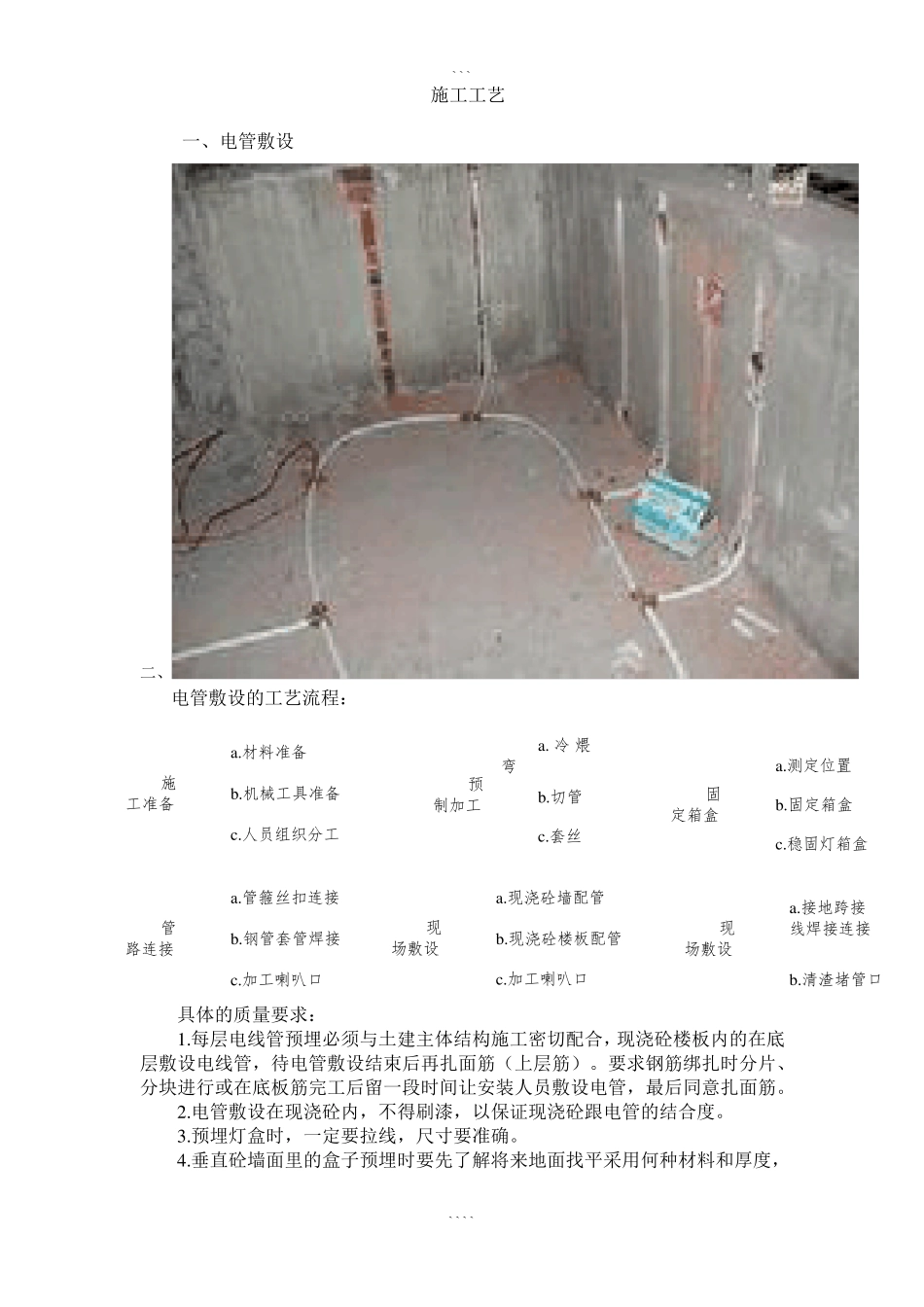

``` ```` 施工工艺 一、电管敷设 二、 电管敷设的工艺流程: 具体的质量要求: 1
每层电线管预埋必须与土建主体结构施工密切配合,现浇砼楼板内的在底层敷设电线管,待电管敷设结束后再扎面筋(上层筋)
要求钢筋绑扎时分片、分块进行或在底板筋完工后留一段时间让安装人员敷设电管,最后同意扎面筋
电管敷设在现浇砼内,不得刷漆,以保证现浇砼跟电管的结合度
预埋灯盒时,一定要拉线,尺寸要准确
垂直砼墙面里的盒子预埋时要先了解将来地面找平采用何种材料和厚度,施工准备 a
材料准备 b
机械工具准备 c
人员组织分工 预制加工 a
套丝 固定箱盒 a
测定位置 b
固定箱盒 c
稳固灯箱盒 管路连接 a
管箍丝扣连接 b
钢管套管焊接 c
加工喇叭口 现场敷设 a
现浇砼墙配管 b
现浇砼楼板配管 c
加工喇叭口 现场敷设 a
接地跨接 线焊接连接 b

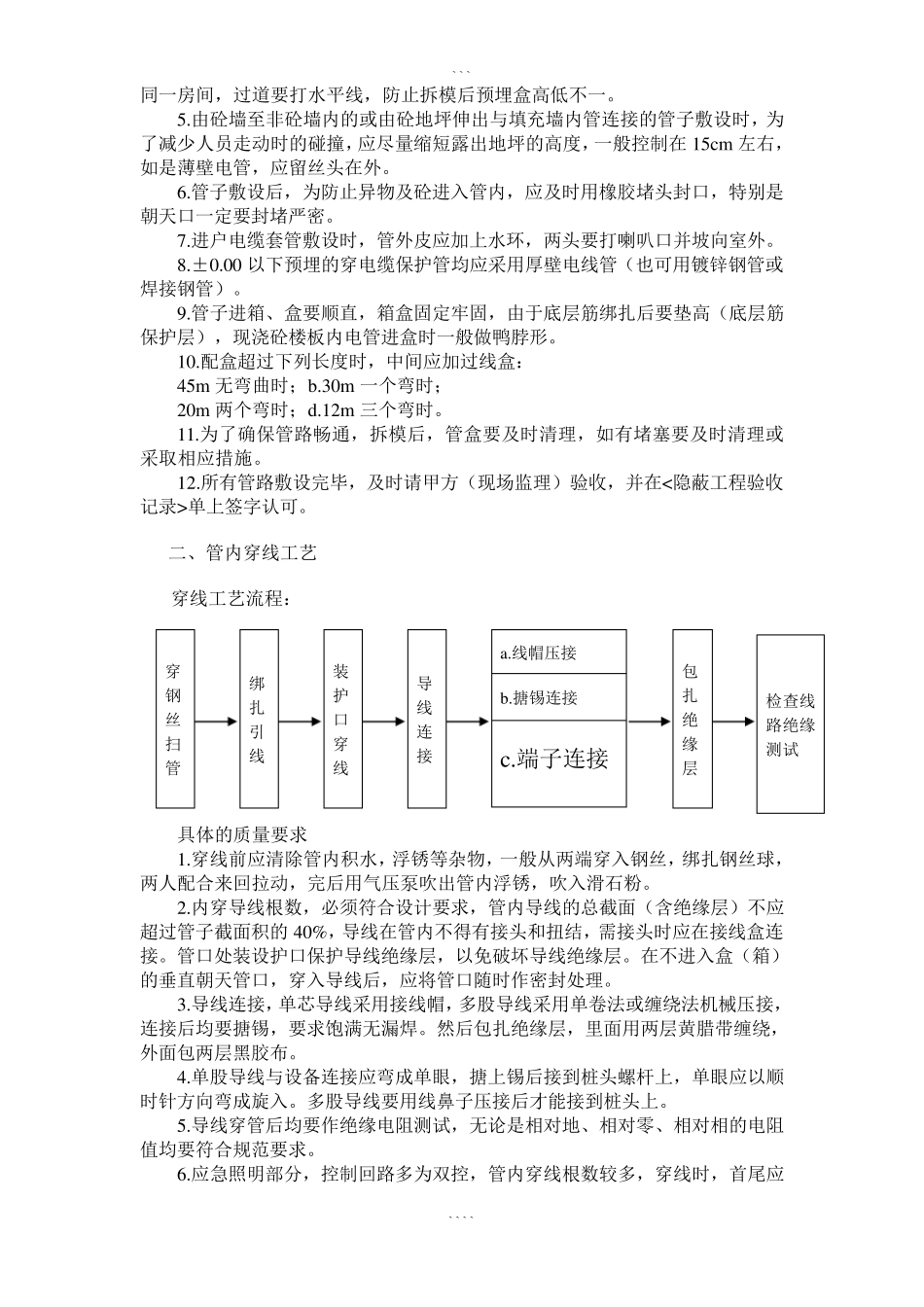

清渣堵管口 ``` ```` 同一房间,过道要打水平线,防止拆模后预埋盒高低不一
由砼墙至非砼墙内的或由砼地坪伸出与填充墙内管连接的管子敷设时,为了减少人员走动时的碰撞,应尽量缩短露出地坪的高度,一般控制在15cm 左右,如是薄壁电管,应留丝头在外
管子敷设后,为防止异物及砼进入管内,应及时用橡胶堵头封口,特别是朝天口一定要封堵严密
进户电缆套管敷设时,管外皮应加上水环,两头要打喇叭口并坡向室外
00 以下预埋的穿电缆保护管均应采用厚壁电线管(也可用镀锌钢管或焊接钢管)
管子进箱、盒要顺直,箱盒固定牢固,由于底层筋绑扎后要垫高(底层筋保护层),现浇砼楼板内电管进盒时一般做鸭脖形
配盒超过下列长度时,中间应加过线盒: 45m 无弯曲时;b
30m 一个弯时; 20m 两个弯时;d
12m 三个弯时
为了确 保管路 畅 通 ,拆模后,管盒要及时清
