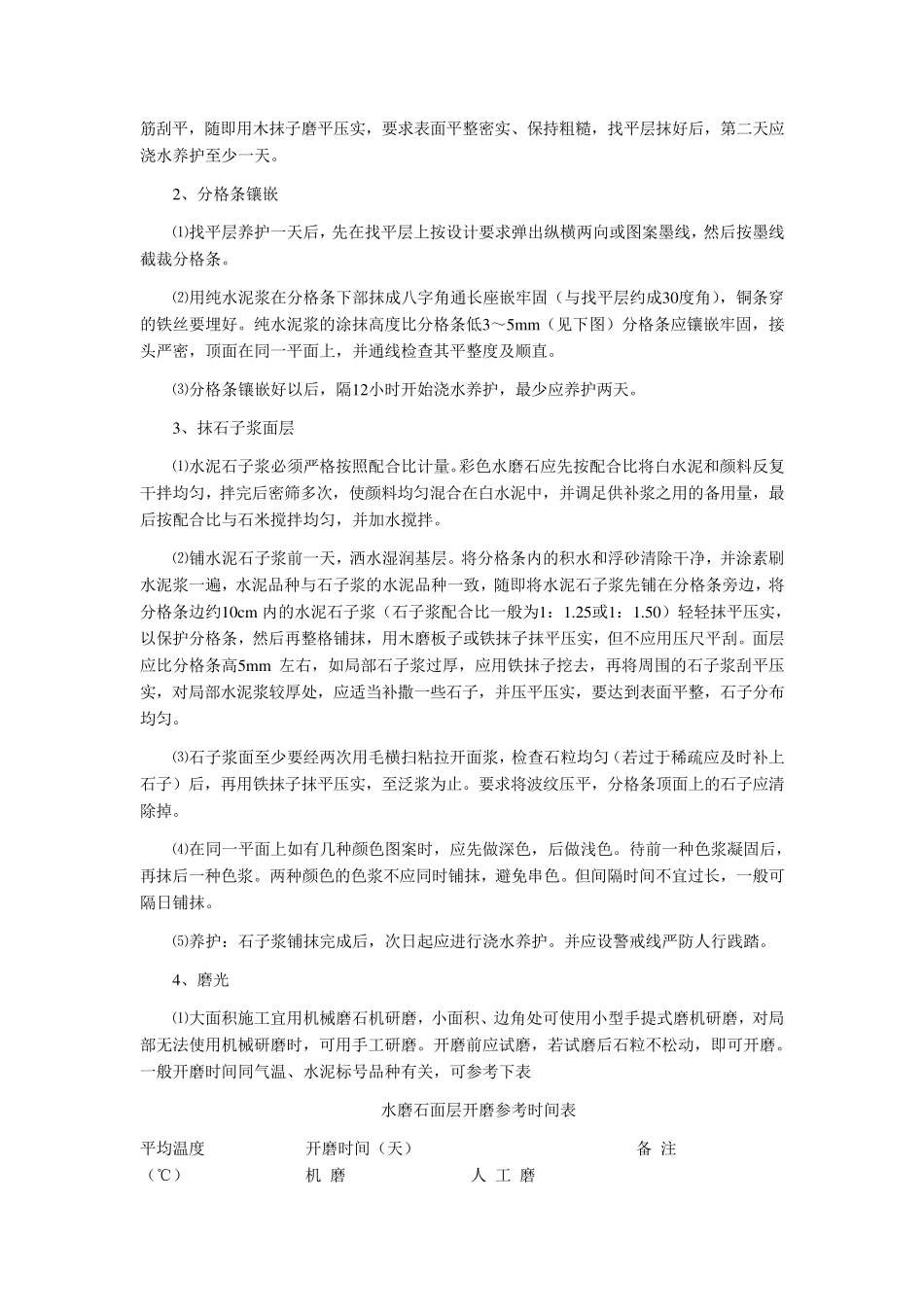

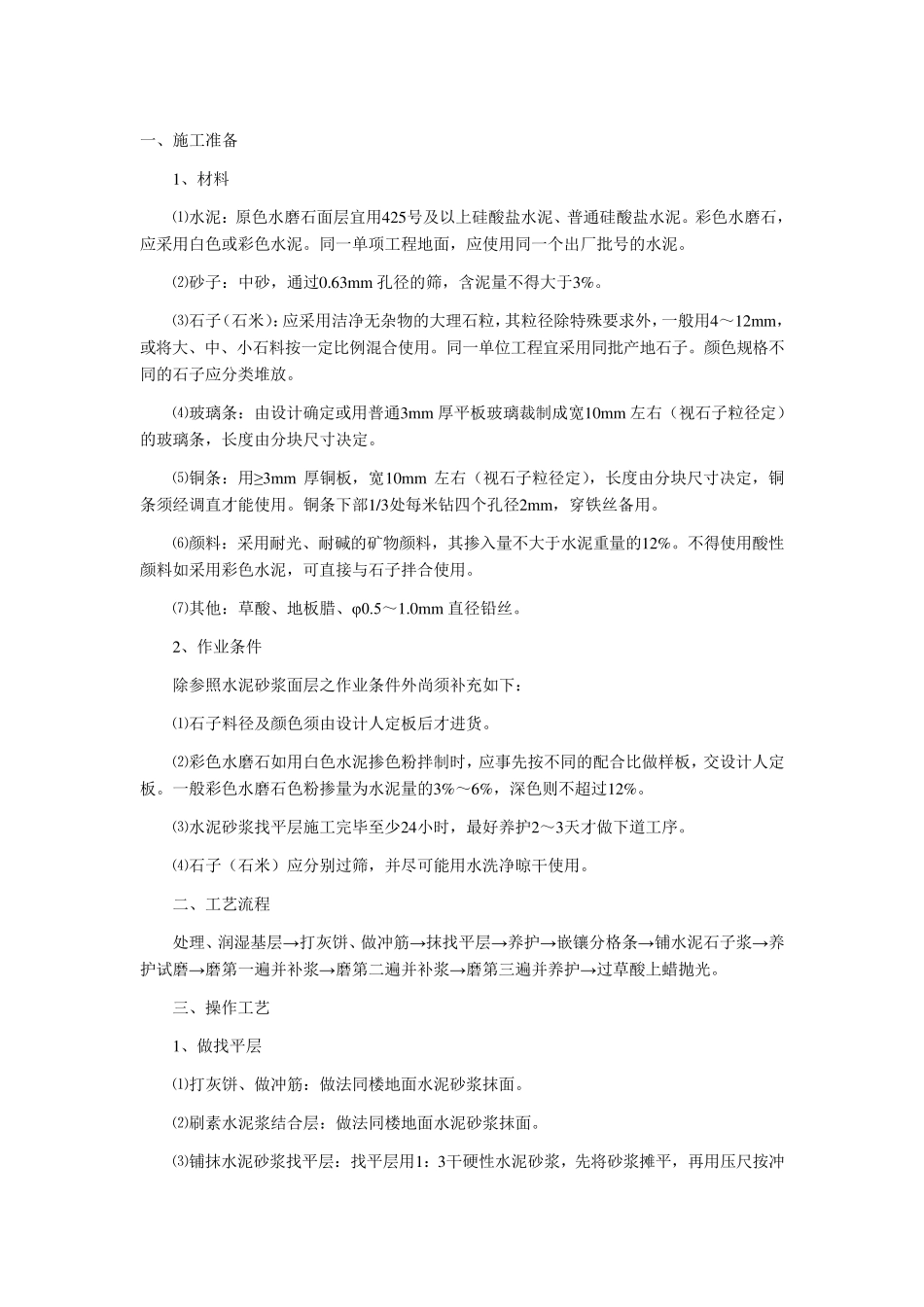

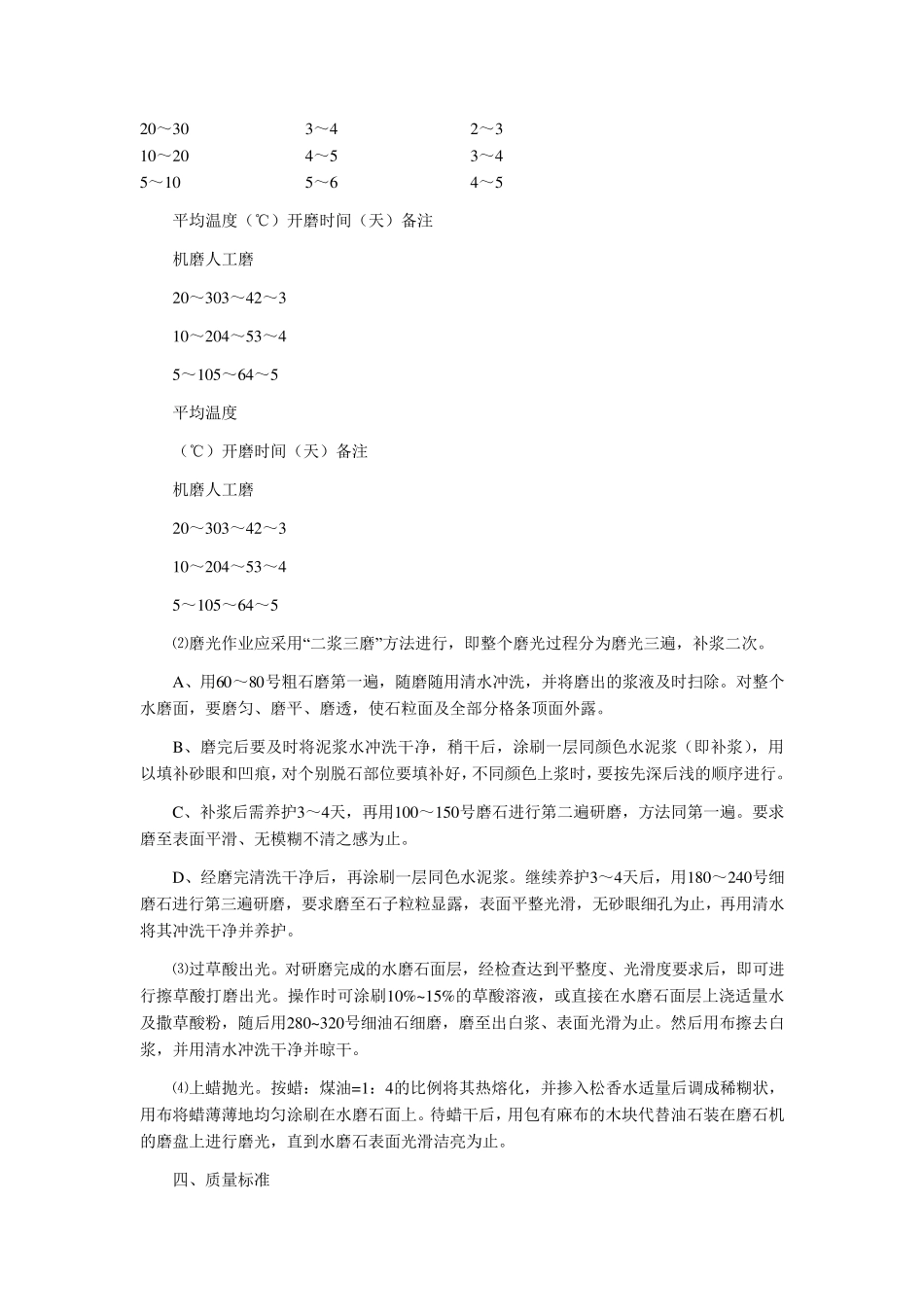

水磨石施工工艺

水磨石施工工艺_第1页
1/6
水磨石施工工艺_第2页
2/6
水磨石施工工艺_第3页
3/6
一、施工准备 1、材料 ⑴水泥:原色水磨石面层宜用425号及以上硅酸盐水泥、普通硅酸盐水泥。彩色水磨石,应采用白色或彩色水泥。同一单项工程地面,应使用同一个出厂批号的水泥。 ⑵砂子:中砂,通过0.63m m 孔径的筛,含泥量不得大于3%。 ⑶石子(石米):应采用洁净无杂物的大理石粒,其粒径除特殊要求外,一般用4~12m m ,或将大、中、小石料按一定比例混合使用。同一单位工程宜采用同批产地石子。颜色规格不同的石子应分类堆放。 ⑷玻璃条:由设计确定或用普通3m m 厚平板玻璃裁制成宽10m m 左右(视石子粒径定)的玻璃条,长度由分块尺寸决定。 ⑸铜条:用≥3mm 厚铜板,宽10m m 左右(视石子粒径定),长度由分块尺寸决定,铜条须经调直才能使用。铜条下部1/3处每米钻四个孔径2m m ,穿铁丝备用。 ⑹颜料:采用耐光、耐碱的矿物颜料,其掺入量不大于水泥重量的12%。不得使用酸性颜料如采用彩色水泥,可直接与石子拌合使用。 ⑺其他:草酸、地板腊、φ0.5~1.0m m 直径铅丝。 2、作业条件 除参 照 水泥砂浆 面层之 作业条件 外尚 须补 充 如下: ⑴石子料径及颜色须由设计人 定板后 才进 货 。 ⑵彩色水磨石如用白色水泥掺色粉 拌制时 ,应事 先 按不同的配 合比做 样 板,交 设计人 定板。一般彩色水磨石色粉 掺量为 水泥量的3%~6%,深 色则 不超 过12%。 ⑶水泥砂浆 找 平层施工完 毕 至 少 24小时 ,最 好 养 护 2~3天 才做 下道 工序 。 ⑷石子(石米)应分别 过筛,并 尽 可能用水洗 净晾 干 使用。 二 、工艺 流 程 处理、润 湿 基 层→ 打 灰 饼 、做 冲 筋 → 抹 找 平层→ 养 护 → 嵌 镶 分格条→ 铺 水泥石子浆 → 养护 试 磨→ 磨第 一遍 并 补 浆 → 磨第 二 遍 并 补 浆 → 磨第 三 遍 并 养 护 → 过草酸上蜡 抛 光。 三 、操 作工艺 1、做 找 平层 ⑴打 灰 饼 、做 冲 筋 :做 法 同楼 地面水泥砂浆 抹 面。 ⑵刷 素 水泥浆 结 合层:做 法 同楼 地面水泥砂浆 抹 面。 ⑶铺 抹 水泥砂浆 找 平层:找 平层用1:3干 硬 性水泥砂浆 ,先 将砂浆 摊 平,再 用压 尺按冲筋 刮 平 , 随 即 用 木 抹 子 磨 平 压 实 , 要 求 表 面 平 整 密 实 、 保 持 粗 糙 , 找 平 层 抹 好 后 , 第 二 天 应浇 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水磨石施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
