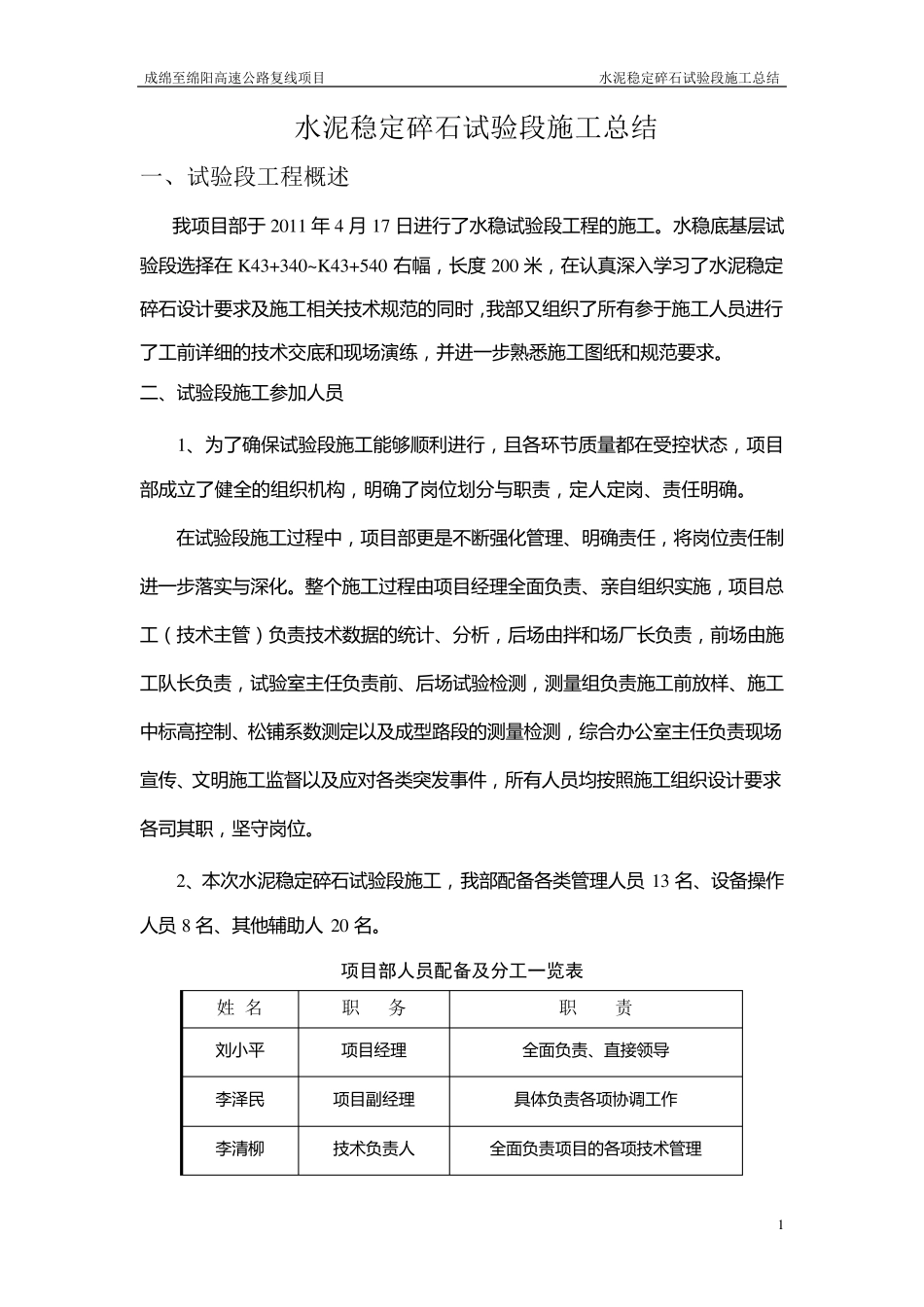

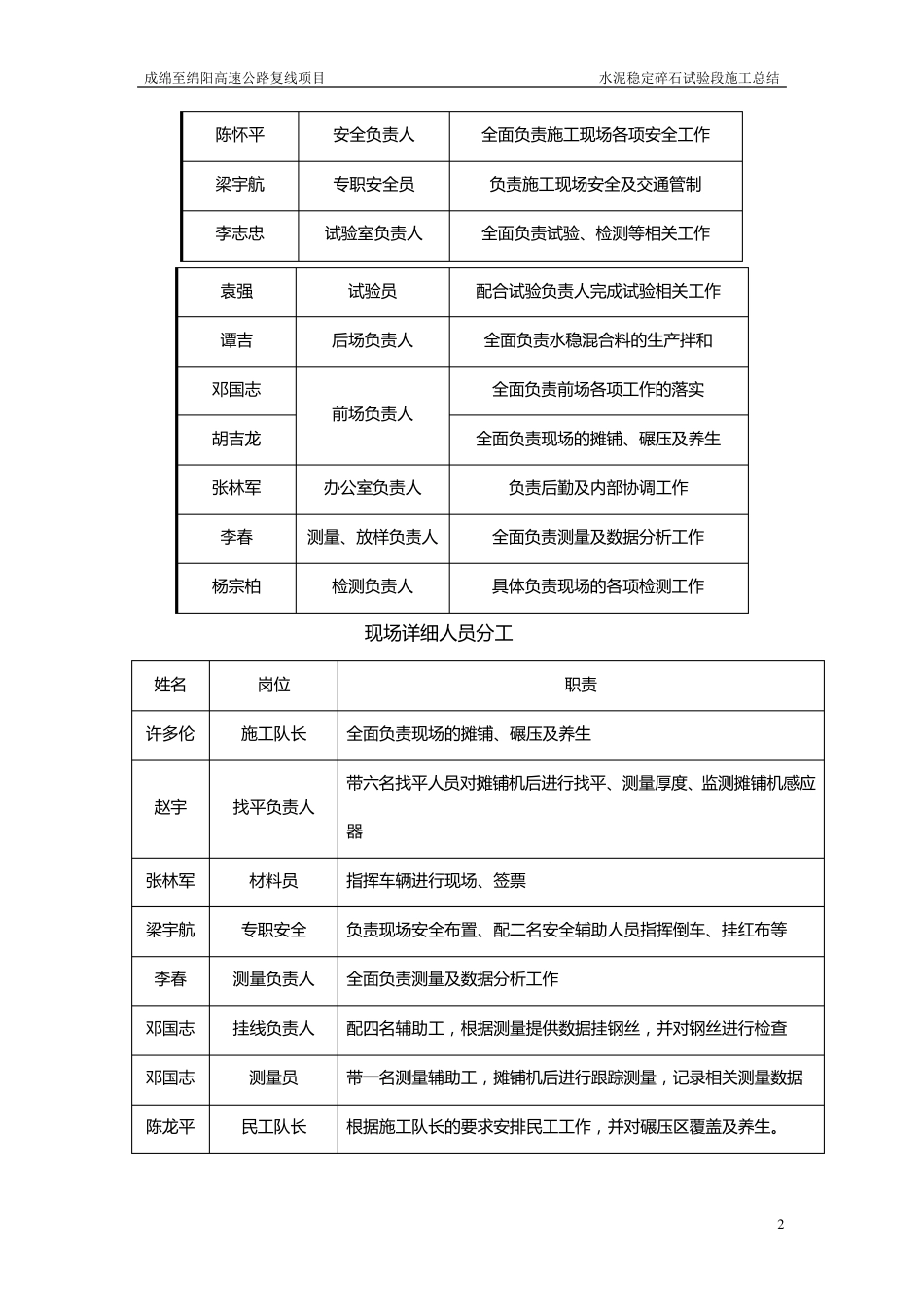

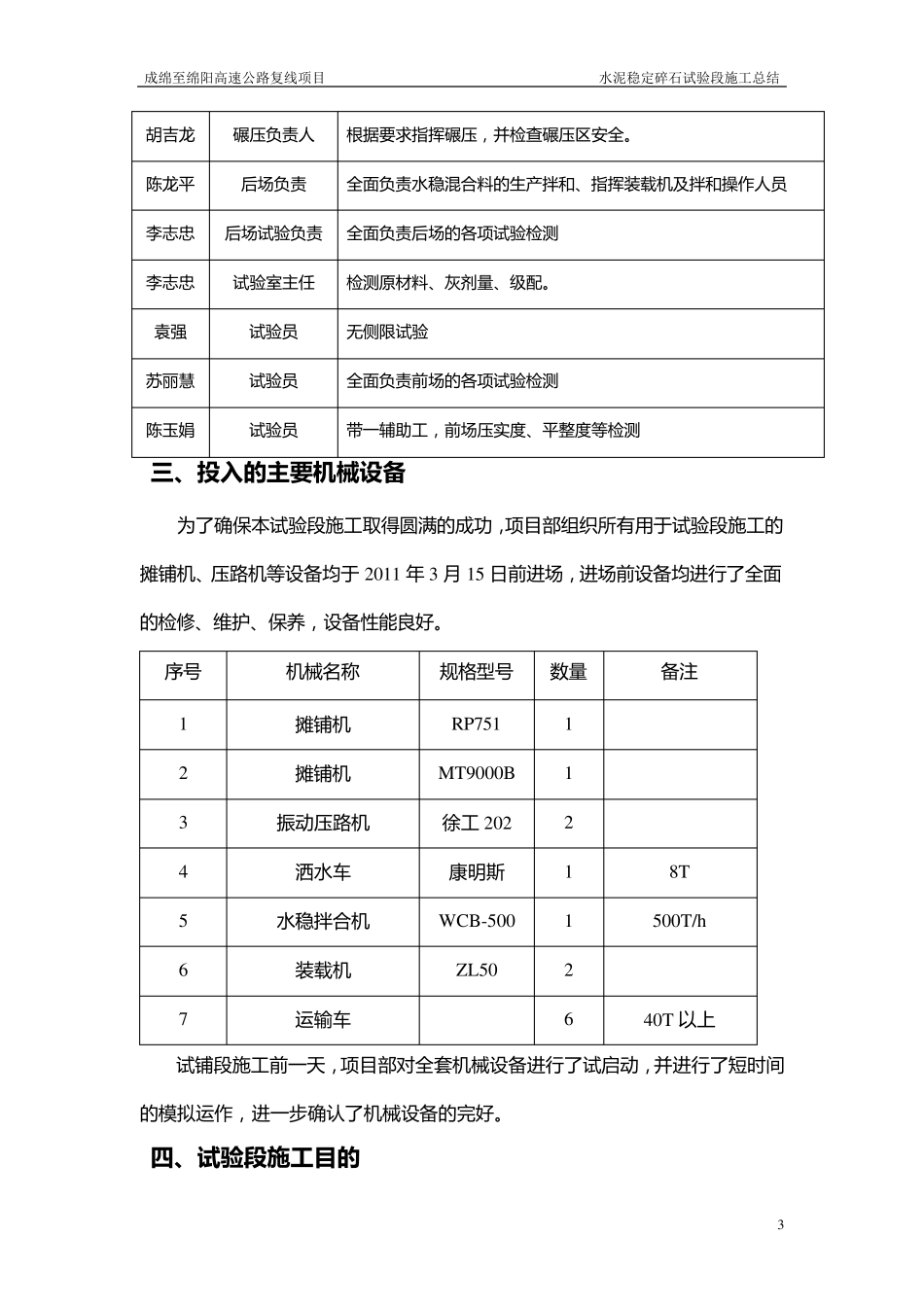

成绵至绵阳高速公路复线项目 水泥稳定碎石试验段施工总结 1 水泥稳定碎石试验段施工总结 一、试验段工程概述 我 项 目 部 于 2011 年 4 月 17 日 进 行 了 水 稳 试 验 段 工 程 的 施 工 。 水 稳 底 基 层 试验 段 选 择 在 K43+340~K43+540 右 幅 , 长 度 200 米 , 在 认 真 深 入 学 习 了 水 泥 稳 定碎 石 设 计 要 求 及 施 工 相 关 技 术 规 范 的 同 时 , 我 部 又 组 织 了 所 有 参 于 施 工 人 员 进 行了 工 前 详 细 的 技 术 交 底 和 现 场 演 练 , 并 进 一 步 熟 悉 施 工 图 纸 和 规 范 要 求 。 二 、试 验 段 施 工 参 加人 员 1、为了 确保试 验 段 施 工 能够顺利进 行 , 且各环节质量都在 受控状态, 项 目部 成立了 健全的 组 织 机构, 明确了 岗位划分与职责, 定 人 定 岗、责任明确。 在 试 验 段 施 工 过程 中, 项 目 部 更是不断强化管理、明确责任, 将岗位责任制进 一 步 落实与深 化。 整个施 工 过程 由项 目 经理全面负责、亲自组 织 实施 , 项 目 总工 (技 术 主管)负责技 术 数据的 统计 、分析, 后场 由拌和 场 厂长 负责, 前 场 由施工 队长 负责, 试 验 室主任负责前 、后场 试 验 检测, 测量组 负责施 工 前 放样、施 工中标高控制、松铺系数测定 以及 成型路段 的 测量检测, 综合办公室主任负责现 场宣传、文明施 工 监督以及 应对各类突发事件, 所 有 人 员 均按照施 工 组 织 设 计 要 求各司其职, 坚守岗位。 2、本次水 泥 稳 定 碎 石 试 验 段 施 工 , 我 部 配备各类管理人 员13 名、设 备操作人 员 8 名、其他辅助人20 名。 项目部人员配备及分工一览表 姓 名 职 务 职 责 刘小平 项 目 经理 全面负责、直接领导 李泽民 项 目 副经理 具体负责各项 协调工 作 李清柳 技 术 负责人 全面负责项 目 的 各项 技 术 管理 成绵至绵阳高速公路复线项目 水泥稳定碎石试验段施工总结 2 陈 怀 平 安 全 负 责 人 全 面 负 责 施 工 现 场 各 项 安 全 工 作 梁 宇 航 专 职 安 全 员 负 责 施 工 现 场 安 全 及 交 通 管...
