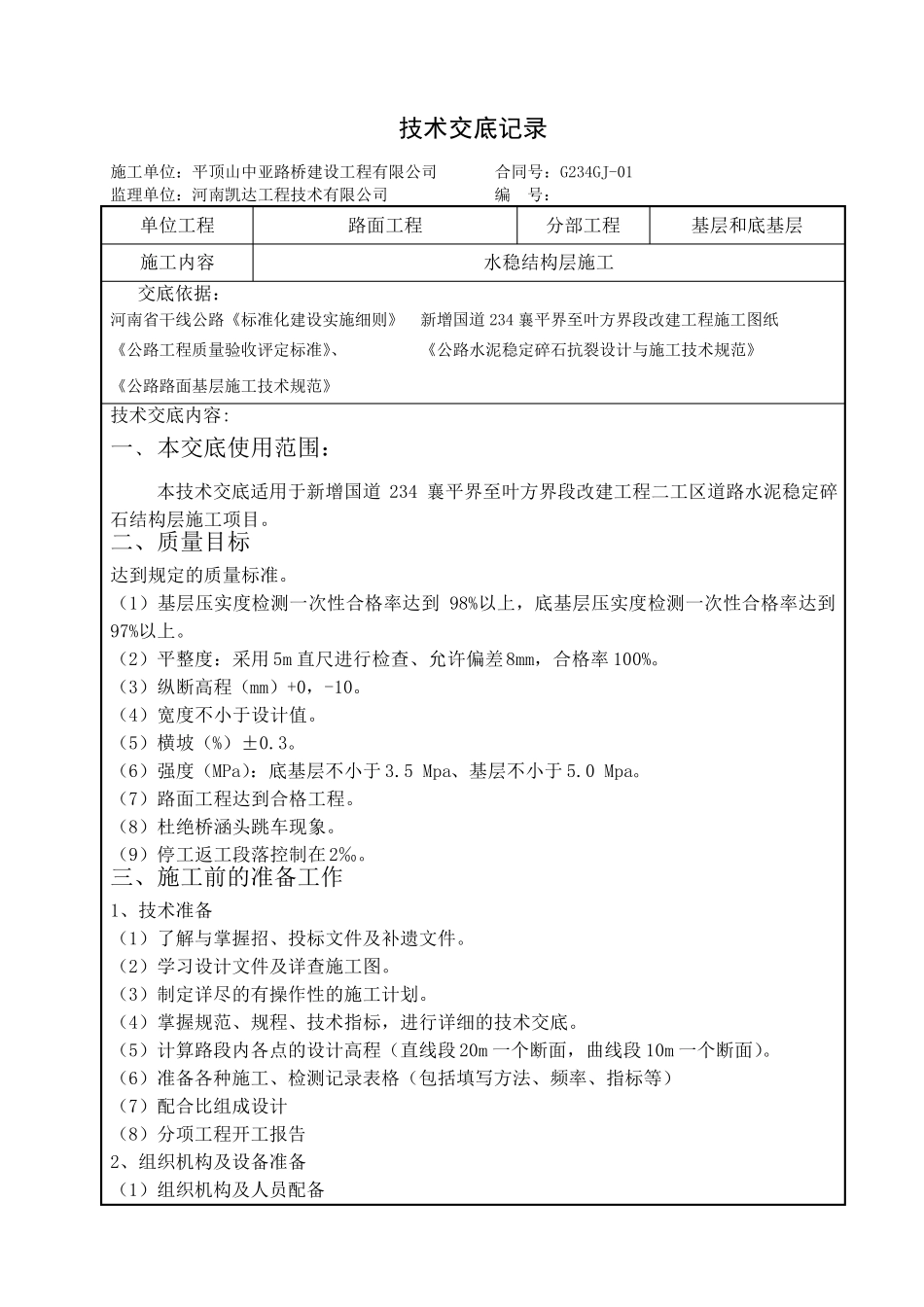

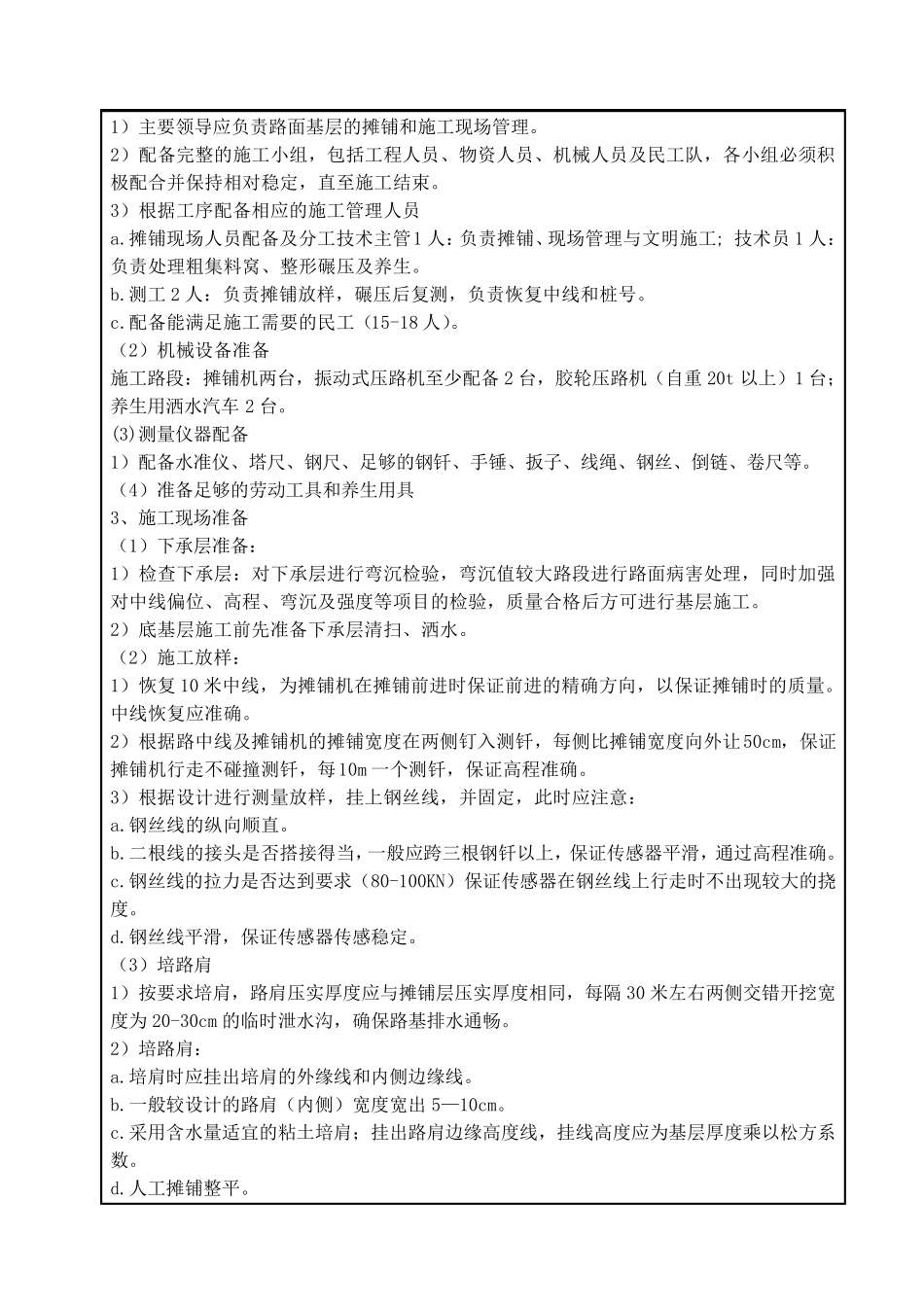

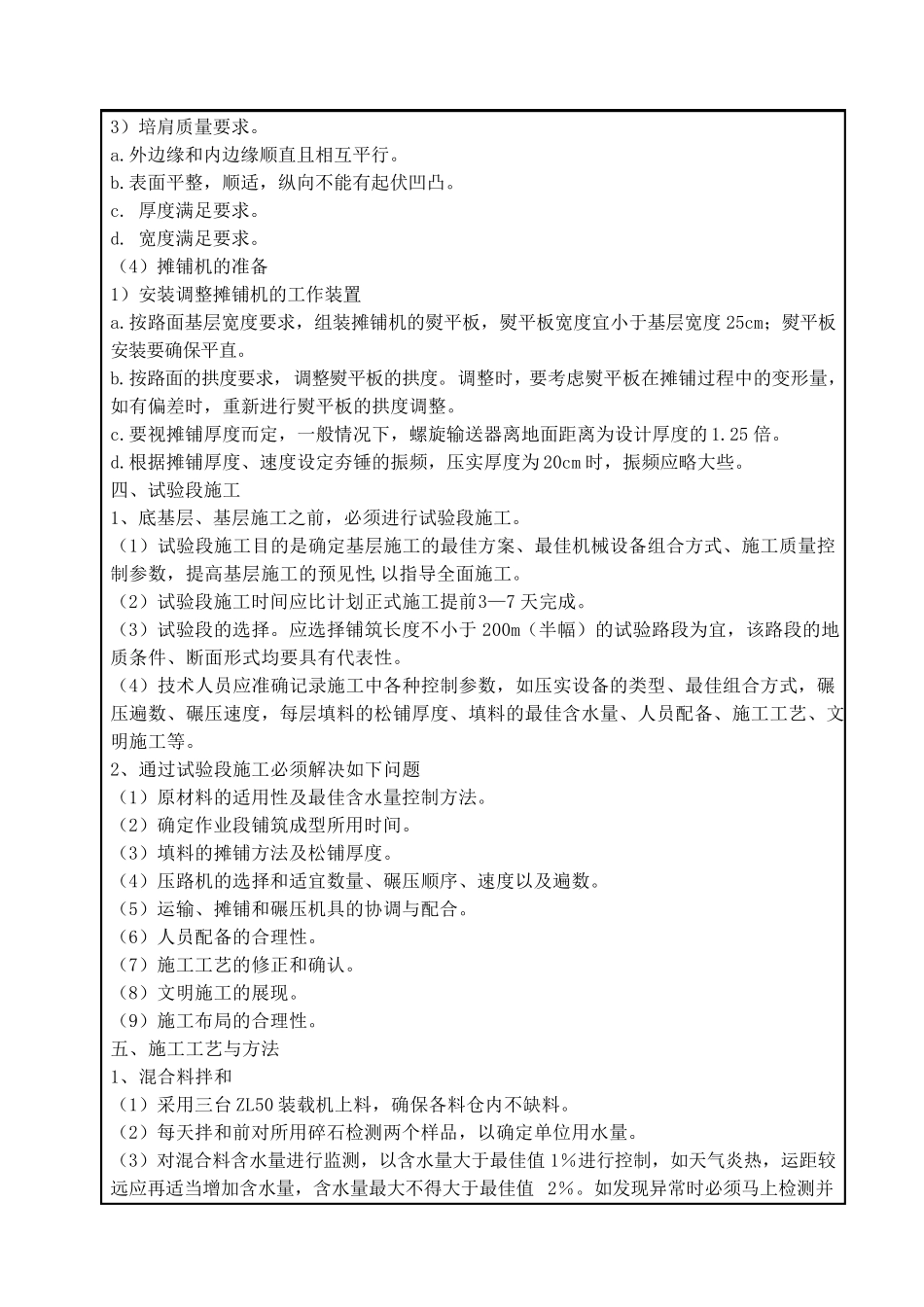

技术交底记录 施 工 单 位 : 平 顶 山 中 亚 路 桥 建 设 工 程 有 限 公 司 合 同 号 : G234GJ-01 监 理 单 位 : 河 南 凯 达 工 程 技 术 有 限 公 司 编 号 : 单 位 工 程 路 面 工 程 分 部 工 程 基 层 和 底 基 层 施 工 内 容 水 稳 结 构 层 施 工 交 底 依 据 : 河 南 省 干 线 公 路 《 标 准 化 建 设 实 施 细 则 》 新 增 国 道 234 襄 平 界 至 叶 方 界 段 改 建 工 程 施 工 图 纸 《 公 路 工 程 质 量 验 收 评 定 标 准 》、 《 公 路 水 泥 稳 定 碎 石 抗 裂 设 计 与 施 工 技 术 规 范 》 《 公 路 路 面 基 层 施 工 技 术 规 范 》 技 术 交 底 内 容 : 一 ﹑ 本 交 底 使 用 范 围 : 本 技 术 交 底 适 用 于 新 增 国 道234 襄 平 界 至 叶 方 界 段 改 建 工 程 二 工 区 道 路 水 泥 稳 定 碎石 结 构 层 施 工 项 目 。 二 、 质 量 目 标 达 到 规 定 的 质 量 标 准 。 ( 1) 基 层 压 实 度 检 测 一 次 性 合 格 率 达 到98%以 上 , 底 基 层 压 实 度 检 测 一 次 性 合 格 率 达 到97%以 上 。 ( 2) 平 整 度 : 采 用 5m 直 尺 进 行 检 查 、 允 许 偏 差 8mm, 合 格 率 100%。 ( 3) 纵 断 高程 ( mm) +0, -10。 ( 4) 宽度 不小于 设 计 值。 ( 5) 横坡( %) ±0.3。 ( 6) 强度 ( MPa): 底 基 层 不小于 3.5 Mpa、 基 层 不小于 5.0 Mpa。 ( 7) 路 面 工 程 达 到 合 格 工 程 。 ( 8) 杜绝桥 涵头跳车现象。 ( 9) 停工 返工 段 落控制在2‰。 三、 施 工 前的 准 备工 作 1、 技 术 准 备 ( 1) 了解与 掌握招 、 投 标 文 件 及 补 遗 文 件 。 ( 2) 学 习 设 计 文 件 及 详 查 施 工 图 。 ( 3) 制定 详 尽 的 有 操 作性 的 施 工 计 划 。 ( 4) 掌握规 范 、 规 程 、 技 术 指 标 , 进 行 详 细 的 技 术 交 底 。 ( 5) 计 算 路 段 内 各 点 的 设 计 高程 ( ...
