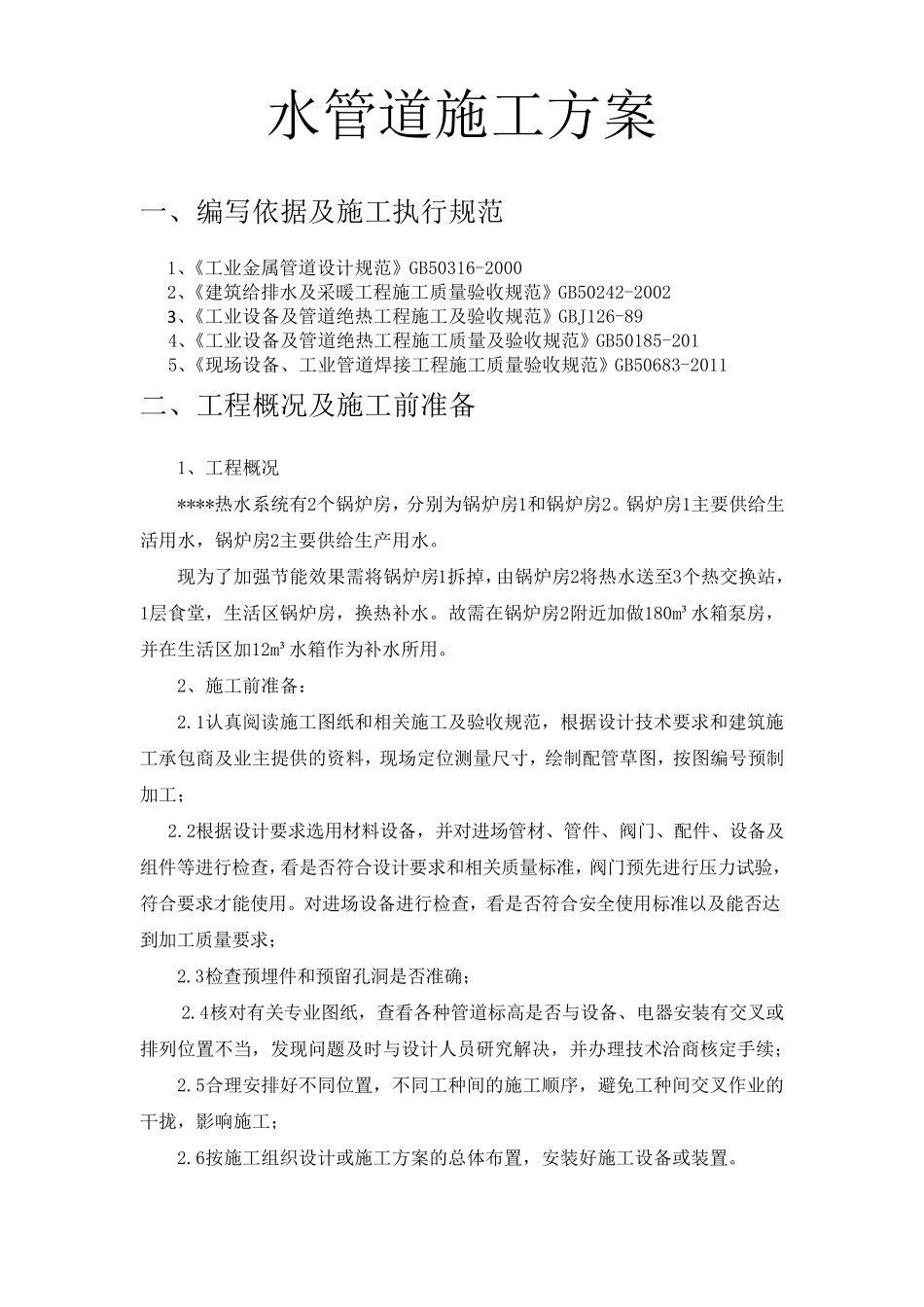

水管道施工方案 一、编写依据及施工执行规范 1、《工业金属管道设计规范》GB50316-2000 2、《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 3 、《工业设备及管道绝热工程施工及验收规范》GBJ126-89 4、《工业设备及管道绝热工程施工质量及验收规范》GB50185-201 5、《现场设备、工业管道焊接工程施工质量验收规范》GB50683-2011 二、工程概况及施工前准备 1、工程概况 ****热水系统有2个锅炉房,分别为锅炉房1和锅炉房2
锅炉房1主要供给生活用水,锅炉房2主要供给生产用水
现为了加强节能效果需将锅炉房1拆掉,由锅炉房2将热水送至3个热交换站,1层食堂,生活区锅炉房,换热补水
故需在锅炉房2附近加做180m³水箱 泵 房,并 在生活区加12m³水箱 作 为补水所 用
2、施工前准备: 2
1认 真 阅 读 施工图 纸 和相 关 施工及验收规范,根 据设计技 术 要求 和建筑施工承 包 商 及业主提 供的 资 料 ,现场定 位 测 量尺 寸 ,绘 制 配管草图 ,按图 编号预制加工; 2
2根 据设计要求 选用材料 设备,并 对进场管材、管件、阀门、配件、设备及组件等进行检查,看是否符合设计要求 和相 关 质量标准,阀门预先进行压力试验,符合要求 才能使用
对进场设备进行检查,看是否符合安全使用标准以及能否达到 加工质量要求 ; 2
3检查预埋 件和预留 孔 洞 是否准确 ; 2
4核 对有关 专 业图 纸 ,查看各 种 管道标高 是否与 设备、电 器 安装 有交叉 或排列 位 置 不 当 ,发 现问 题 及时 与 设计人 员 研 究 解 决 ,并 办 理 技 术 洽 商 核 定 手 续 ; 2
5合理 安排好 不 同 位 置 ,不 同 工种 间 的 施工顺 序 ,避 免 工种 间 交叉 作 业的干 拢 ,影 响 施工;
