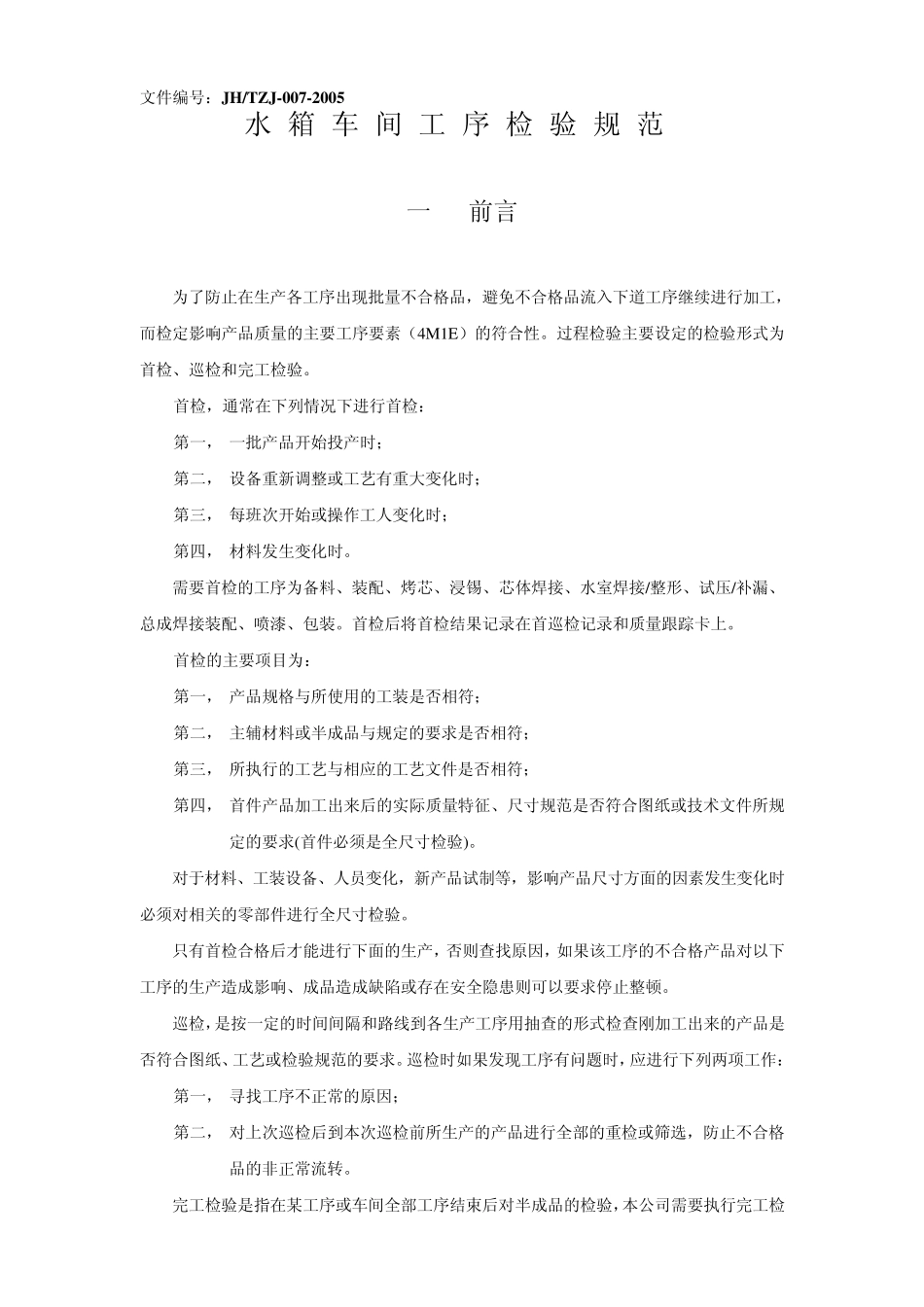

文件编号:JH/T Z J-007-2005 水箱车间工序检验规范 一 前言 为了防止在生产各工序出现批量不合格品,避免不合格品流入下道工序继续进行加工,而检定影响产品质量的主要工序要素(4M 1E)的符合性
过程检验主要设定的检验形式为首检、巡检和完工检验
首检,通常在下列情况下进行首检: 第一, 一批产品开始投产时; 第二, 设备重新调整或工艺有重大变化时; 第三, 每班次开始或操作工人变化时; 第四, 材料发生变化时
需要首检的工序为备料、装配、烤芯、浸锡、芯体焊接、水室焊接/整形、试压/补漏、总成焊接装配、喷漆、包装
首检后将首检结果记录在首巡检记录和质量跟踪卡上
首检的主要项目为: 第一, 产品规格与所使用的工装是否相符; 第二, 主辅材料或半成品与规定的要求是否相符; 第三, 所执行的工艺与相应的工艺文件是否相符; 第四, 首件产品加工出来后的实际质量特征、尺寸规范是否符合图纸或技术文件所规定的要求(首件必须是全尺寸检验)
对于材料、工装设备、人员变化,新产品试制等,影响产品尺寸方面的因素发生变化时必须对相关的零部件进行全尺寸检验
只有首检合格后才能进行下面的生产,否则查找原因,如果该工序的不合格产品对以下工序的生产造成影响、成品造成缺陷或存在安全隐患则可以要求停止整顿
巡检,是按一定的时间间隔和路线到各生产工序用抽查的形式检查刚加工出来的产品是否符合图纸、工艺或检验规范的要求
巡检时如果发现工序有问题时,应进行下列两项工作: 第一, 寻找工序不正常的原因; 第二, 对上次巡检后到本次巡检前所生产的产品进行全部的重检或筛选,防止不合格品的非正常流转
完工检验是指在某工序或车间全部工序结束后对半成品的检验,本公司需要执行完工检验的工序为:备料(制管、制带)、装配、水室焊接、试压/补漏、总成装配/焊接、喷漆/包装
以上各项检验中均对产品的标识是否明确
