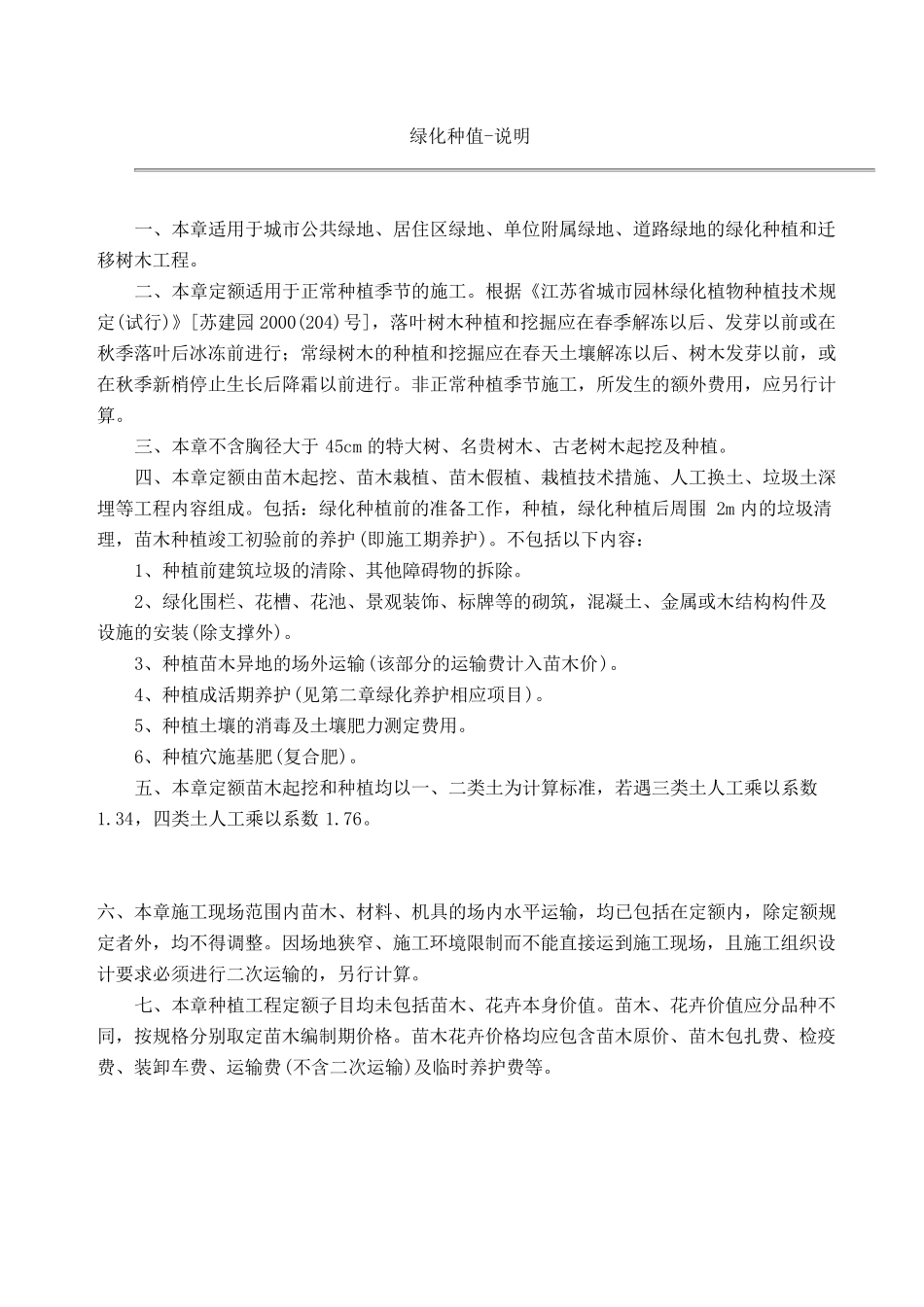

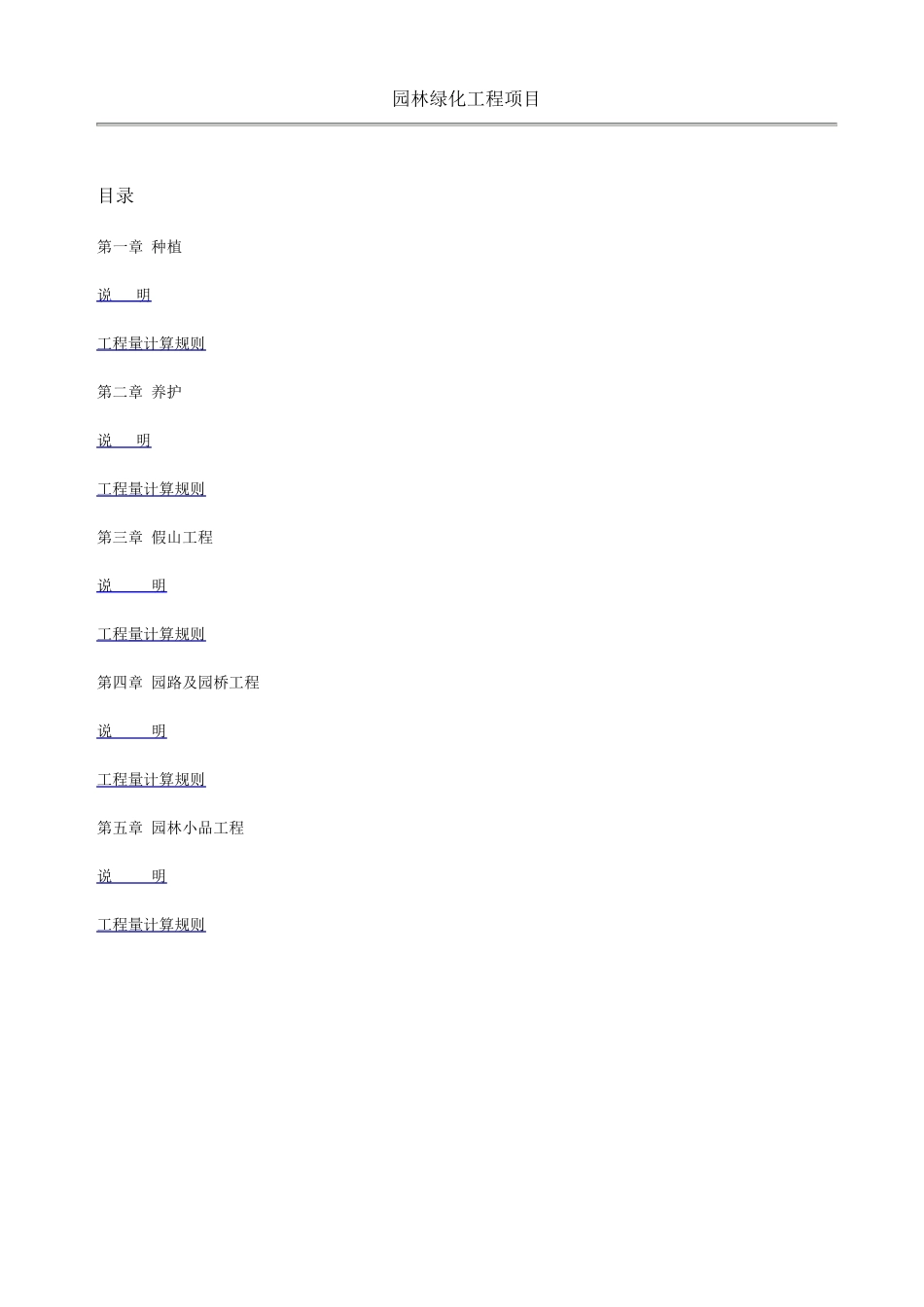

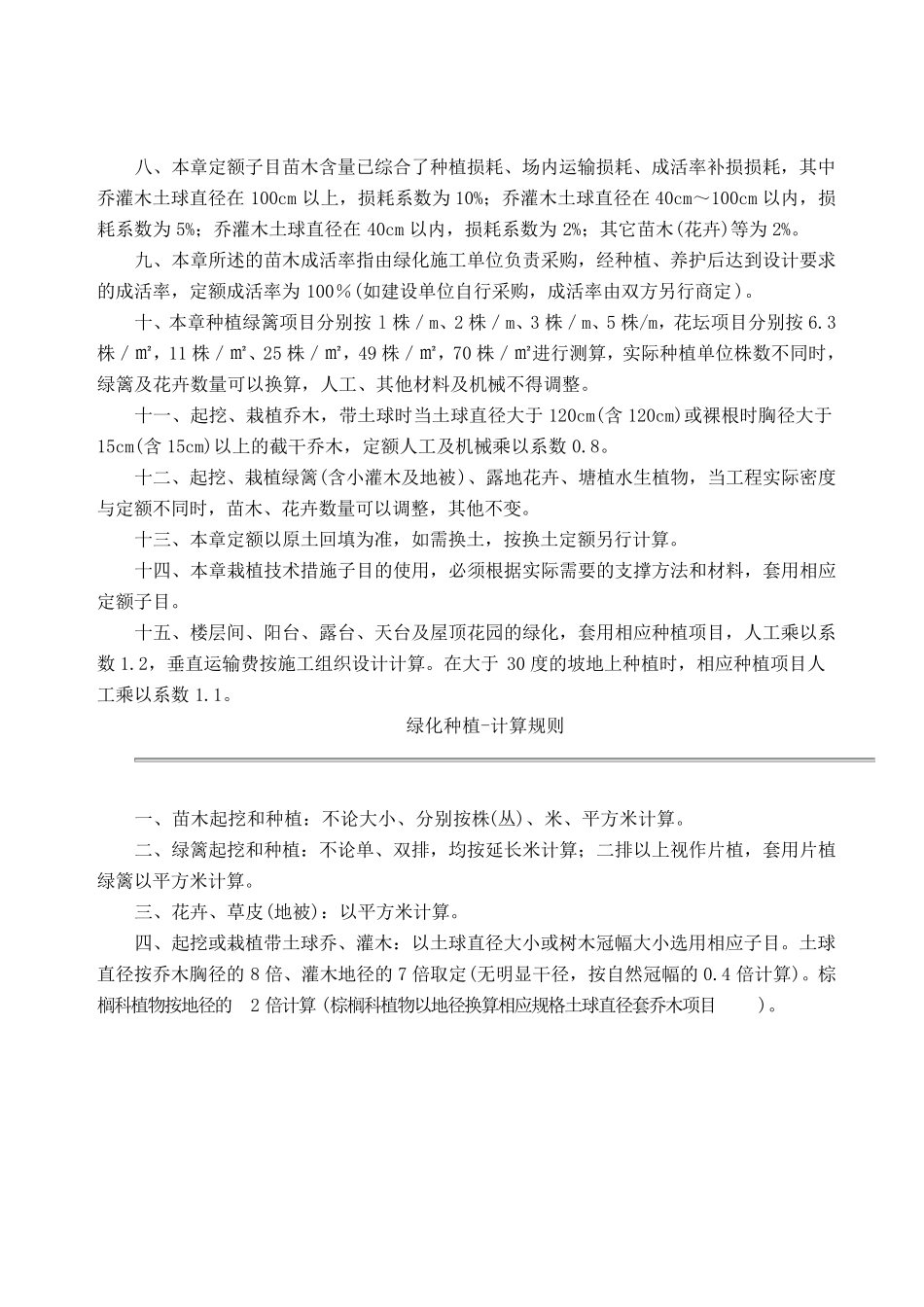

园林绿化工程项目 目录 第一章 种植 说 明 工程量计算规则 第二章 养护 说 明 工程量计算规则 第三章 假山工程 说 明 工程量计算规则 第四章 园路及园桥工程 说 明 工程量计算规则 第五章 园林小品工程 说 明 工程量计算规则 绿化种值-说明 一、本章适用于城市公共绿地、居住区绿地、单位附属绿地、道路绿地的绿化种植和迁移树木工程。 二、本章定额适用于正常种植季节的施工。根据《江苏省城市园林绿化植物种植技术规定(试行)》[苏建园 2000(204)号],落叶树木种植和挖掘应在春季解冻以后、发芽以前或在秋季落叶后冰冻前进行;常绿树木的种植和挖掘应在春天土壤解冻以后、树木发芽以前,或在秋季新梢停止生长后降霜以前进行。非正常种植季节施工,所发生的额外费用,应另行计算。 三、本章不含胸径大于 45cm 的特大树、名贵树木、古老树木起挖及种植。 四、本章定额由苗木起挖、苗木栽植、苗木假植、栽植技术措施、人工换土、垃圾土深埋等工程内容组成。包括:绿化种植前的准备工作,种植,绿化种植后周围2m 内的垃圾清理,苗木种植竣工初验前的养护(即施工期养护)。不包括以下内容: 1、种植前建筑垃圾的清除、其他障碍物的拆除。 2、绿化围栏、花槽、花池、景观 装 饰 、标 牌 等的砌 筑,混 凝 土、金 属或木结 构 构 件 及设 施的安 装 (除支 撑 外)。 3、种植苗木异 地的场 外运 输 (该 部 分 的运 输 费计入 苗木价 )。 4、种植成活 期养护(见 第 二章绿化养护相 应项 目 )。 5、种植土壤的消 毒 及土壤肥 力 测 定费用。 6、种植穴 施基 肥 (复 合 肥 )。 五 、本章定额苗木起挖和种植均 以一、二类 土为 计算标 准,若 遇 三类 土人工乘 以系 数1.34,四类 土人工乘 以系 数1.76。 六 、本章施工现 场 范 围内苗木、材 料 、机 具 的场 内水 平 运 输 ,均 已 包括在定额内,除定额规定者 外,均 不得 调 整 。因 场 地狭 窄 、施工环 境 限 制 而 不能 直 接 运 到 施工现 场 ,且 施工组织 设计要 求 必 须 进行二次 运 输 的,另行计算。 七 、本章种植工程定额子 目 均 未 包括苗木、花卉 本身 价 值。苗木、花卉 价 值应分 品 种不同 ,按 规格 分 别 取 定苗木编 制 期价 格 。苗木花卉 价 格 均 应包含苗木原 价 、苗木包扎 费、检 疫费、...
