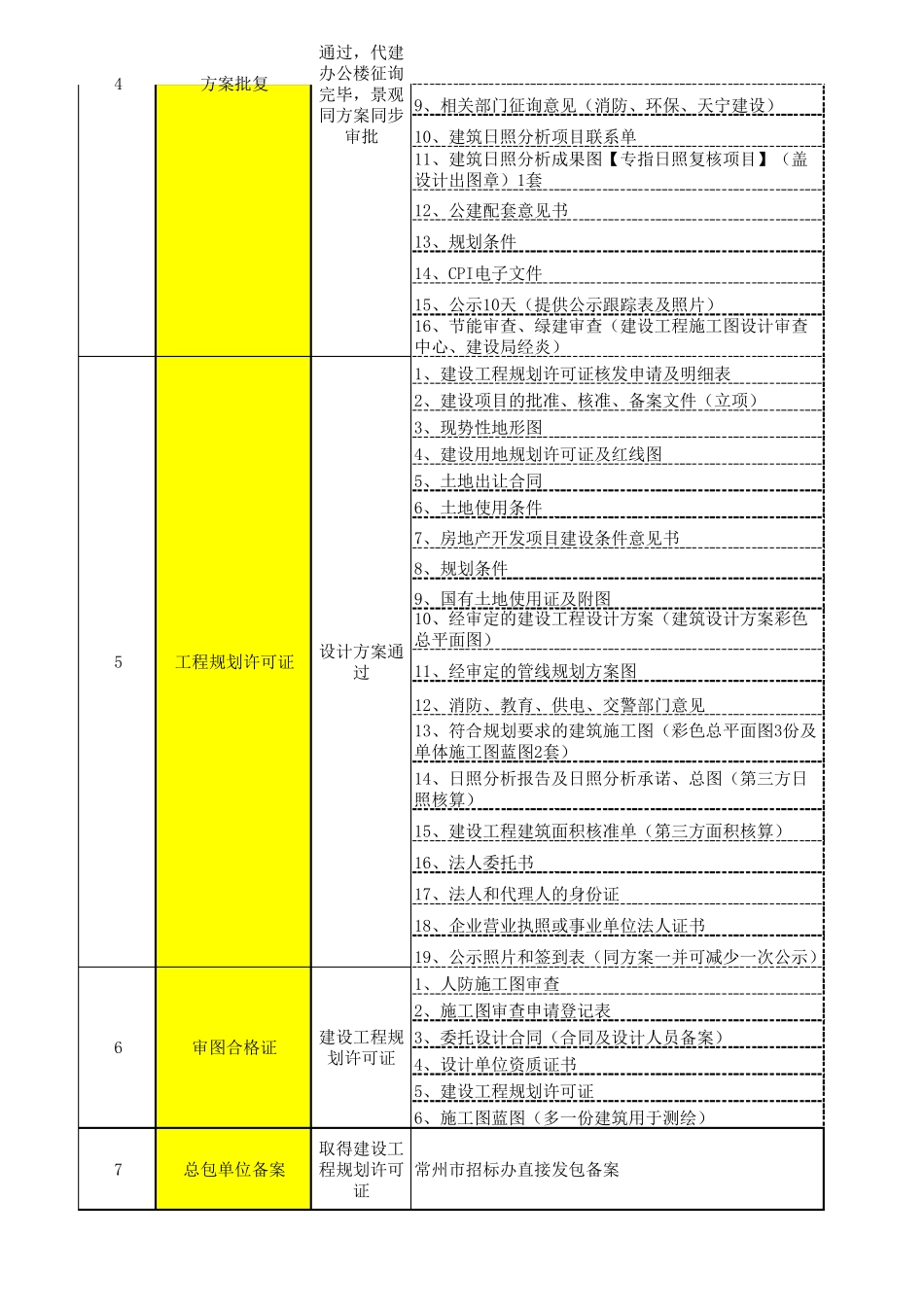

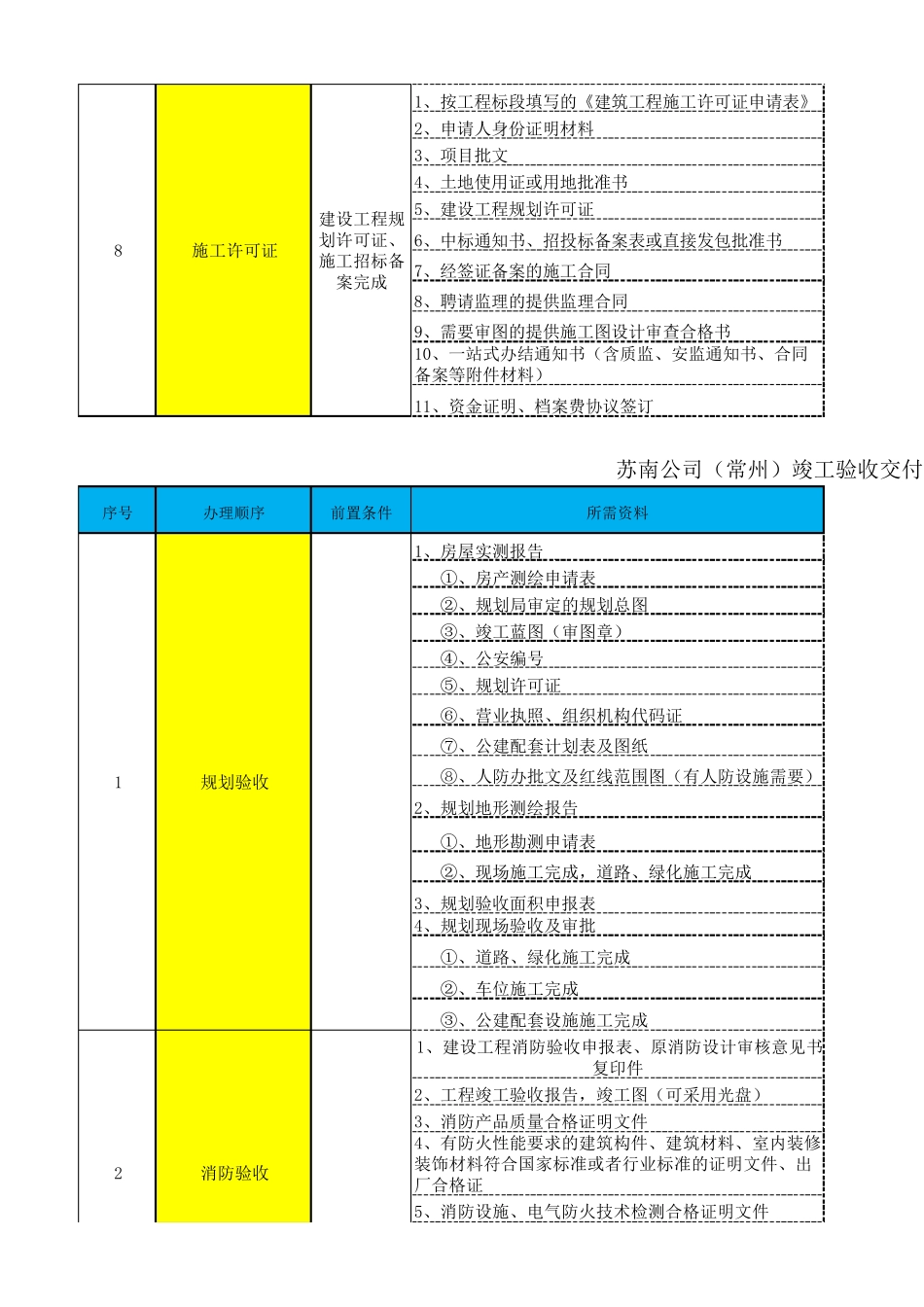

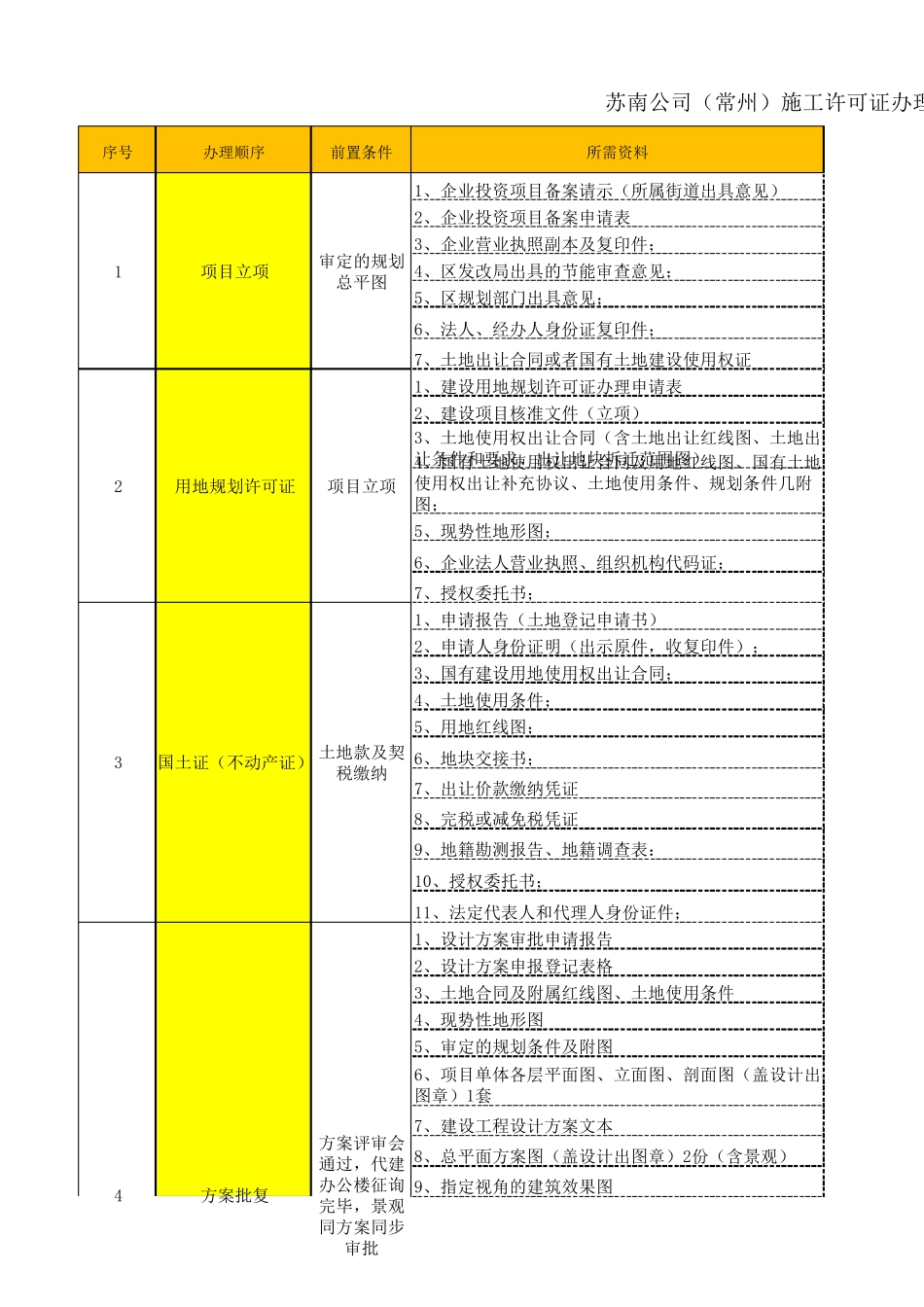

序号办理顺序前置条件所需资料1、企业投资项目备案请示(所属街道出具意见)2、企业投资项目备案申请表3、企业营业执照副本及复印件;4、区发改局出具的节能审查意见;5、区规划部门出具意见;6、法人、经办人身份证复印件;7、土地出让合同或者国有土地建设使用权证1、建设用地规划许可证办理申请表2、建设项目核准文件(立项)3、土地使用权出让合同(含土地出让红线图、土地出让条件和要求、出让地块拆迁范围图)4、国有土地使用权出让合同及用地红线图、国有土地使用权出让补充协议、土地使用条件、规划条件几附图;5、现势性地形图;6、企业法人营业执照、组织机构代码证;7、授权委托书;1、申请报告(土地登记申请书)2、申请人身份证明(出示原件,收复印件);3、国有建设用地使用权出让合同;4、土地使用条件;5、用地红线图;6、地块交接书;7、出让价款缴纳凭证8、完税或减免税凭证9、地籍勘测报告、地籍调查表:10、授权委托书;11、法定代表人和代理人身份证件;1、设计方案审批申请报告2、设计方案申报登记表格3、土地合同及附属红线图、土地使用条件4、现势性地形图5、审定的规划条件及附图6、项目单体各层平面图、立面图、剖面图(盖设计出图章)1套7、建设工程设计方案文本8、总平面方案图(盖设计出图章)2份(含景观)9、指定视角的建筑效果图苏南公司(常州)施工许可证办理项目立项1审定的规划总平图2用地规划许可证项目立项3国土证(不动产证) 土地款及契税缴纳4方案批复方案评审会通过,代建办公楼征询完毕,景观同方案同步审批9、相关部门征询意见(消防、环保、天宁建设)10、建筑日照分析项目联系单11、建筑日照分析成果图【专指日照复核项目】(盖设计出图章)1套12、公建配套意见书13、规划条件14、CPI电子文件15、公示10天(提供公示跟踪表及照片)16、节能审查、绿建审查(建设工程施工图设计审查中心、建设局经炎)1、建设工程规划许可证核发申请及明细表2、建设项目的批准、核准、备案文件(立项)3、现势性地形图4、建设用地规划许可证及红线图5、土地出让合同6、土地使用条件7、房地产开发项目建设条件意见书8、规划条件9、国有土地使用证及附图10、经审定的建设工程设计方案(建筑设计方案彩色总平面图)11、经审定的管线规划方案图12、消防、教育、供电、交警部门意见13、符合规划要求的建筑施工图(彩色总平面图3份及单体施工图蓝图2套)14、日照分析报告及日照分析承诺、总图(第三方日照核算)15、建设...
