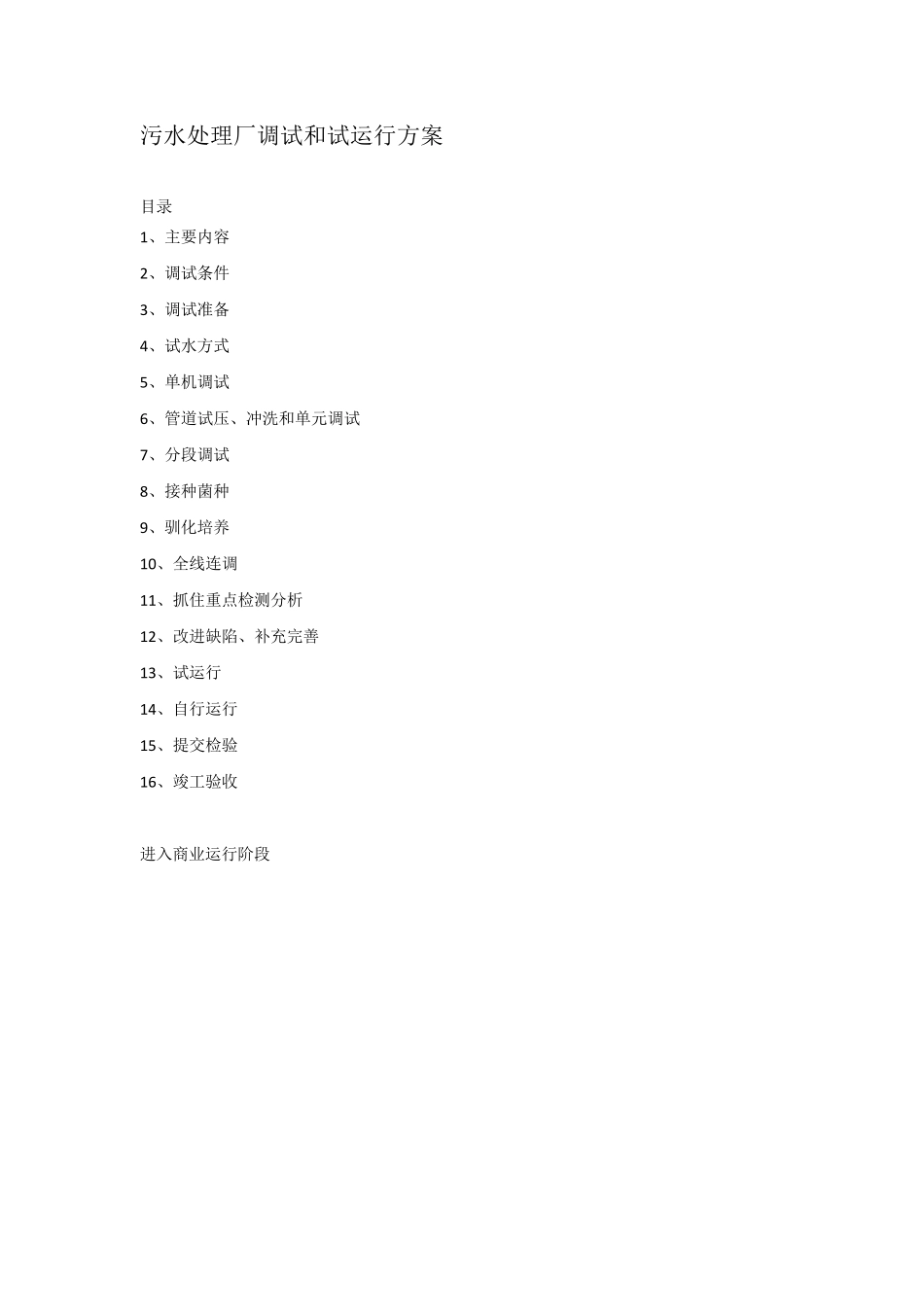

污水处理厂调试和试运行方案 目录 1 、主要内容 2 、调试条件 3 、调试准备 4 、试水方式 5 、单机调试 6 、管道试压、冲洗和单元调试 7 、分段调试 8 、接种菌种 9 、驯化培养 1 0 、全线连调 1 1 、抓住重点检测分析 1 2 、改进缺陷、补充完善 1 3 、试运行 1 4 、自行运行 1 5 、提交检验 1 6 、竣工验收 进入商业运行阶段 1、主要内容 本方案包含四大部分,其中主要有:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、监测分析、改进缺陷、补充完善、正式运行、常规水质指标监测的主要内容

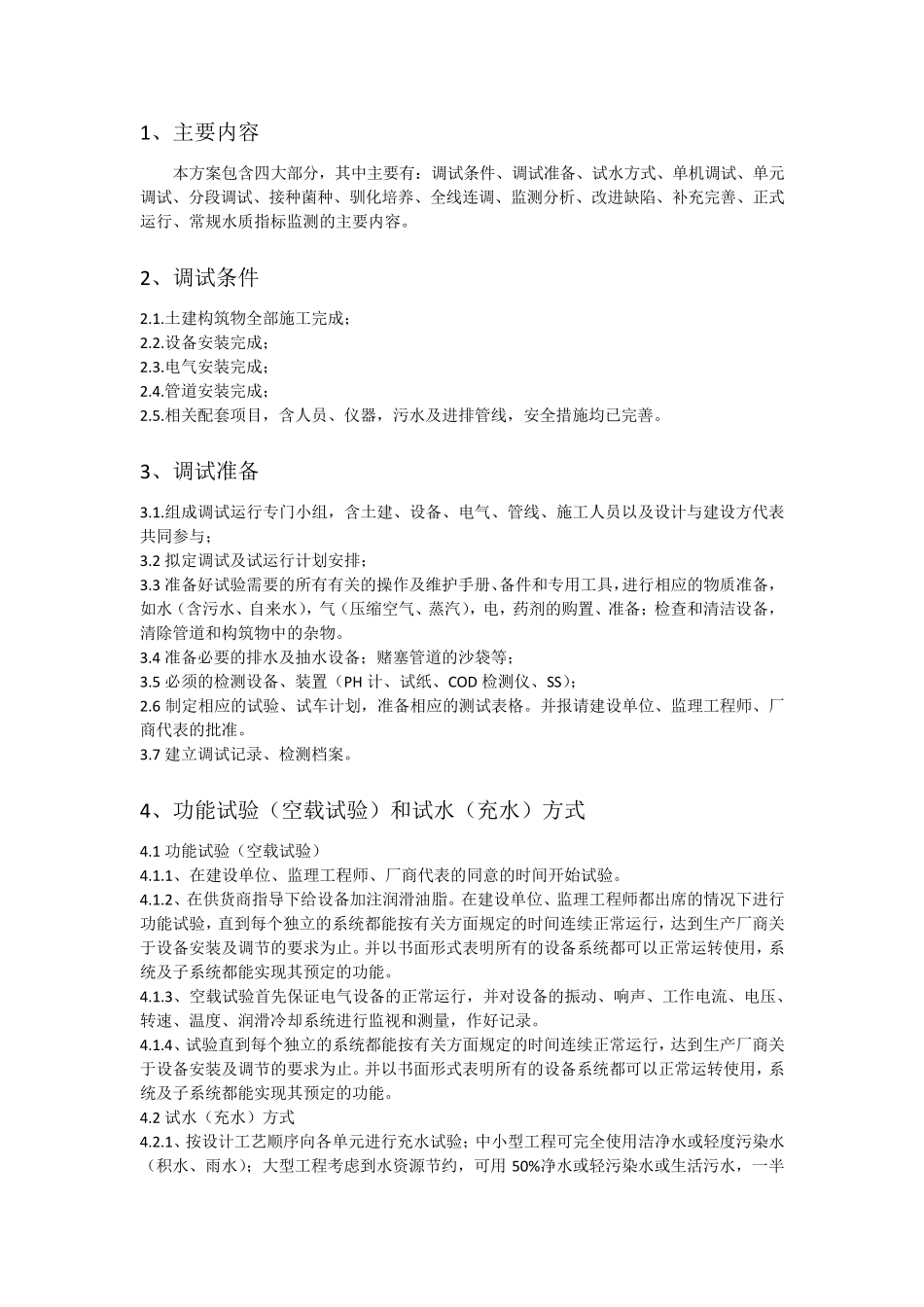

2、调试条件 2
土建构筑物全部施工完成; 2
设备安装完成; 2
电气安装完成; 2
管道安装完成; 2
相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善
3、调试准备 3
组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; 3
2 拟定调试及试运行计划安排; 3
3 准备好试验需要的所有有关的操作及维护手册、备件和专用工具,进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;检查和清洁设备,清除管道和构筑物中的杂物
4 准备必要的排水及抽水设备;赌塞管道的沙袋等; 3
5 必须的检测设备、装置(PH 计、试纸、COD 检测仪、SS); 2
6 制定相应的试验、试车计划,准备相应的测试表格
并报请建设单位、监理工程师、厂商代表的批准
7 建立调试记录、检测档案
4、功能试验(空载试验)和试水(充水)方式 4
1 功能试验(空载试验) 4
1、在建设单位、监理工程师、厂商代表的同意的时间开始试验
2、在供货商指导下给设备加注润滑油脂
在建设单位、监理工程师都出席的情况下进行功
