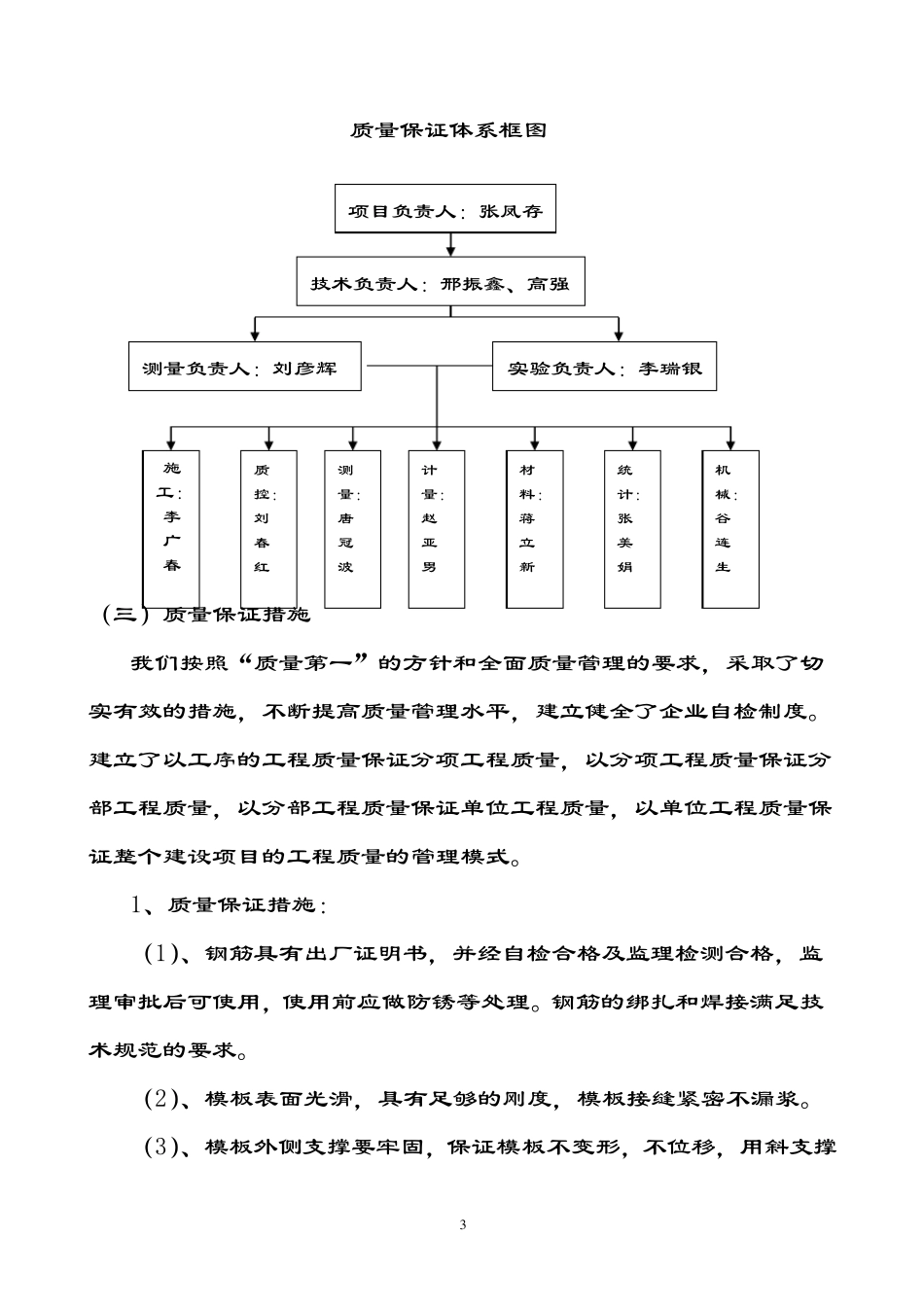

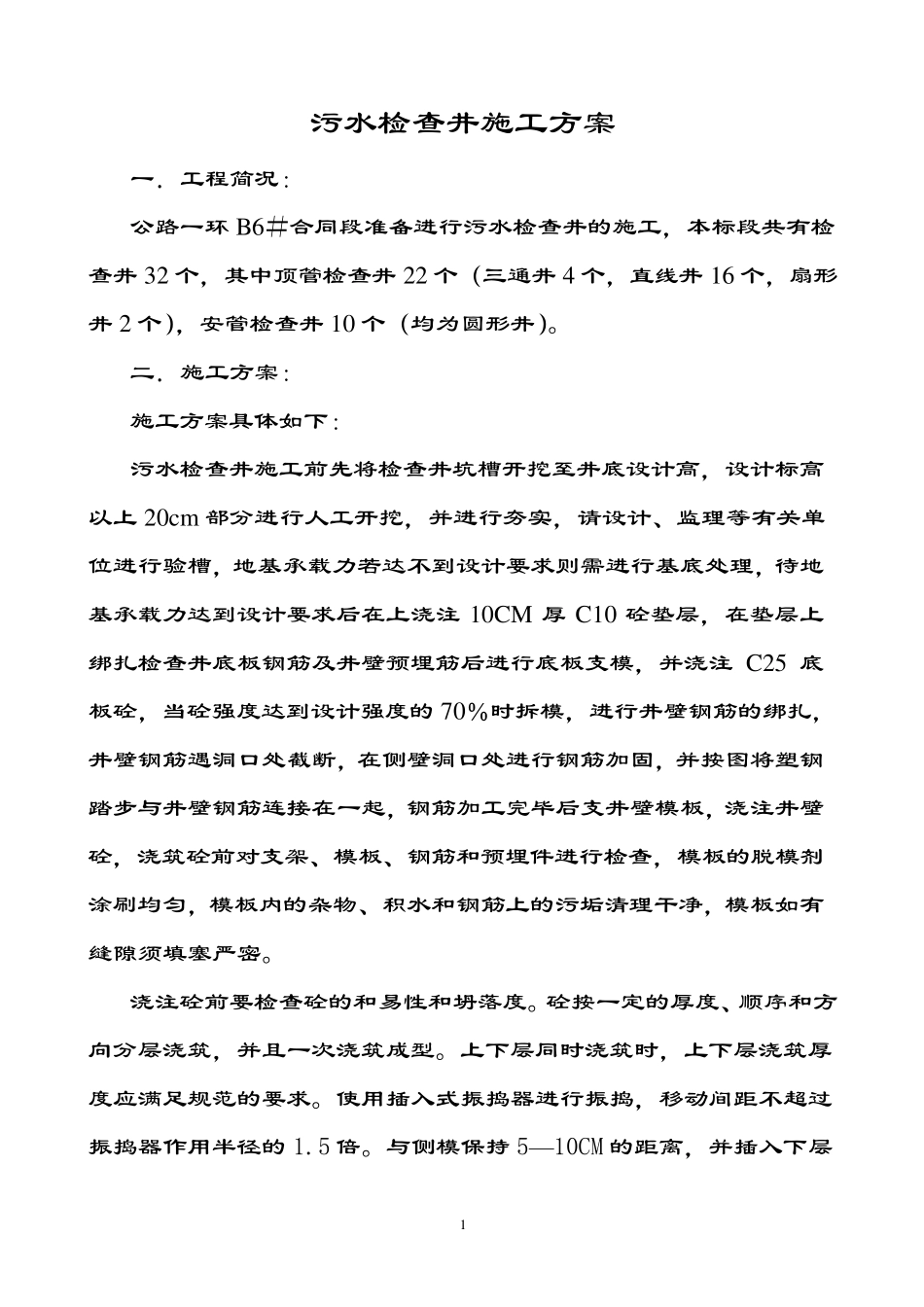

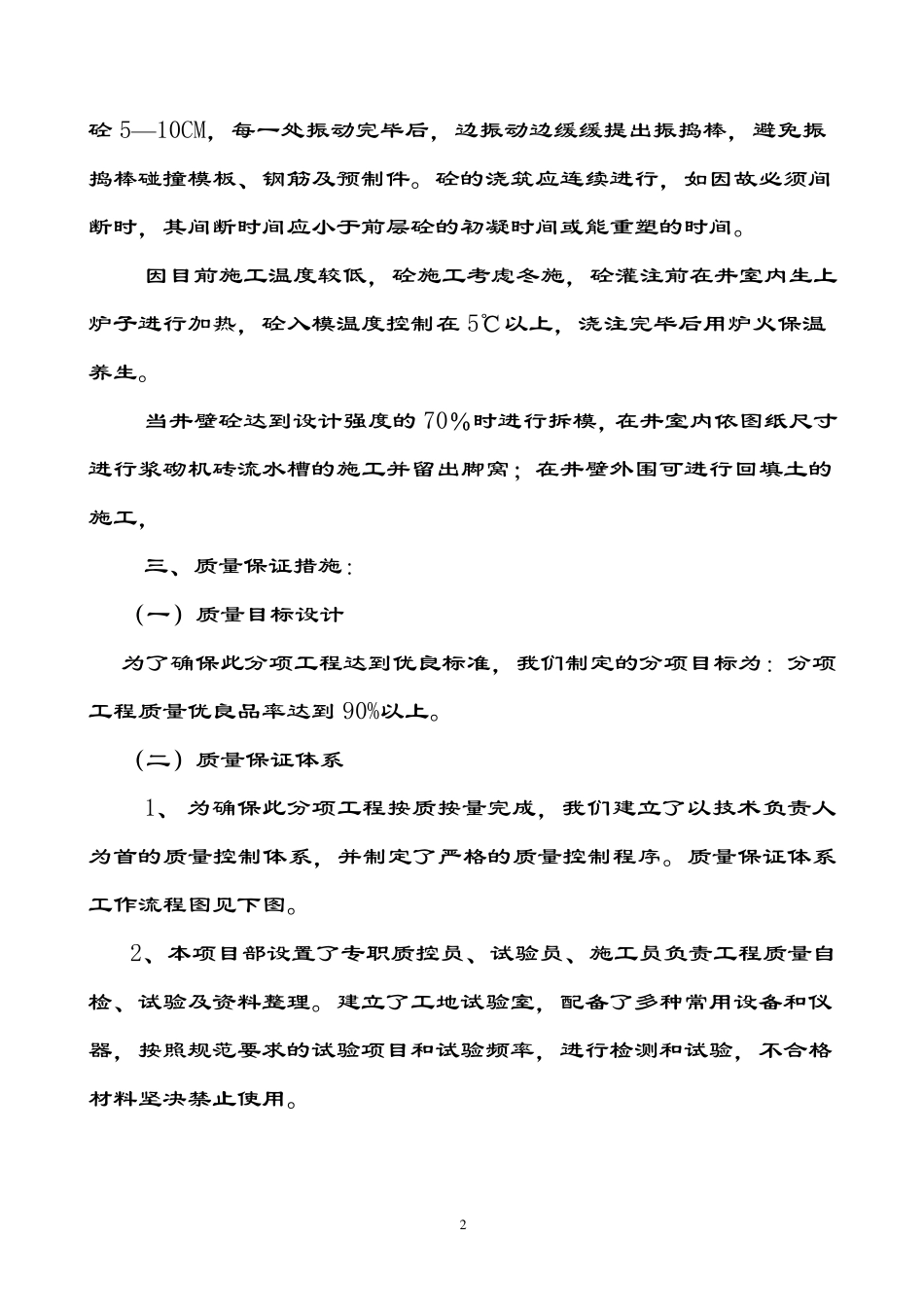

1 污水检查井施工方案 一. 工程简况: 公路一环B6#合同段准备进行污水检查井的施工,本标段共有检查井32 个,其中顶管检查井22 个(三通井4 个,直线井16 个,扇形井2 个),安管检查井10 个(均为圆形井)。 二. 施工方案: 施工方案具体如下: 污水检查井施工前先将检查井坑槽开挖至井底设计高,设计标高以上20cm 部分进行人工开挖,并进行夯实,请设计、监理等有关单位进行验槽,地基承载力若达不到设计要求则需进行基底处理,待地基承载力达到设计要求后在上浇注 10CM 厚 C10 砼垫层,在垫层上绑扎检查井底板钢筋及井壁预埋筋后进行底板支模,并浇注 C25 底板砼,当砼强度达到设计强度的70%时拆模,进行井壁钢筋的绑扎,井壁钢筋遇洞口处截断,在侧壁洞口处进行钢筋加固,并按图将塑钢踏步与井壁钢筋连接在一起,钢筋加工完毕后支井壁模板,浇注井壁砼,浇筑砼前对支架、模板、钢筋和预埋件进行检查,模板的脱模剂涂刷均匀,模板内的杂物、积水和钢筋上的污垢清理干净 ,模板如有缝 隙 须 填 塞 严 密 。 浇注砼前要检查砼的和易 性 和坍 落 度。砼按一定 的厚度、顺 序 和方向 分层浇筑,并且 一次 浇筑成 型 。上下层同时浇筑时,上下层浇筑厚度应 满 足 规 范 的要求。使 用 插 入 式 振 捣 器 进行振 捣 ,移 动 间 距 不超 过振 捣 器 作 用 半 径 的1.5 倍 。与侧模保 持 5—10CM 的距 离 ,并插 入 下层 2 砼5—10CM,每一处振动完毕后,边振动边缓缓提出振捣棒,避免振捣棒碰撞模板、钢筋及预制件。砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间或能重塑的时间。 因目前施工温度较低,砼施工考虑冬施,砼灌注前在井室内生上炉子进行加热,砼入模温度控制在5℃以上,浇注完毕后用炉火保温养生。 当井壁砼达到设计强度的70%时进行拆模,在井室内依图纸尺寸进行浆砌机砖流水槽的施工并留出脚窝;在井壁外围可进行回填土的施工, 三、质量保证措施: (一)质量目标设计 为了确保此分项工程达到优良标准,我们制定的分项目标为:分项工程质量优良品率达到 90%以上。 (二)质量保证体系 1、 为确保此分项工程按质按量完成,我们建立了以技术负责人为首的质量控制体系,并制定了严格的质量控制程序。质量保证体系工作流程图见 下 图。 2、本 项目部 设置 了专 职 质控员 、试 验 员 、施工员 负责...
