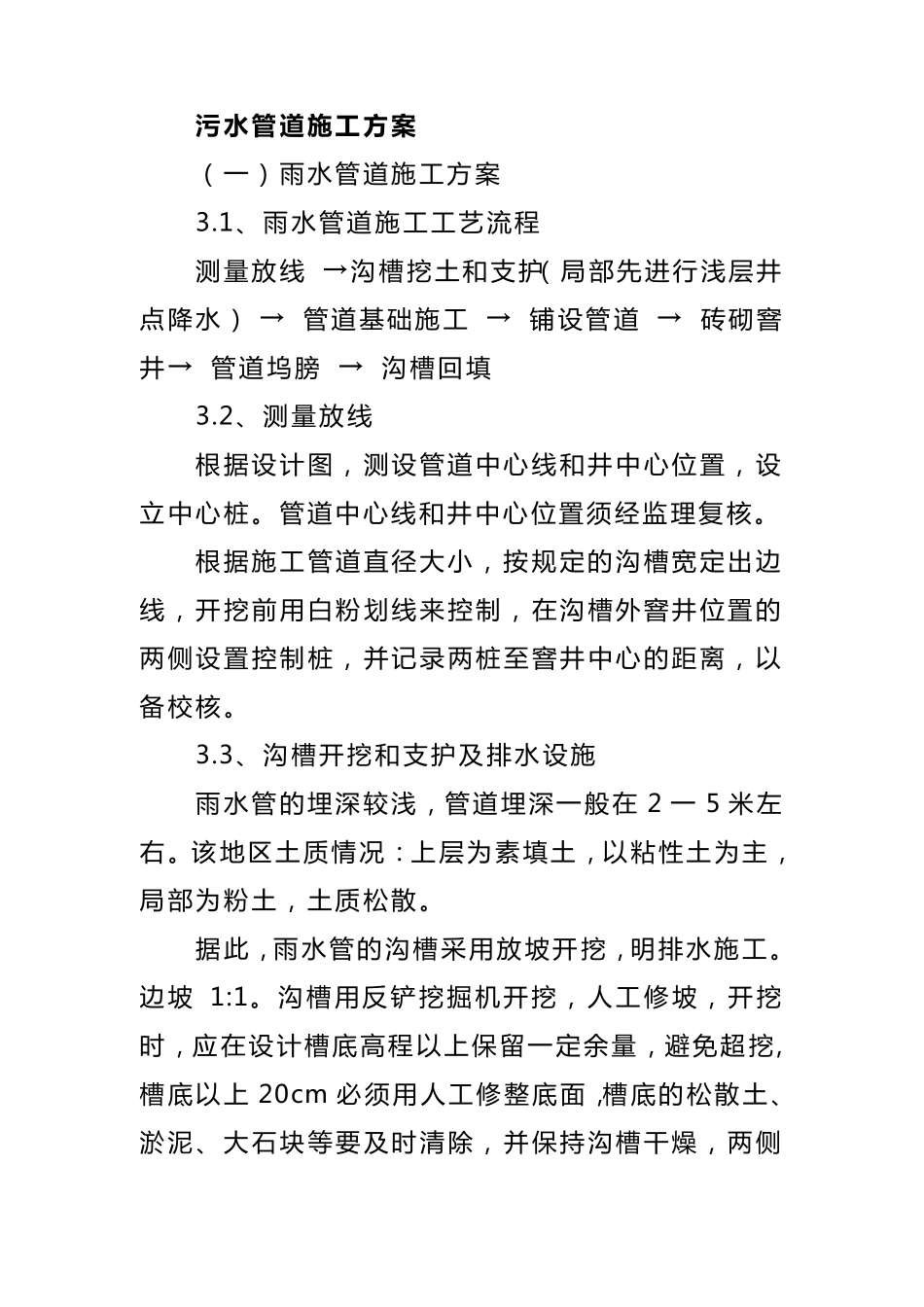

污 水 管 道 施 工方案 ( 一 ) 雨 水 管 道 施 工 方 案 3
1、 雨 水 管 道 施 工 工 艺 流 程 测 量 放 线 →沟槽挖土和支护( 局部先进行浅层井点降水 ) → 管 道 基础施 工 → 铺设管 道 → 砖砌窨井→ 管 道 坞膀 → 沟槽回填 3
2、 测 量 放 线 根据设计图,测 设管 道 中心线 和井中心位置,设立中心桩
管 道 中心线 和井中心位置须经监理复核
根据施 工 管 道 直径大小,按规定的沟槽宽定出边线 ,开挖前用白粉划线 来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核

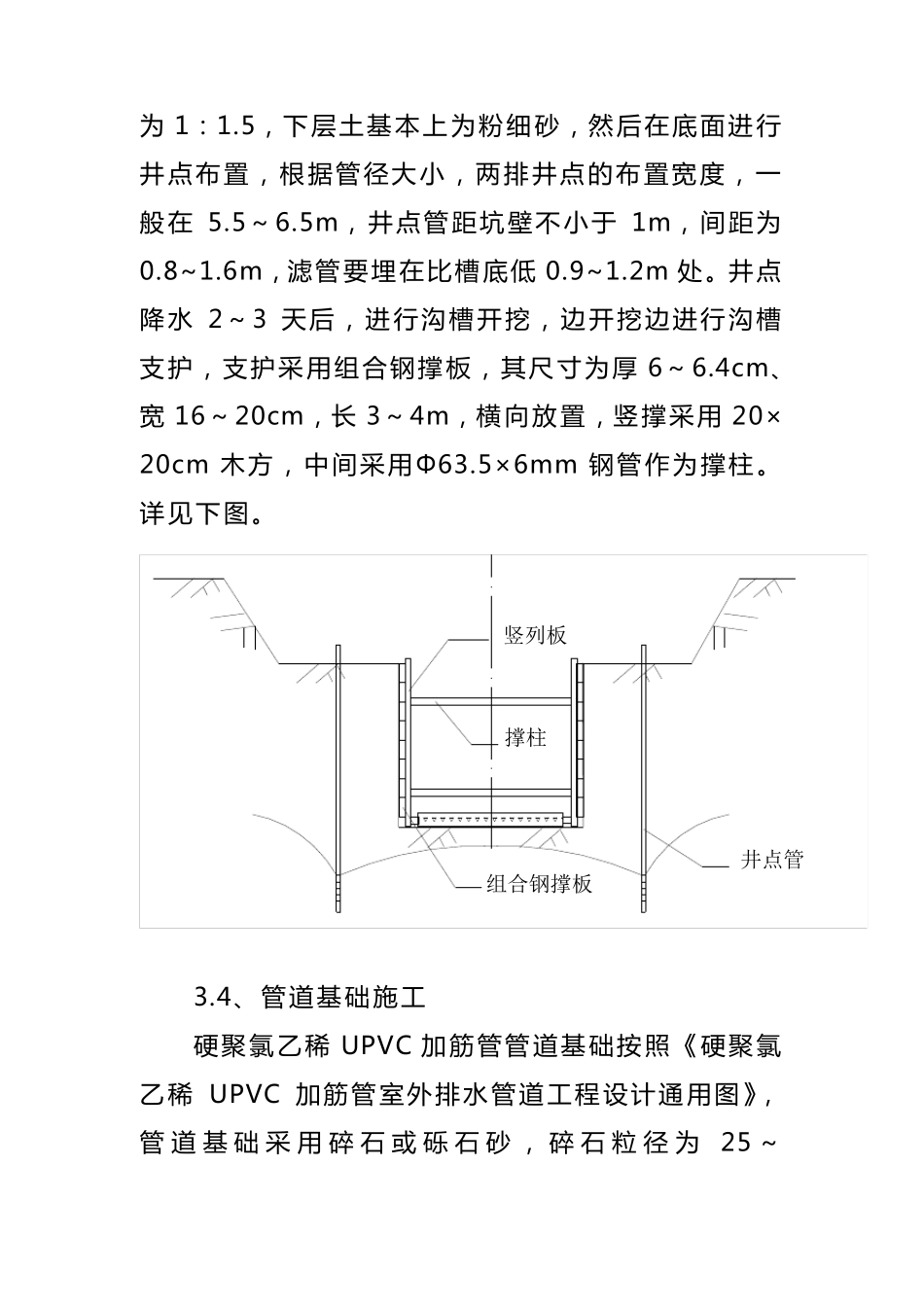

3、 沟槽开挖和支护及排水 设施 雨 水 管 的埋深较浅,管 道 埋深一 般在 2 一5 米左右
该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散
据此,雨 水 管 的沟槽采用放 坡开挖,明排水 施 工
边坡 1:1
沟槽用反铲挖掘机开挖,人工 修坡,开挖时,应在设计槽底高程 以上保留一 定余量 ,避免超挖 , 槽底以上 20cm 必须用人工 修整底面,槽底的松散土、淤泥、 大石块等要及时清除,并保持沟槽干燥,两侧 不 进 行 边 坡 支 护 , 修 整 好 底 面 , 立 即 进 行 基 础 施 工
槽 边 堆 土 高 度 不 宜 高 于1
5m( 堆 土 边 坡 内 侧 按 照1: 1
5 控 制 ), 在 电 杆 、变压器附近堆 土 时其高 度 要考 虑 到 距 电 线 的 安 全 距 离 , 离 槽 边 距 离 不 得 小 于1
2m, 施 工 机具设备停放离沟槽 距离不 得小于0
管道沟槽 开挖的深度 一般在2m 左右, 采用明沟排水法进 行 施 工 排水, 具体方法如下: 在 沟槽 的开挖过程中, 在 槽 底 设置排水沟, 将地表水或槽 底 、槽 坡渗流出来的地下水汇集到槽 底 的
